Hペットクリニック新築工事

所在地

福岡県糟屋郡新宮町

工事期間

2025/12/15~

WEBカメラ

屋外カメラを見る

写真をクリックすると大きな画像を見ることができます。

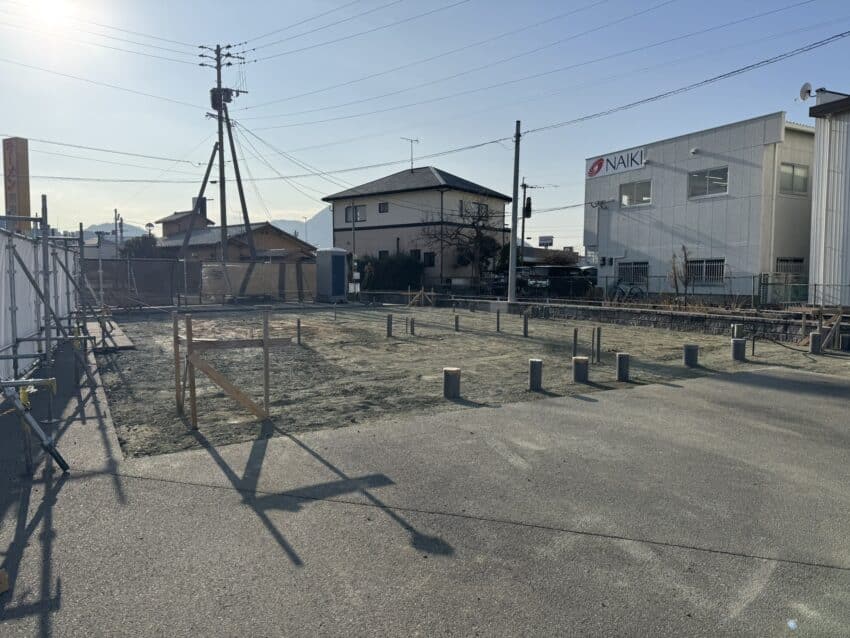

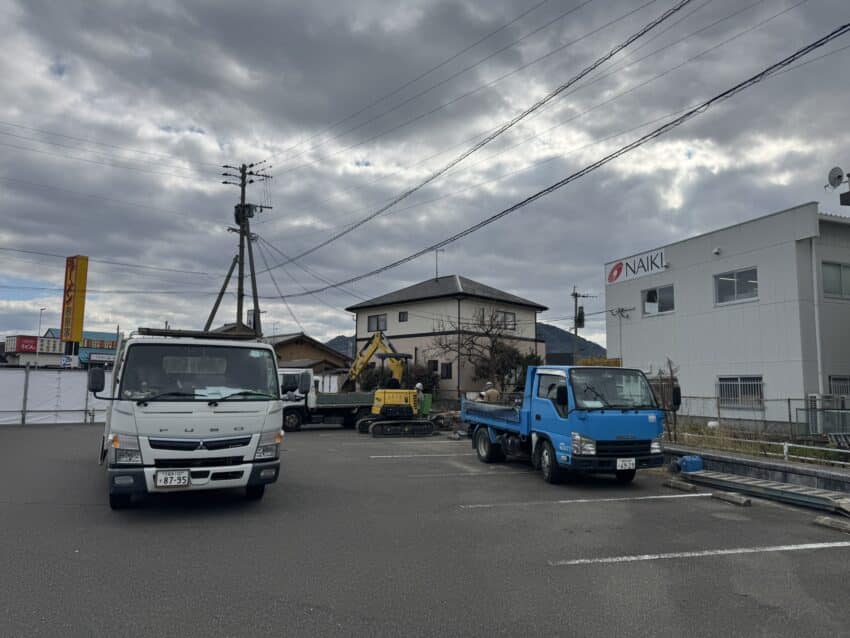

12025/10/10

現地確認。電線が建物に当たるみたいなので九電とNTTに連絡。

22025/12/15

着工にあたり、まずは仮囲いを設置します。

32025/12/15

電柱が1本新たに立ちます。18日までは電柱の工事です。

42025/12/18

新たな電柱が立ちました。

52025/12/19

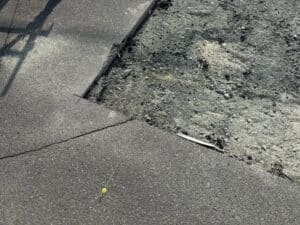

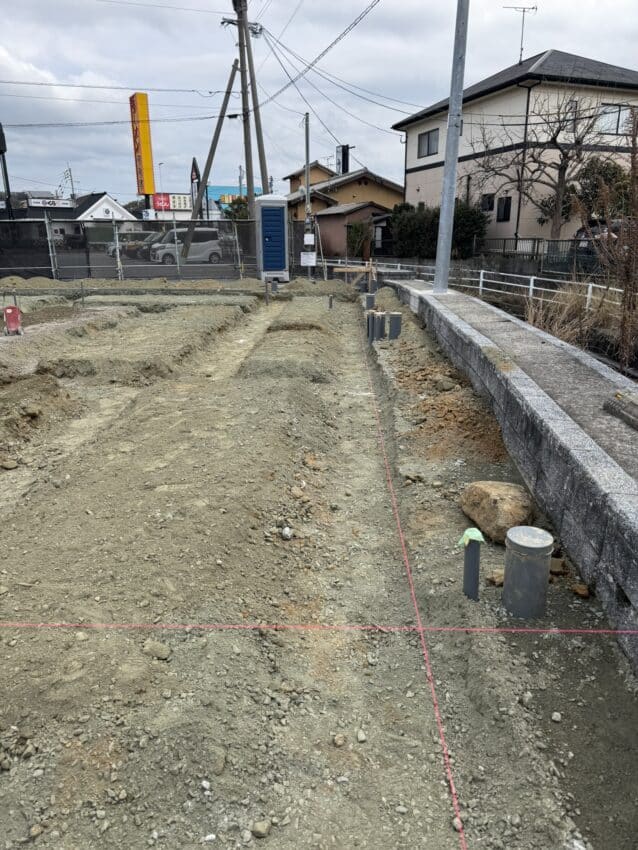

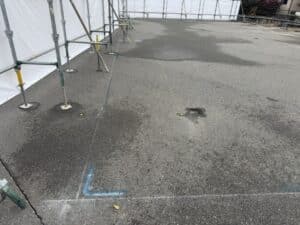

アスファルトを剥がすのでカッターの位置を墨だしました。

62025/12/19

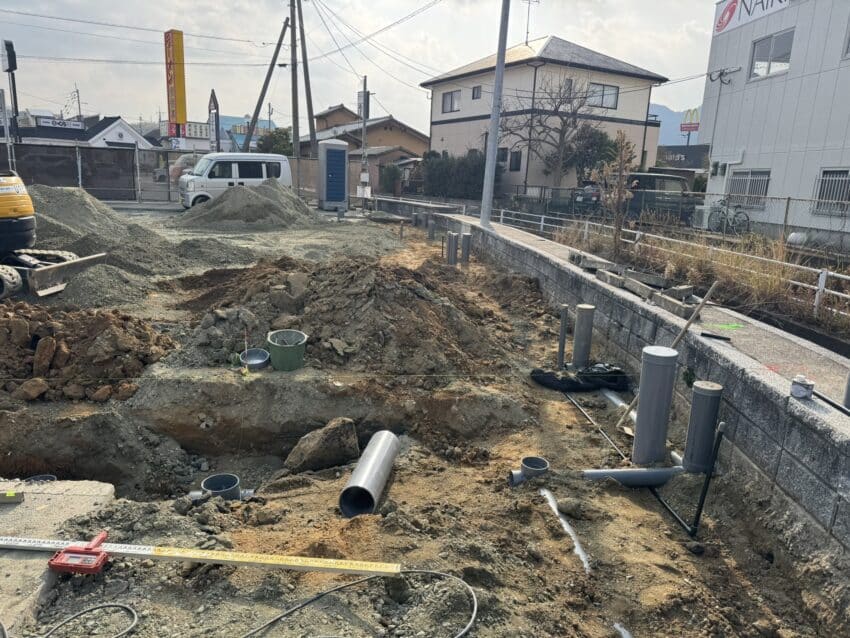

汚水管はこの角度で埋設します。

72025/12/22

アスファルトにカッター入れました。

82025/12/23

建物が立つ部分のアスファルトをはぎ取ります。

92025/12/25

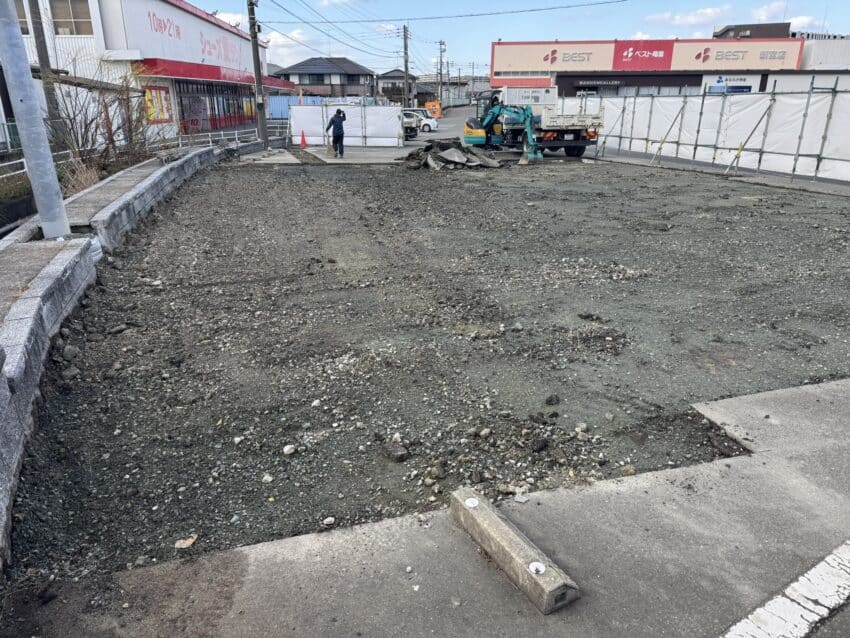

アスファルトの撤去が完了しました。年内の工事はここまでです。
年明けて建築確認が下りてきたら次の工程に進みます。

102026/01/02

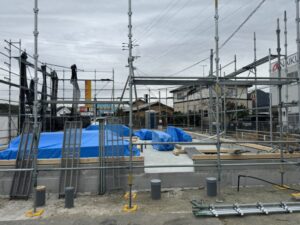

WEBカメラにシートがヒラヒラしてるのが映ってたので急行!

112026/01/02

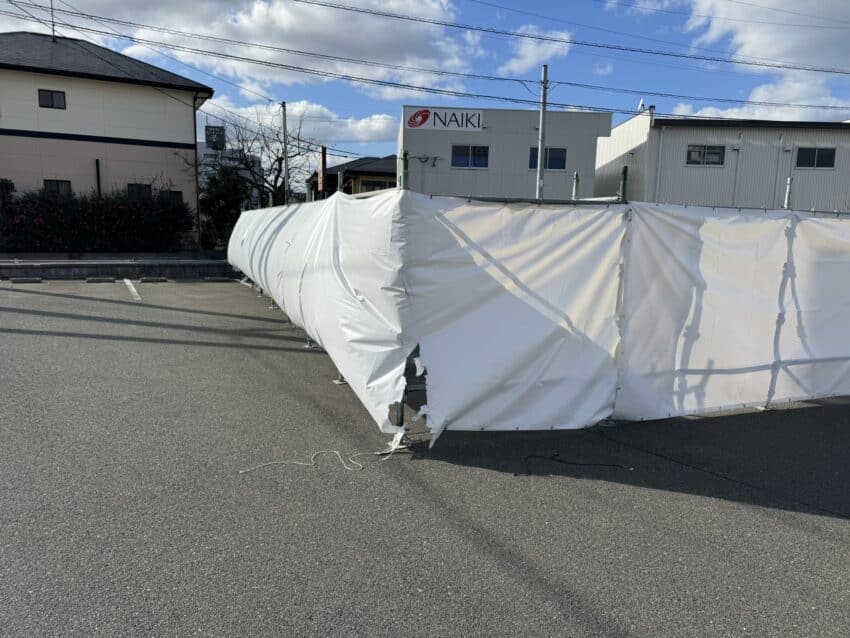

風の力ってすごいですね。防炎シートが破れてます。

122026/01/11

何度かロープで補強したりしてみたけど、奥の面はもうシートがボロボロなので撤去。メッシュシートに張り替えます。

132026/01/19

メッシュシートを張りました。

142026/01/19

下側にも単管をはわせて補強。最初からこうしておけ!って話ですよ(笑)

152026/01/19

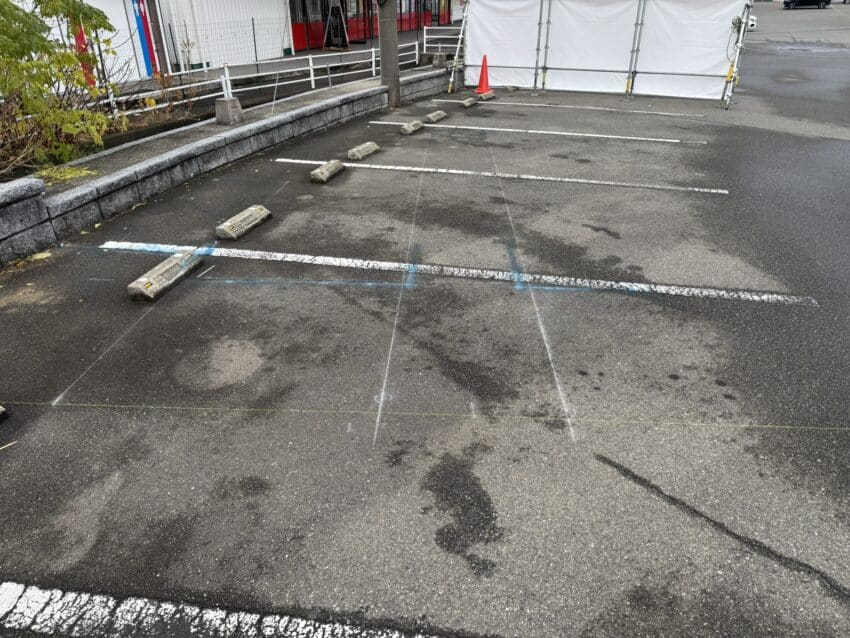

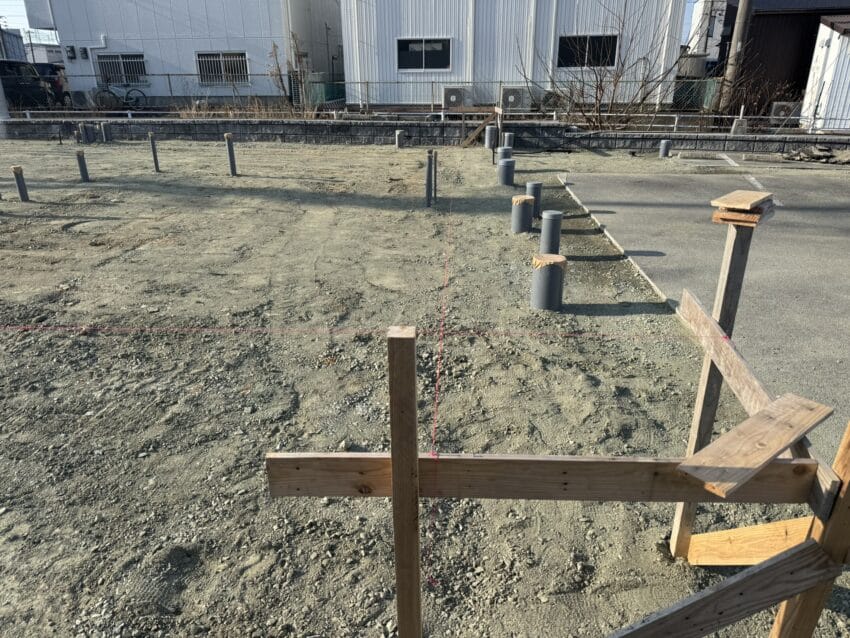

水糸を張って遣り方を出してます。

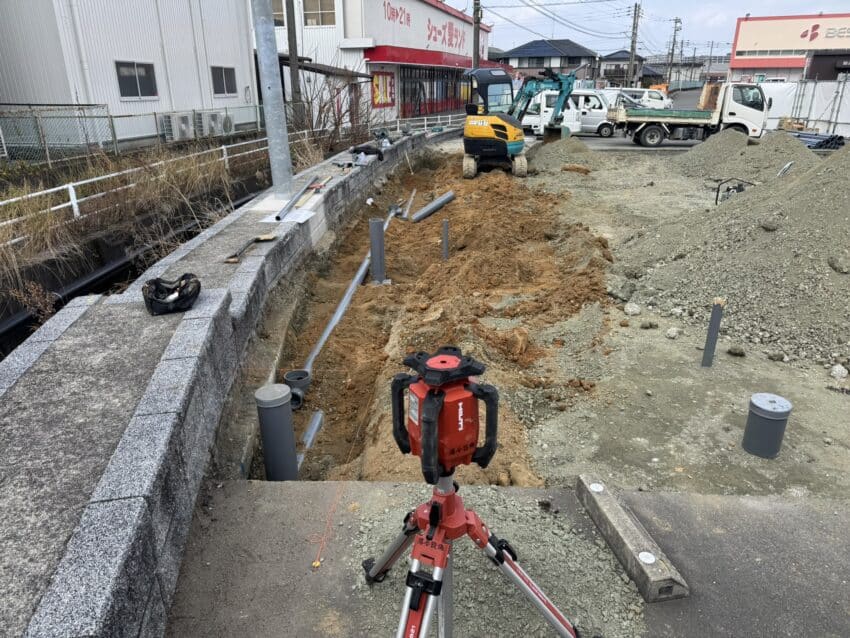

162026/01/27

配管の埋設工事が始まりました。
建物が建ったらせまくて後から掘れないので先に重機で掘削して配管を埋めます。

172026/01/29

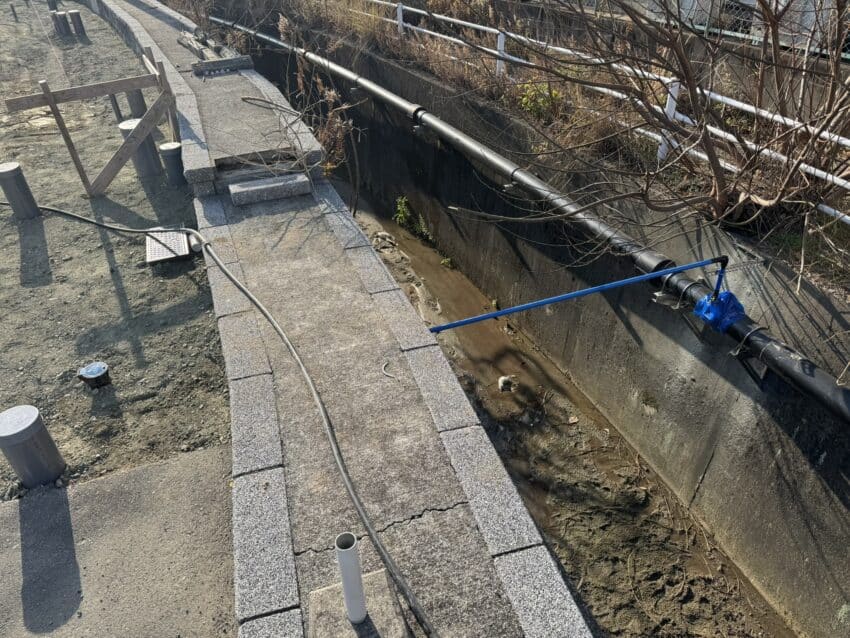

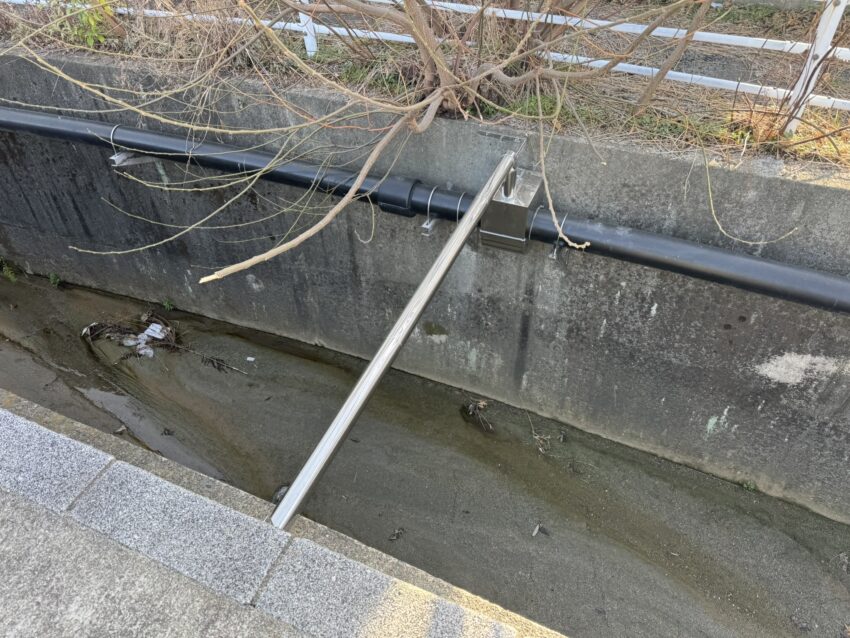

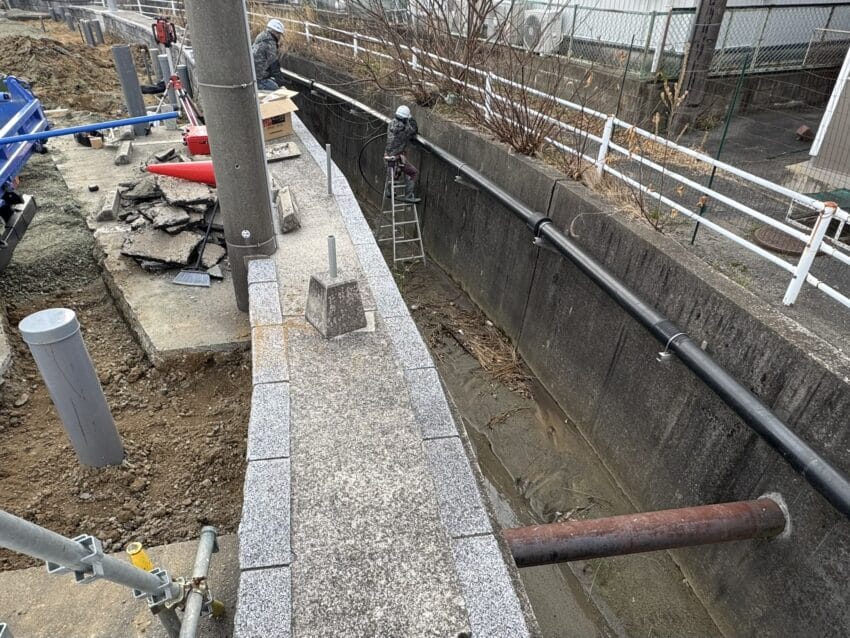

裏が水路なので上水道は水路を渡って敷地内へ。

182026/01/29

下水道の接続は終わってました。

192026/02/02

上水道の引き込みが終わりました。とりあえず水が出るようになってますが、配管は後程ラッキングします。

202026/02/02

設備の配管埋設が終わりました。次は基礎工事の掘方になります。

212026/02/02

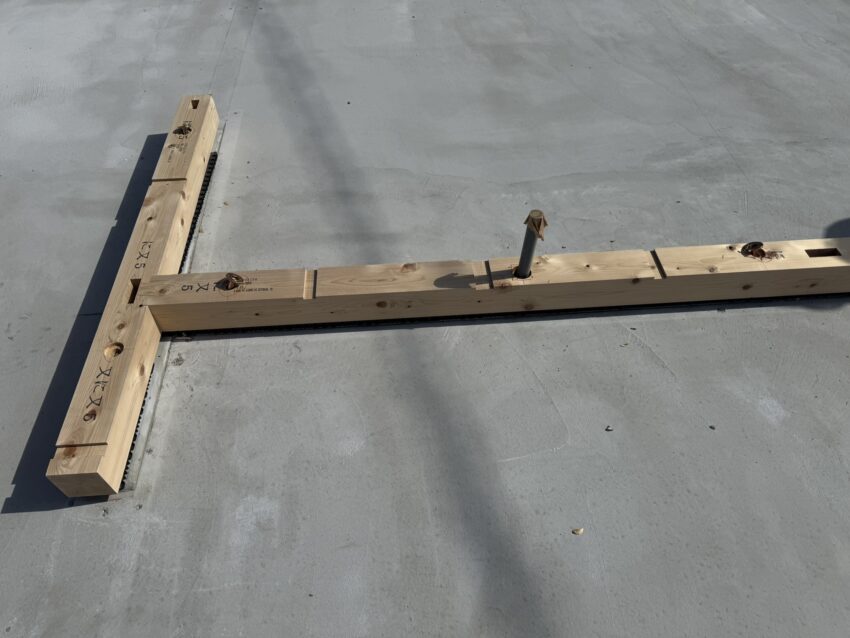

丁張りかけてます。水糸が通り芯になります。

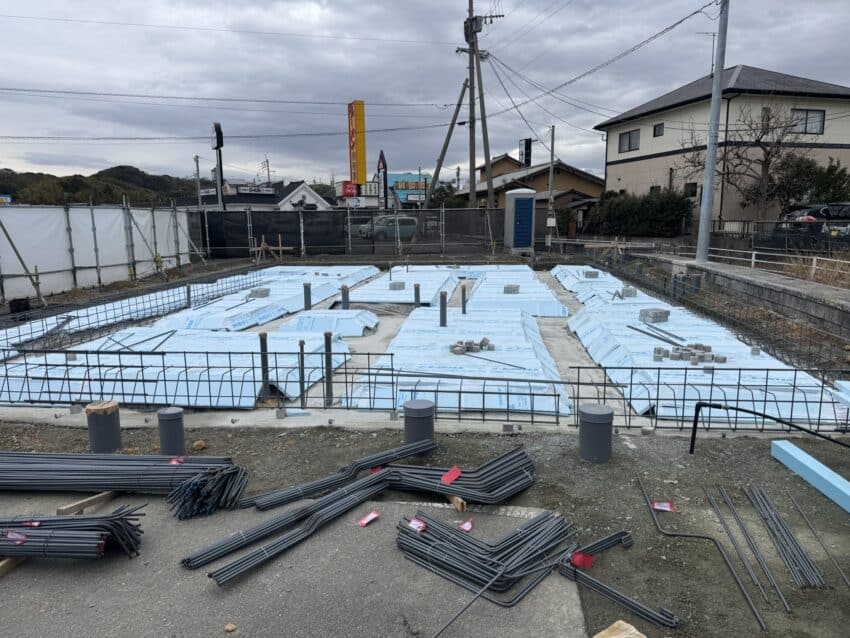

222026/02/04

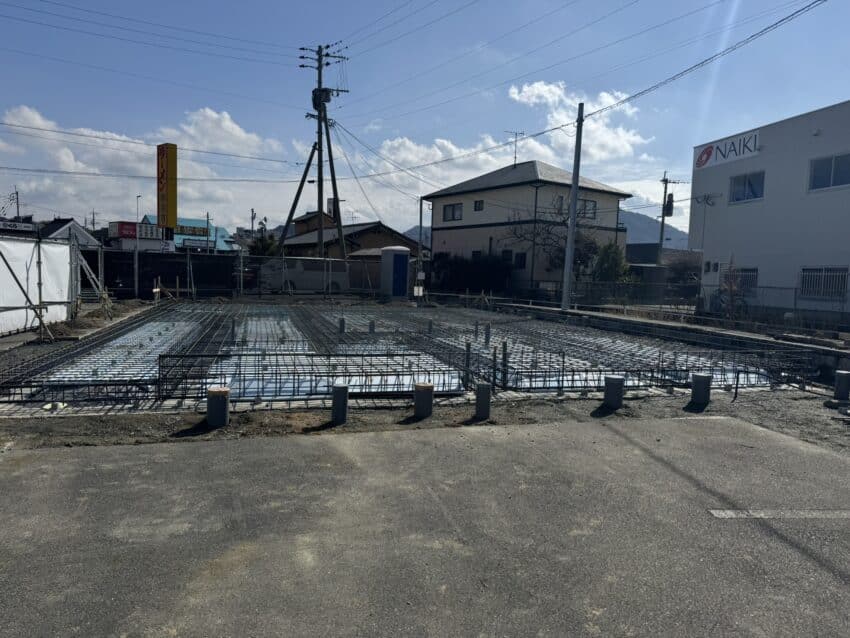

WEBカメラの画像です。基礎の掘削工事が始まりました。

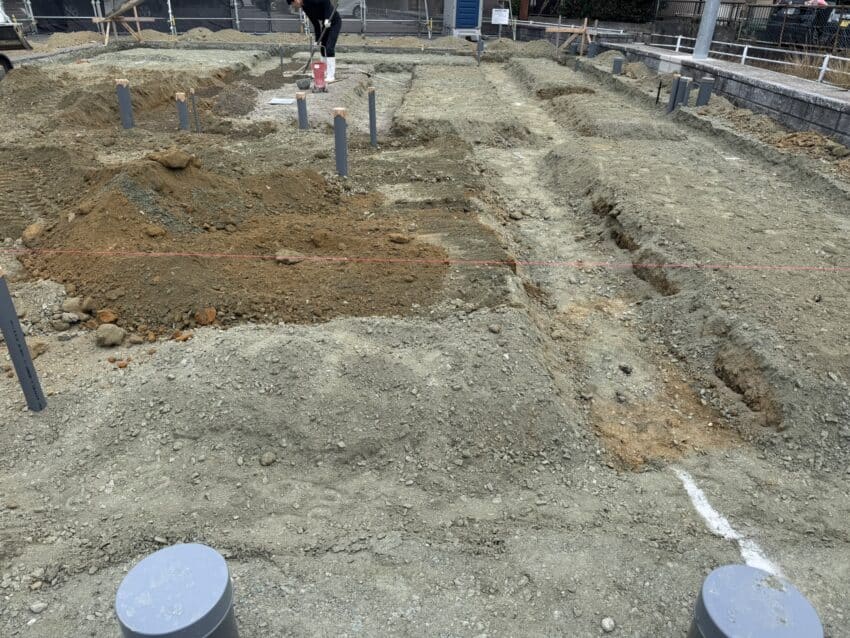

232026/02/04

地中梁だらけなので掘削も時間が掛かります。

242026/02/04

捨てコン打って墨が出てから配管の位置調整しないといけないですね。

252026/02/05

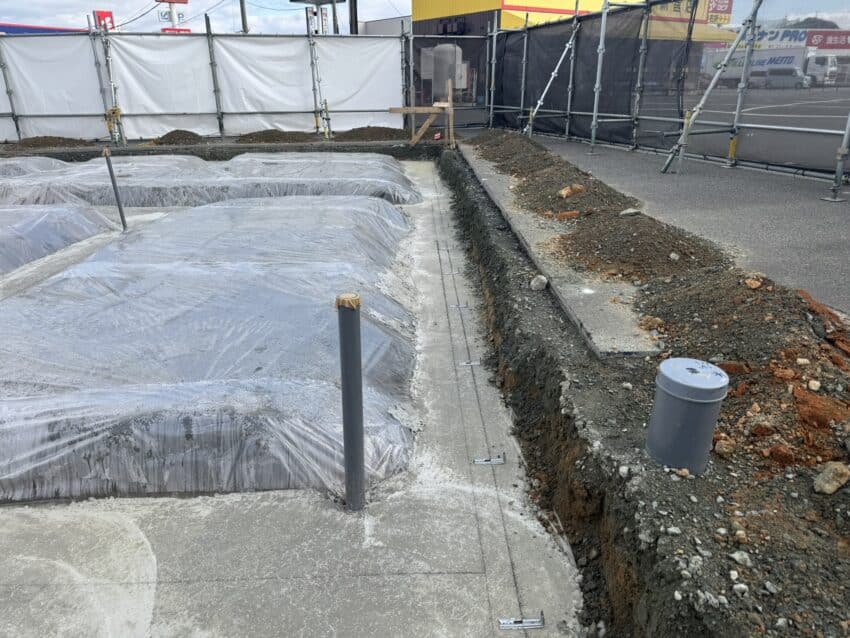

防湿フィルムを敷いて捨てコン打ちました。

262026/02/09

天気が回復したのでようやく墨出し。

272026/02/09

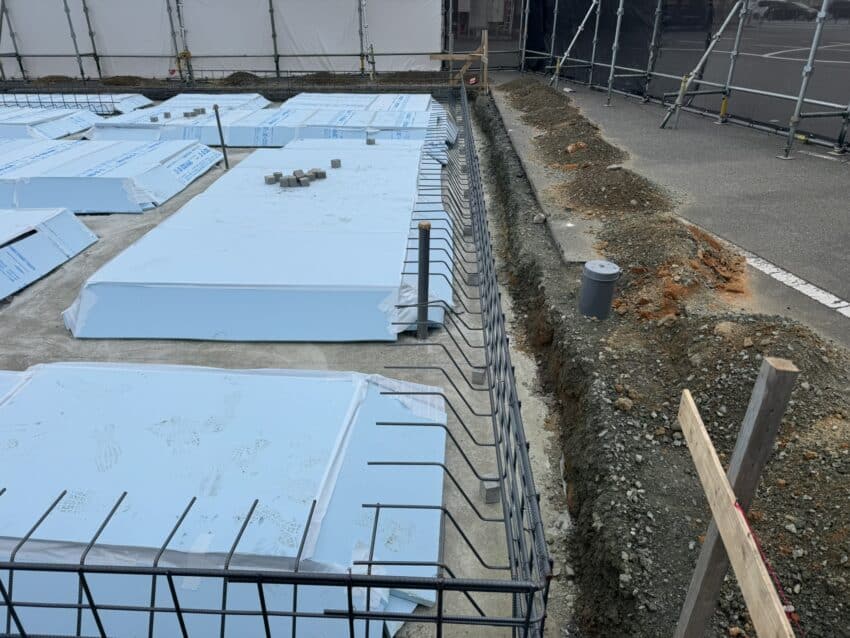

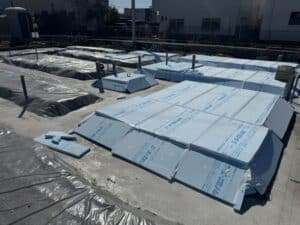

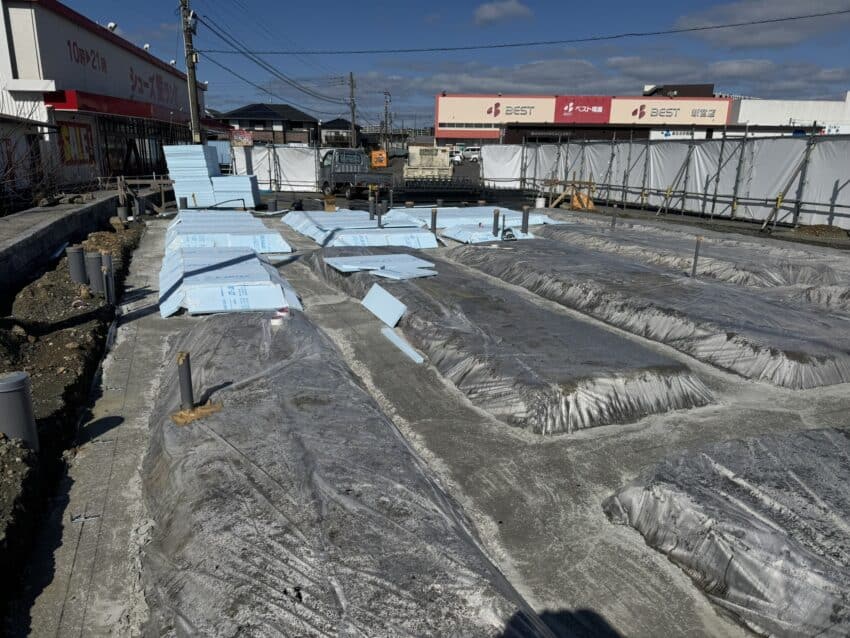

基礎のスラブ下に断熱材を敷き込みます。

282026/02/09

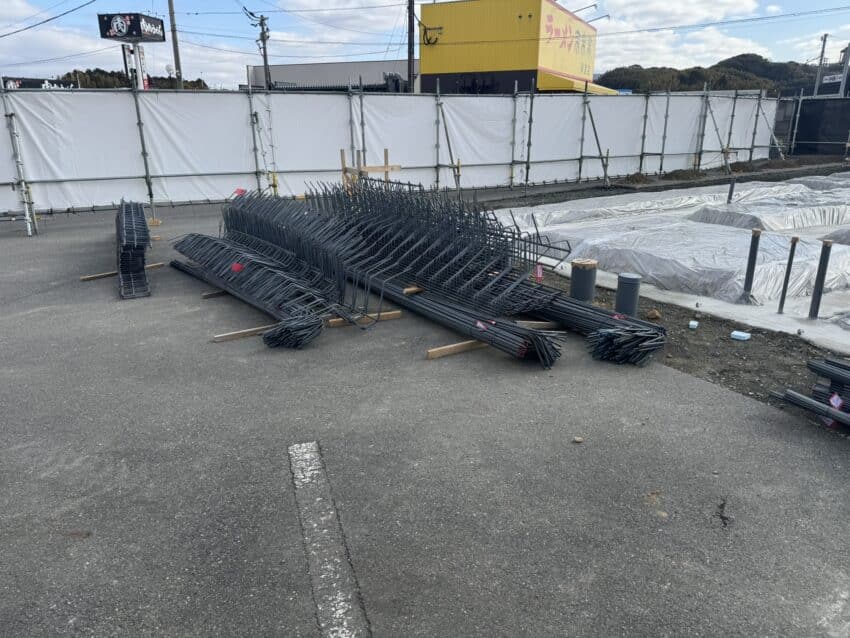

鉄筋が入荷しました。

292026/02/09

天気が良い間にどんどん進めて行きます。

302026/02/09

WEBカメラで現場を確認。断熱材の施工が終わったみたいです。

312026/02/10

鉄筋を組んでいきます。

322026/02/10

外周部と地中梁は工場でユニット組んできてます。並べるだけですね。

332026/02/12

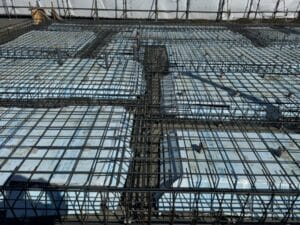

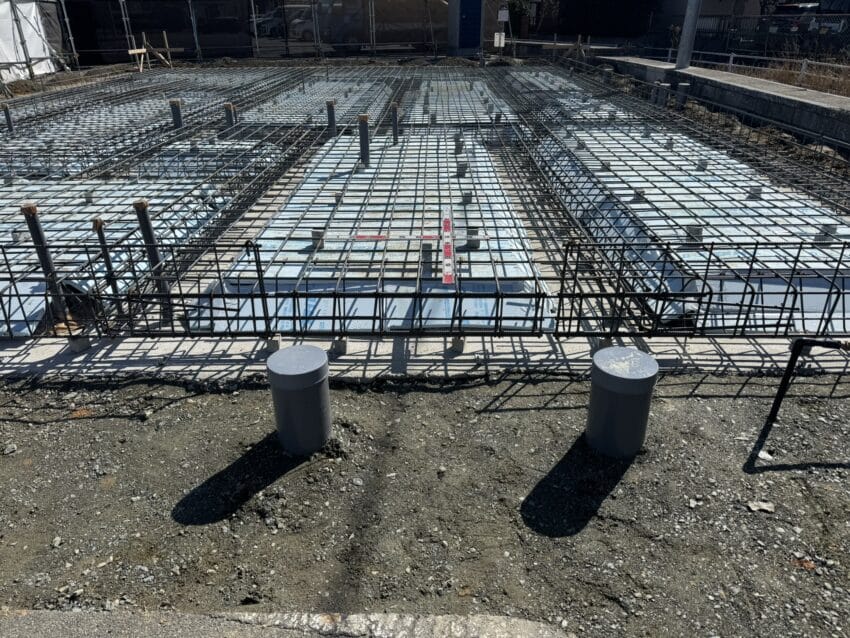

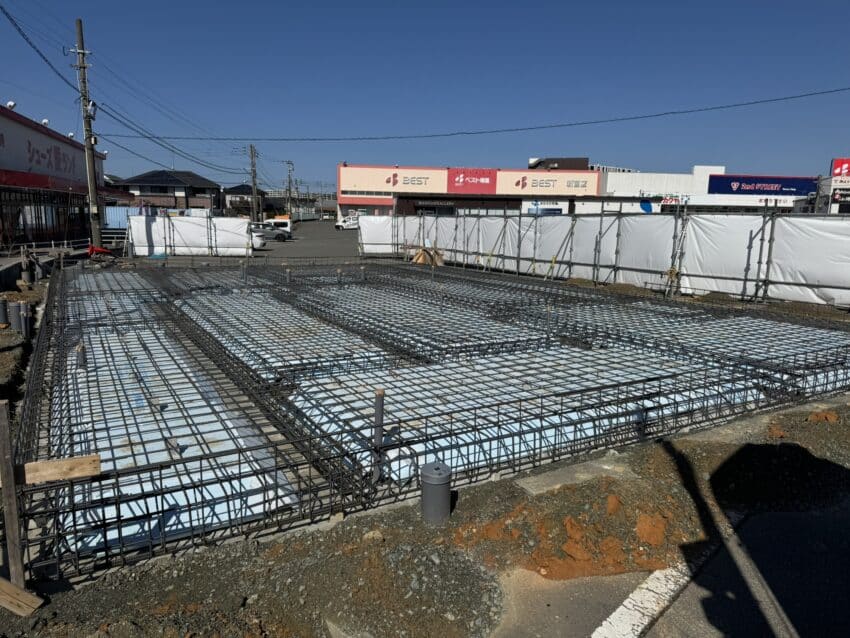

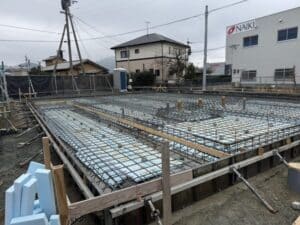

配筋が終わりました。

342026/02/12

住宅ではないので配筋検査がありませんが、自社検査を行います。

352026/02/12

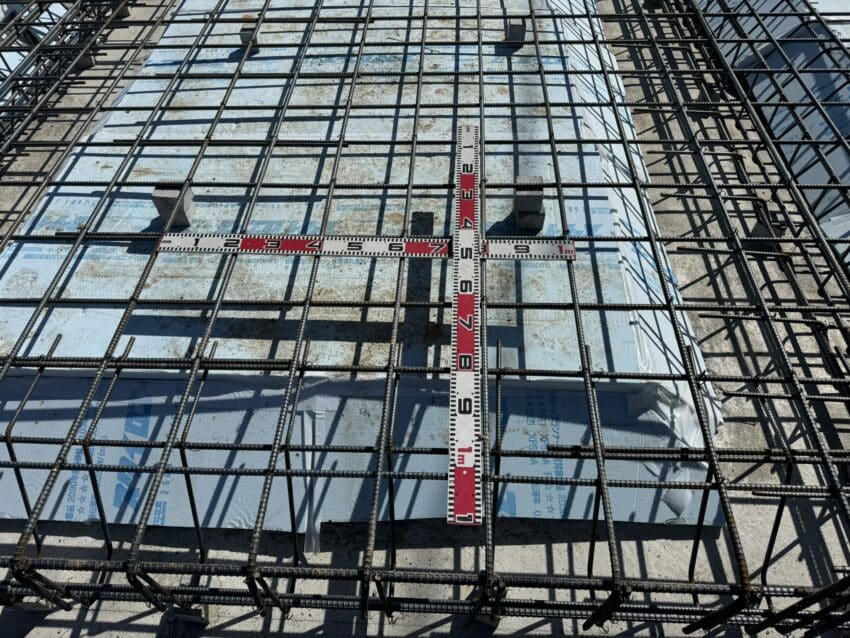

スラブ筋はD13@200シングルです。

362026/02/12

地中梁も十分すぎる鉄筋です。図面よりも多く入ってますのでOK.

372026/02/12

基礎の立ち上がりが外周部だけなので、アンカーボルトのセットに時間が掛かりそうですね。

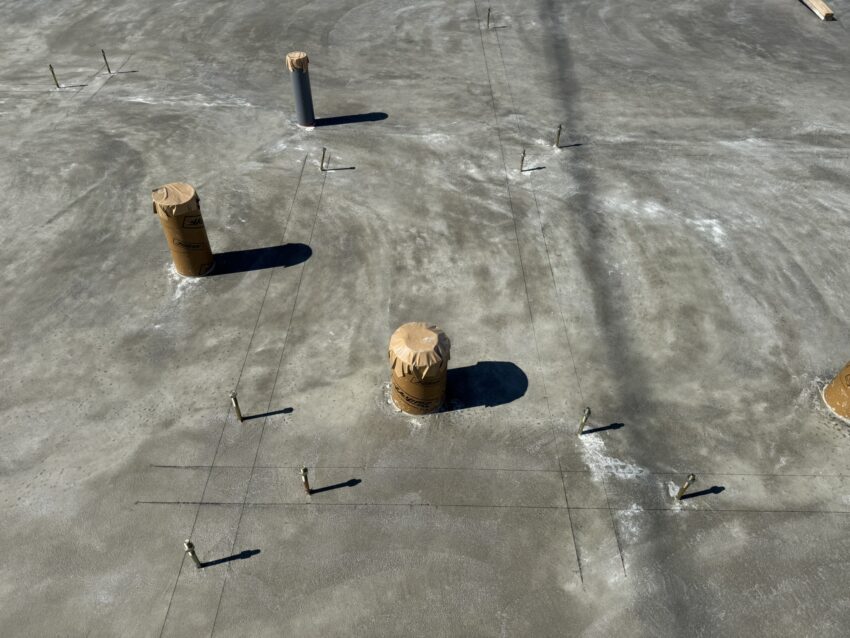

382026/02/15

昨日は夕方遅くまでやってたので、日曜日ですが本日アンカーセットの確認へ。少し修正が必要な個所があったので業者へ連絡して明日は朝からコンクリート打設です。

392026/02/16

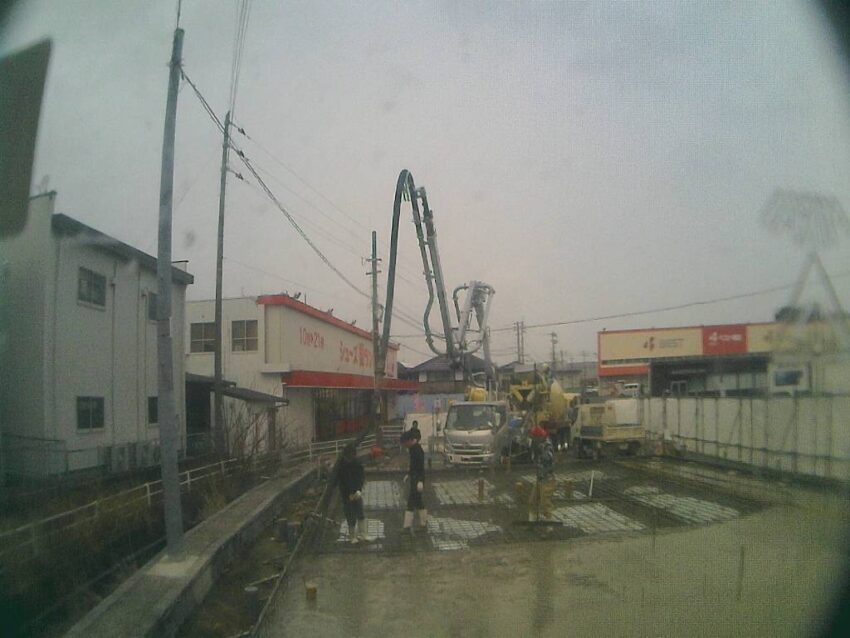

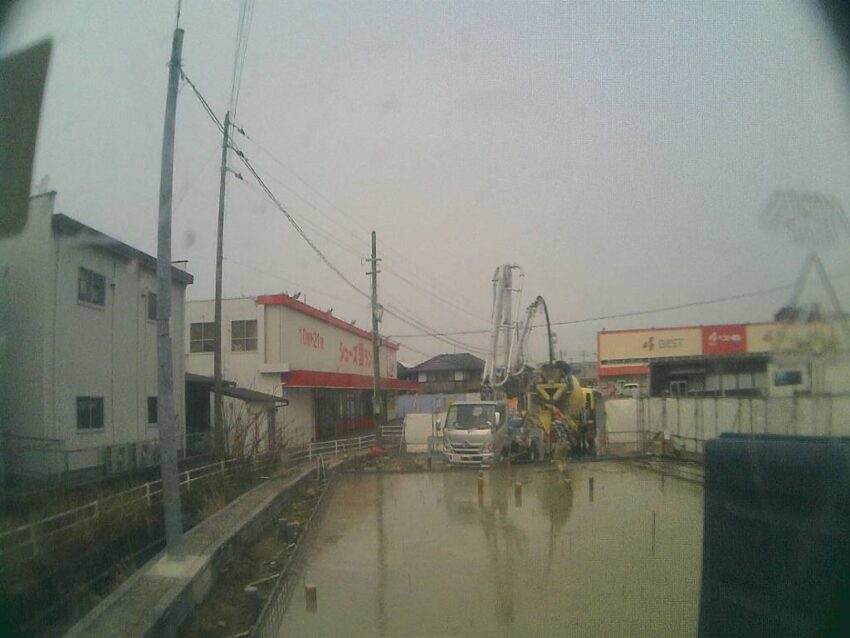

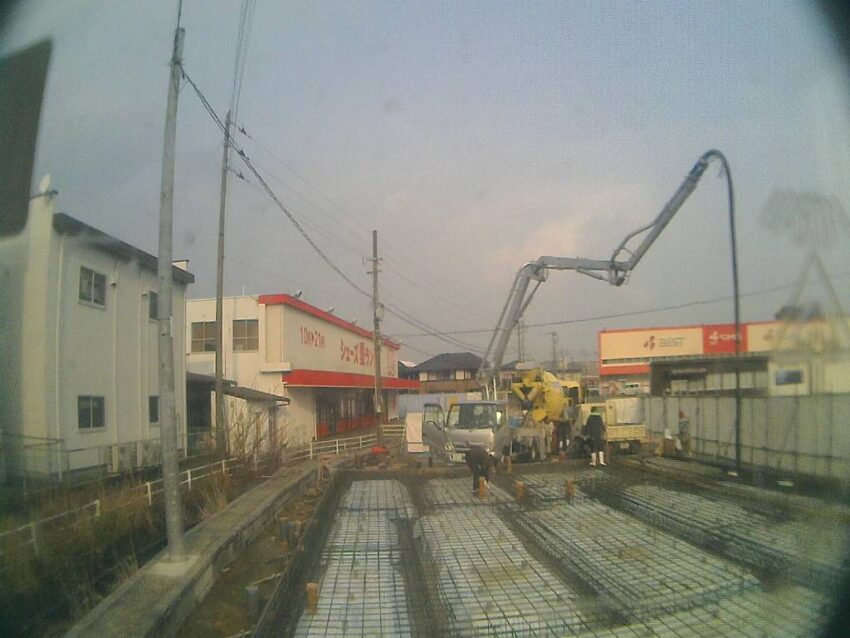

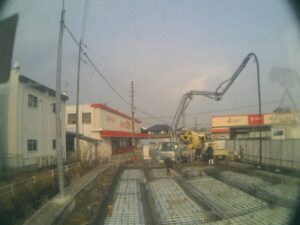

今日はコンクリート打設です。ポンプ車が来てます。

402026/02/16

ポンプでコンクリートを流し込んでいきます。

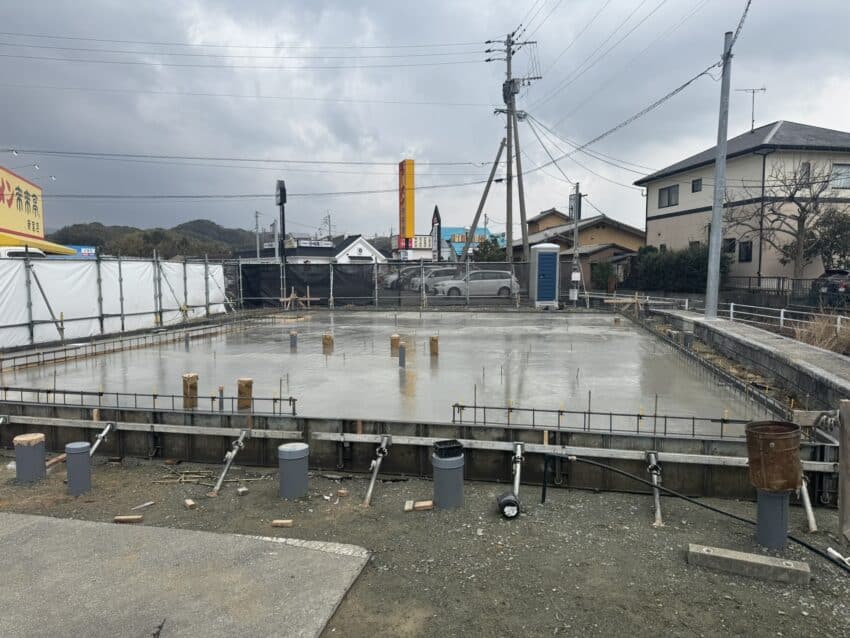

412026/02/16

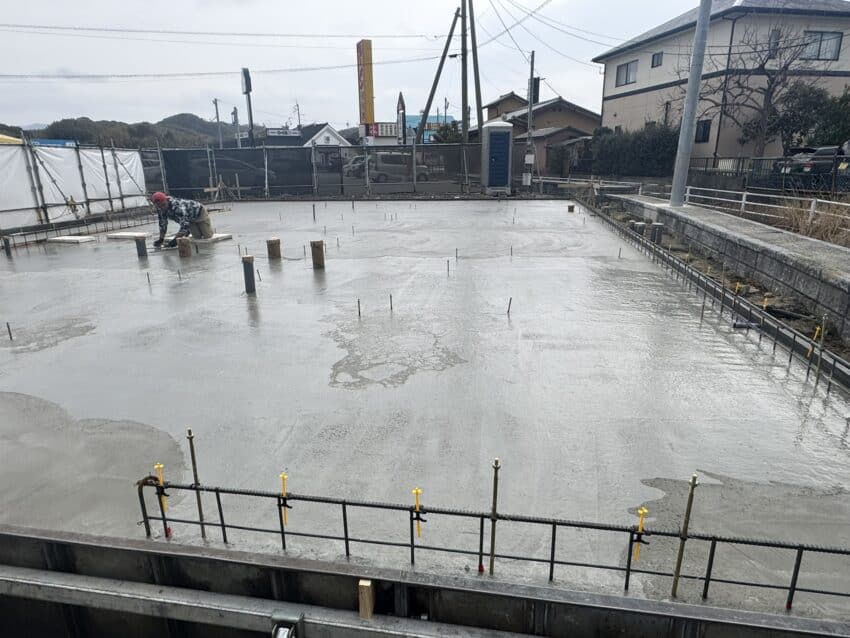

約2時間で打設完了。

422026/02/16

床がスラブに長尺シート貼りで仕上げになるので、基礎のスラブを金コテで押さえなければなりません。水が引くのを待ちます。

432026/02/16

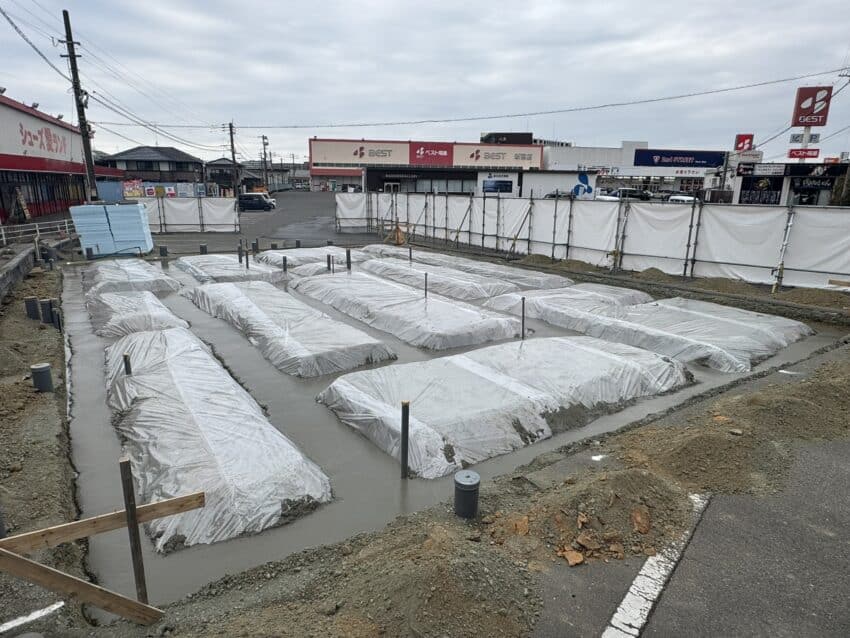

ようやく押さえ始めました。敷地が水平ではないので、画像の奥側は水が引いてますが手前側はまだ水が溜まってますね。待機してタイミング見ながら押さえて行きます。

442026/02/17

もうコンクリートも固まって上に乗れます。

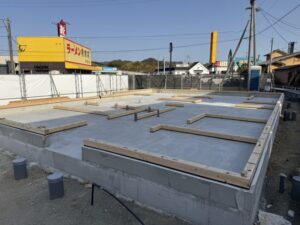

今日は土台の位置にレベラー流せるように型枠組んでます。

452026/02/17

内部は基礎の立ち上がりがないので、このような方法しかないですよね。
この枠の中にレベラー流して水平にします。
外周部との高低差250mmも守らなねばなりませんので難易度高いです。

462026/02/17

土台位置を墨出し。配管の立上げ位置とかもピシャリ合ってます。業者はレーザーで座標を見てるとか言ってましたがトータルステーション持ってるって事か?あれ高いのにw

472026/02/17

18時20分の画像。

まだやってますね。明日は朝からコンクリート打つので残業ですね。

482026/02/18

今日は立ち上がりのコンクリート打設です。

492026/02/18

現場に行った時にはもう外周部のレベラーまで終わってました。

502026/02/18

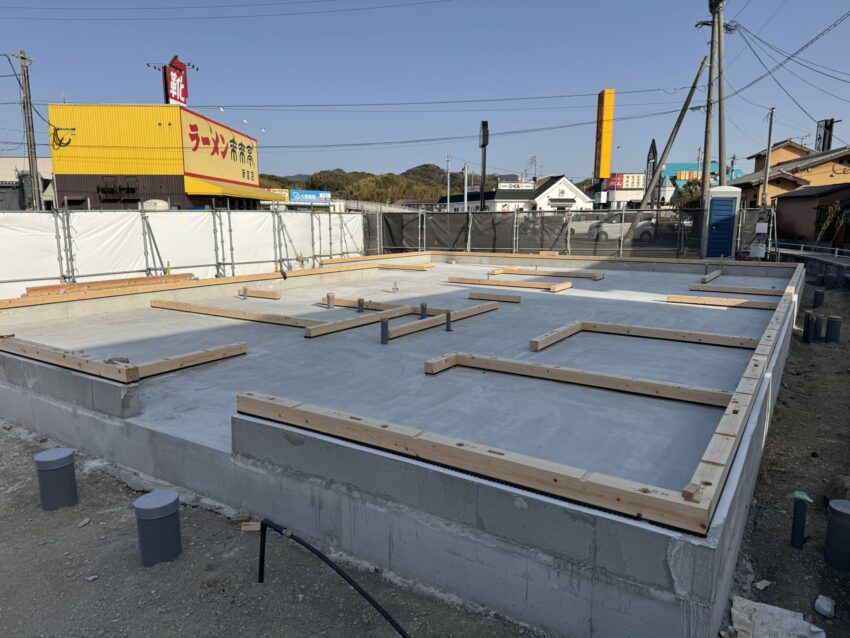

内部は立ち上がりがないのですが、レベラー流せるように型枠組んであります。

512026/02/18

レベリング剤を流してます。ここまでやれば大工さんも土台敷く時に助かりますね。

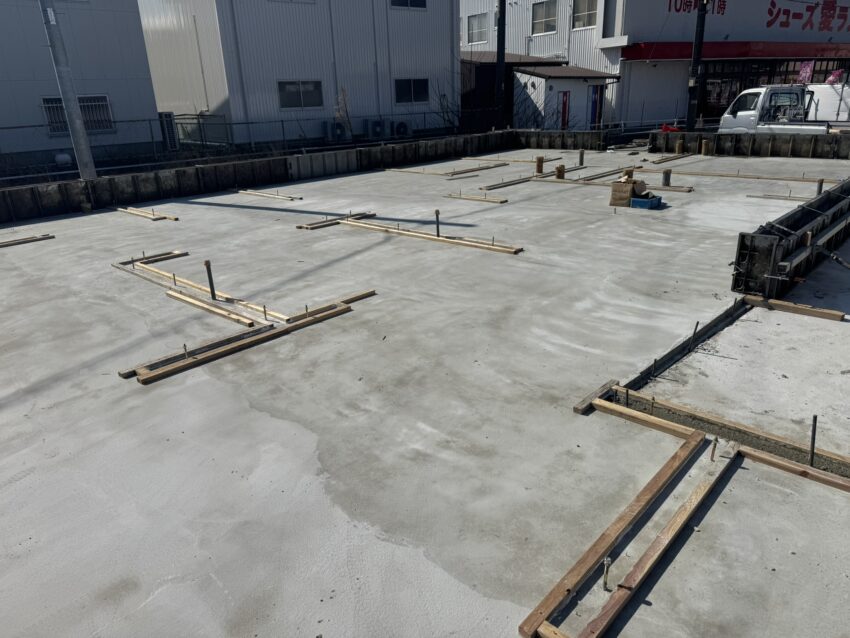

522026/02/20

今日は型枠をバラします。

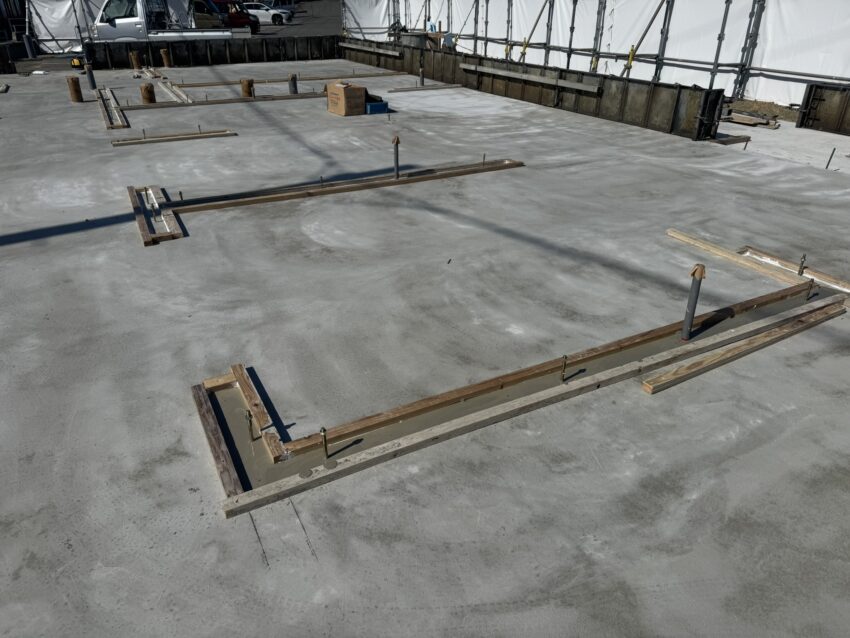

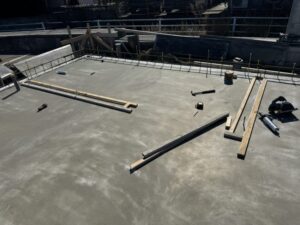

532026/02/20

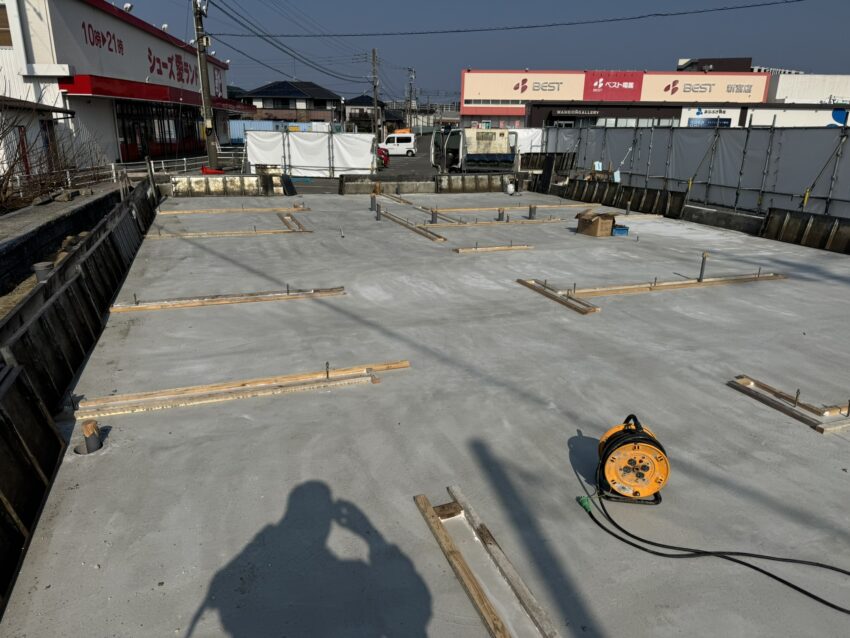

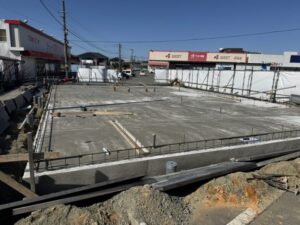

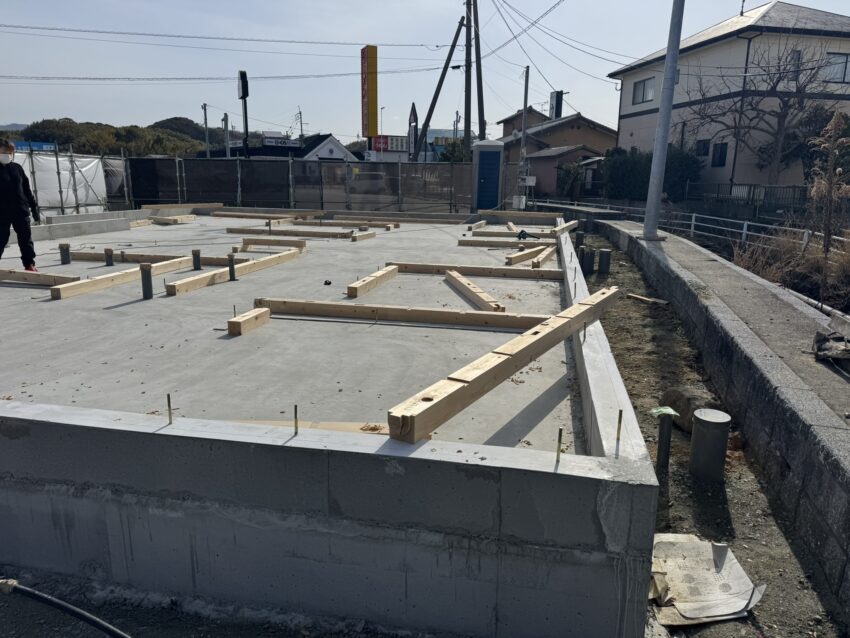

基礎工事完了!

542026/02/23

今日から大工工事は始まりました。
土台を敷きます。

552026/02/23

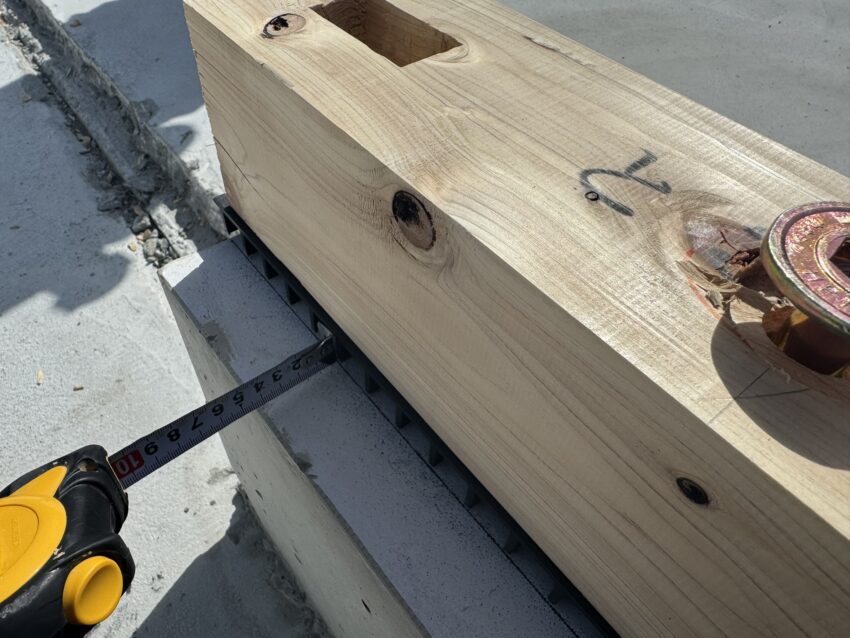

基礎巾150mmに対して土台は室内側が面合わせ。基礎が外側に45mm出てます。

562026/02/23

室内側の基礎立ち上がりがないので床スラブに基礎パッキンを置いて土台を乗せて行く感じになります。
突き出ているパイプはエアコンのドレン用。

572026/02/23

土台施工完了。明日は足場を立てて明後日上棟します。

582026/02/24

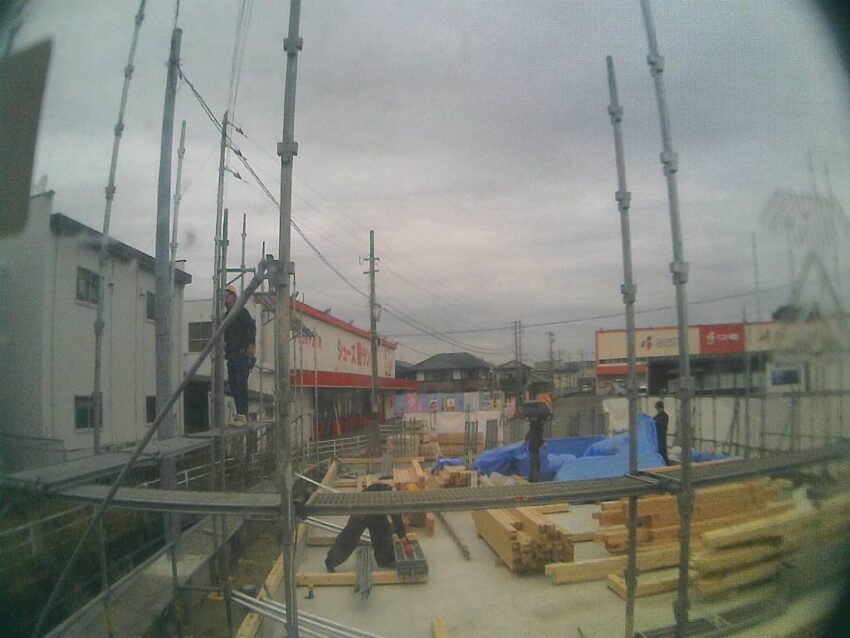

WEBカメラの画像です。プレカット材が届きました。

592026/02/24

足場も並行して立てています。

602026/02/24

現場に確認に行った時にはプレカット材の搬入は終わってブルーシートで覆ってありました。
今日はこれから雨予報ですが、明日の朝には雨は止みそうなので予定通り上棟します。

612026/02/24

上水道の引き込み部のラッキングも終わってます。

622026/02/25

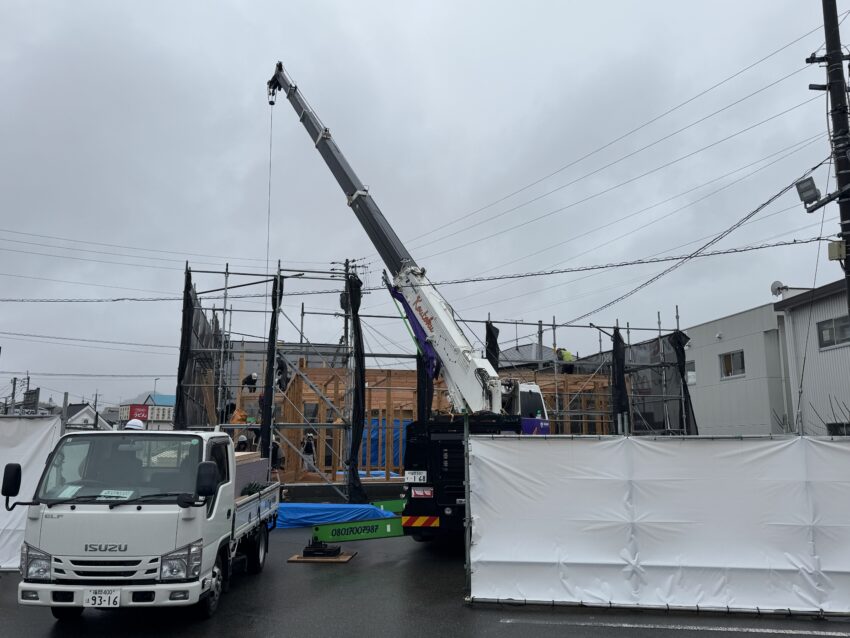

今日は棟上げです。天候が微妙ですが予報では回復傾向なので決行しました。

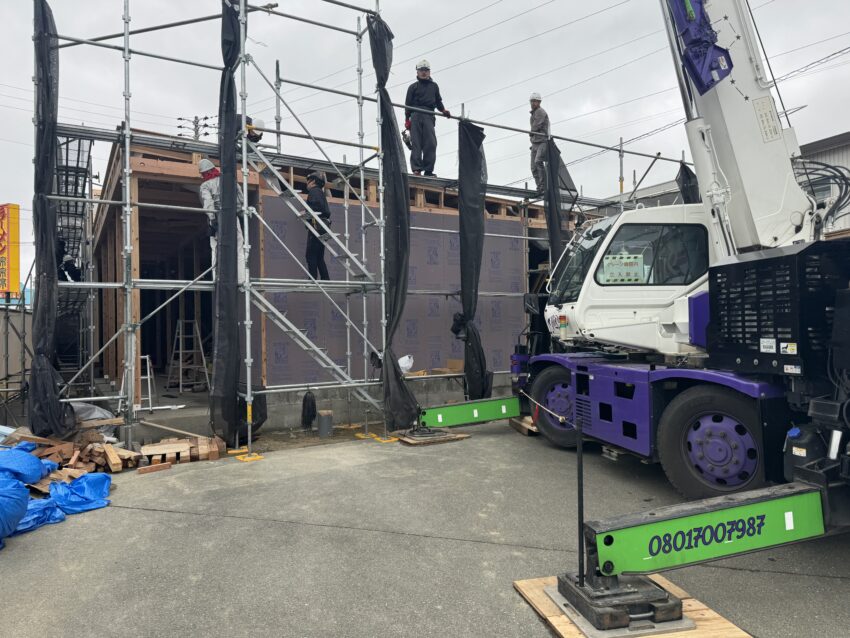

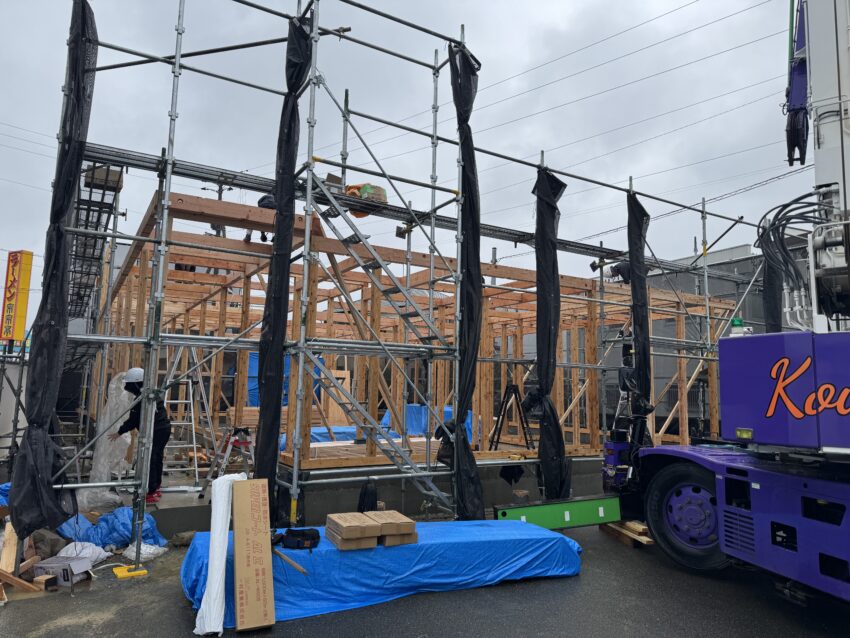

632026/02/25

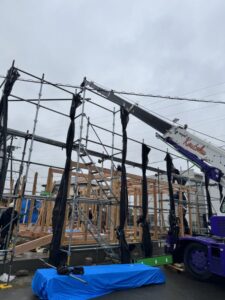

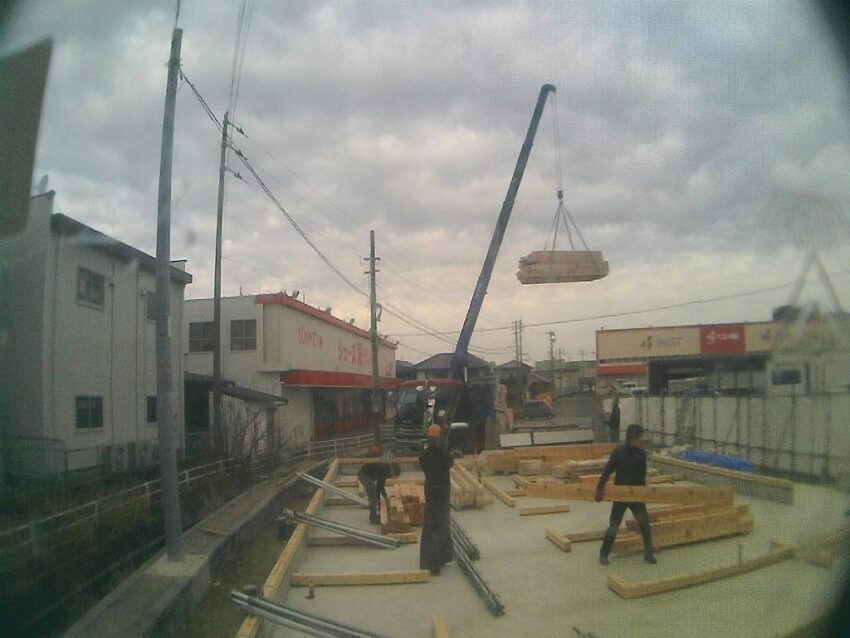

クレーンが来てます。

642026/02/25

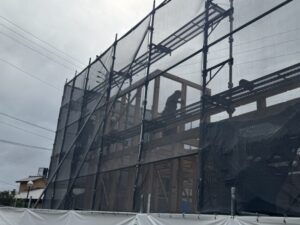

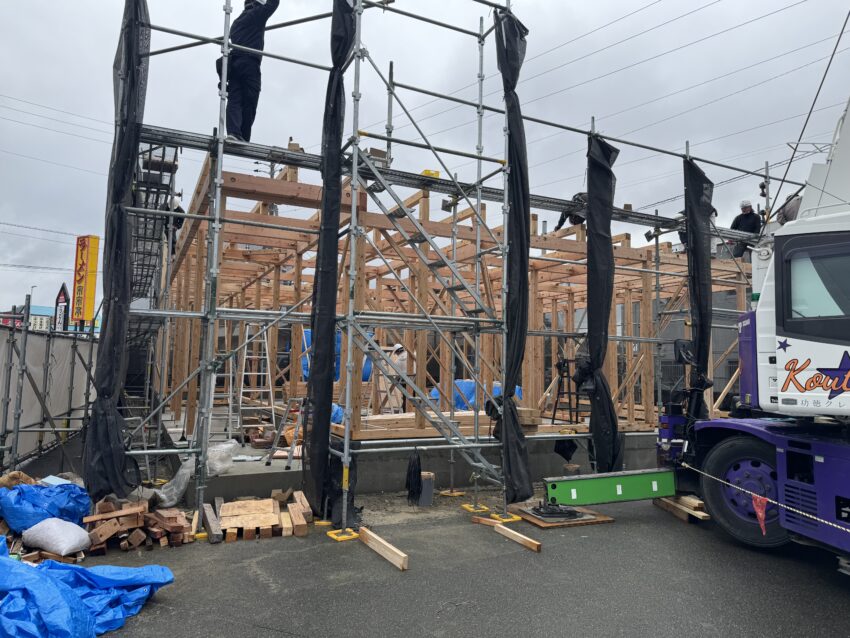

大工11人居ますので早いですね。9時の時点で梁桁は全部乗りました。仮筋交で振れどめして、羽子板金物を締めあげます。

652026/02/25

小屋束を立てて母屋を施工しています。

662026/02/25

建物の一番高いところはこのパラペットになります。ペットクリニックのサインがつく壁です。

672026/02/25

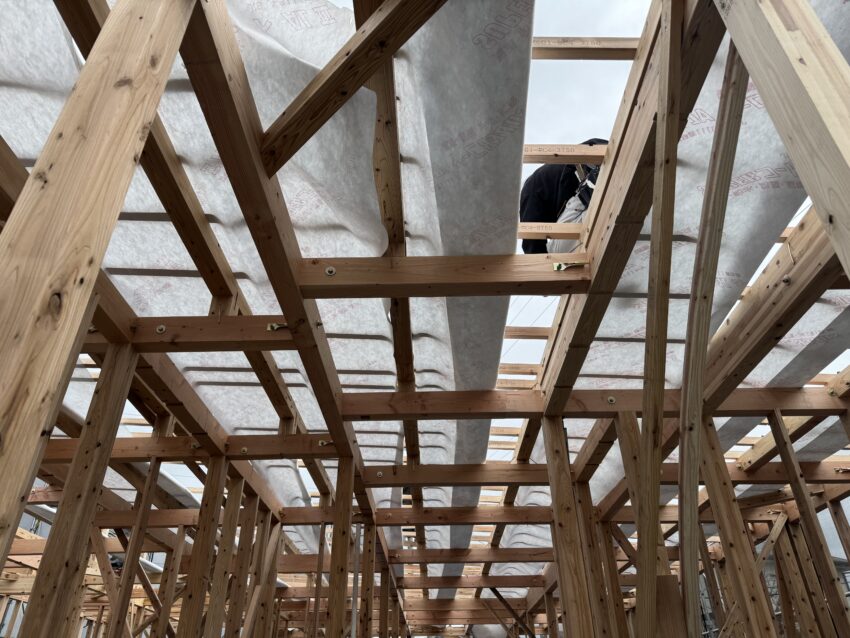

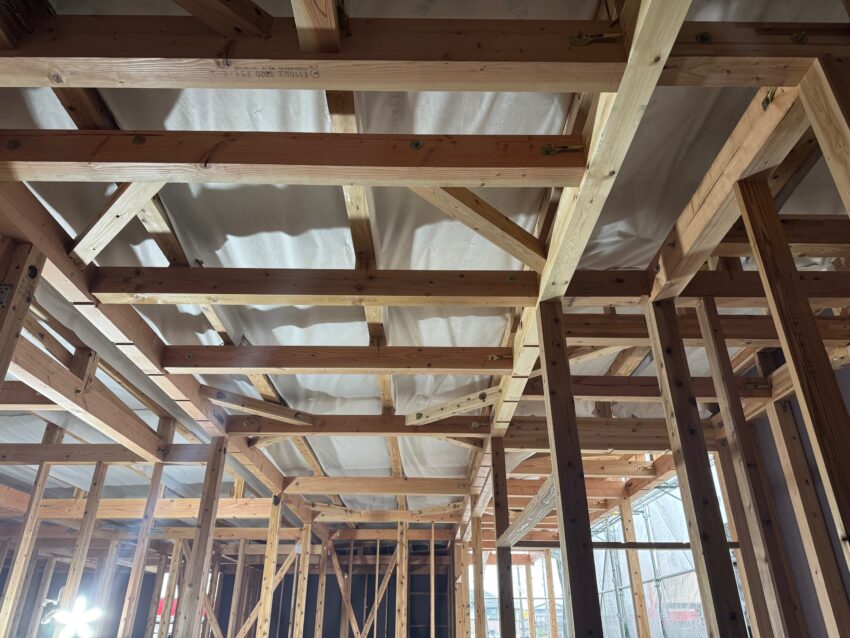

母屋の上に透湿シートを挟んで垂木を施工。ウレタンの吹き付け断熱なので垂木間の通気層が塞がらないようにします。

682026/02/25

垂木の施工完了!

692026/02/25

野地板を貼る前にタルキックの写真を撮ります。

702026/02/25

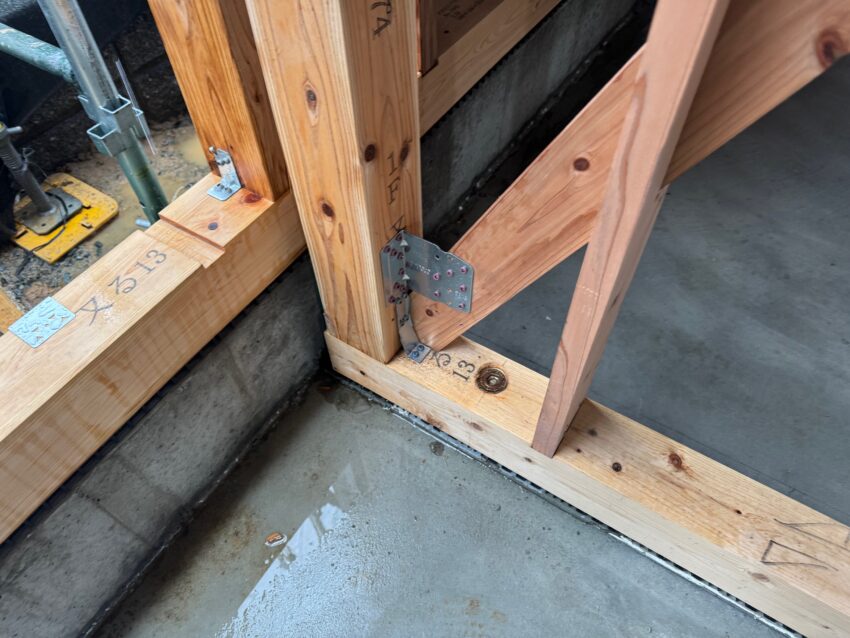

独立柱の柱脚部はステンレスの金物を入れてます。金物は土間に埋まるように基礎のコンクリート打設時にスタイロで箱抜きしてあります。

712026/02/25

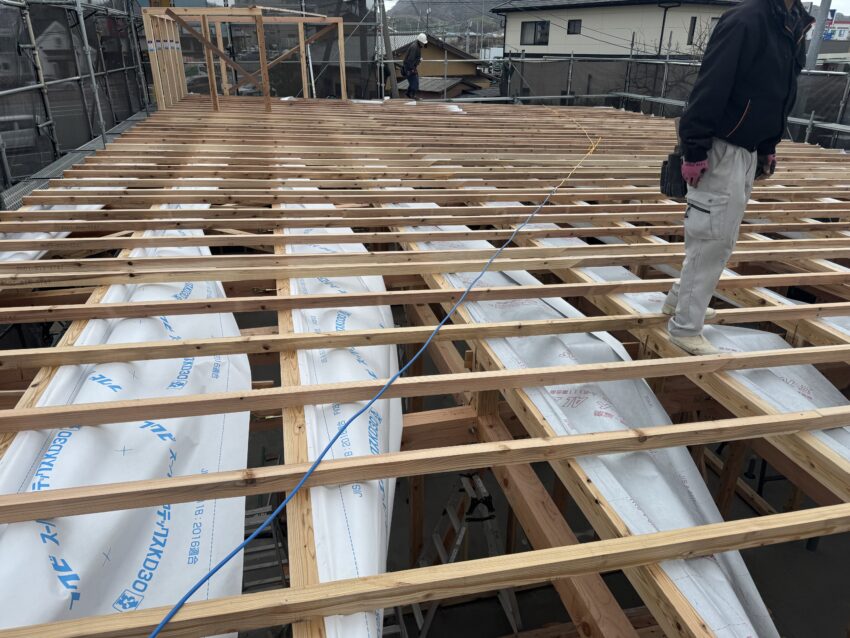

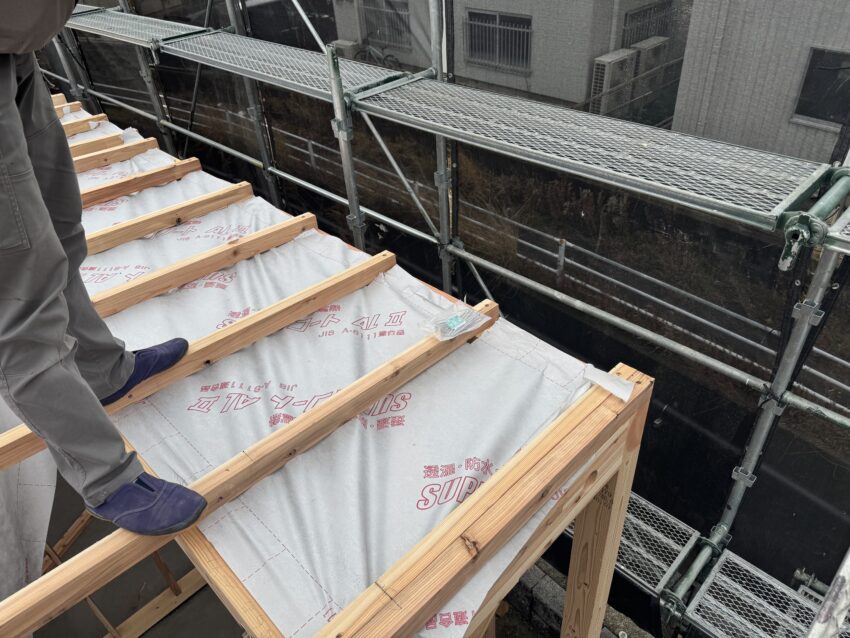

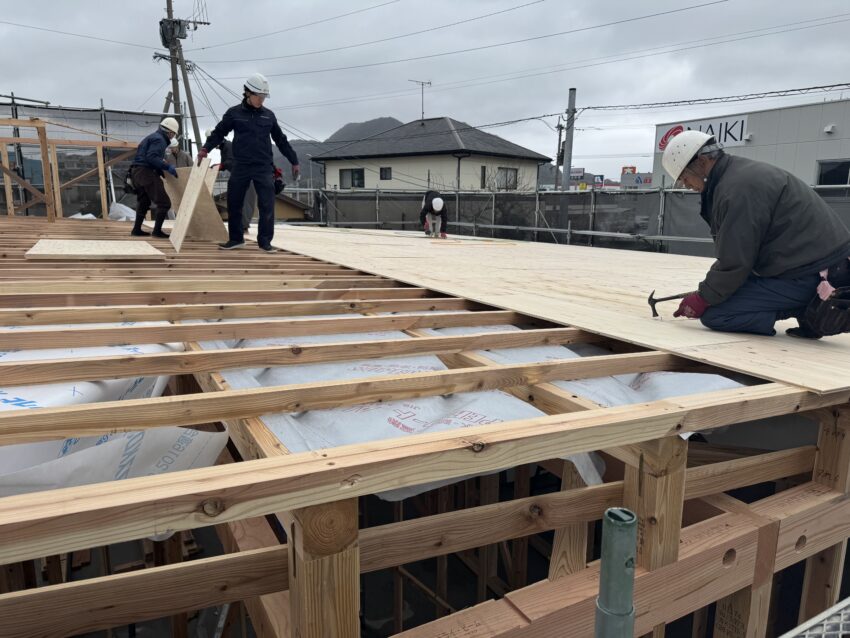

屋根の野地板を施工中。

722026/02/25

並行して外部は耐力面材を貼っていきます。

732026/02/25

筋交入れるよりも面材貼る方が早いですね。

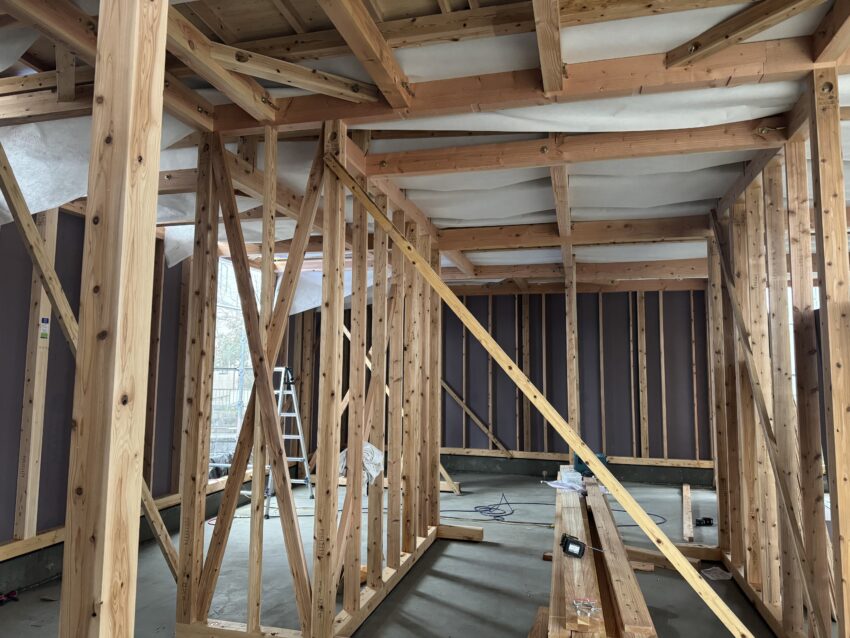

742026/02/25

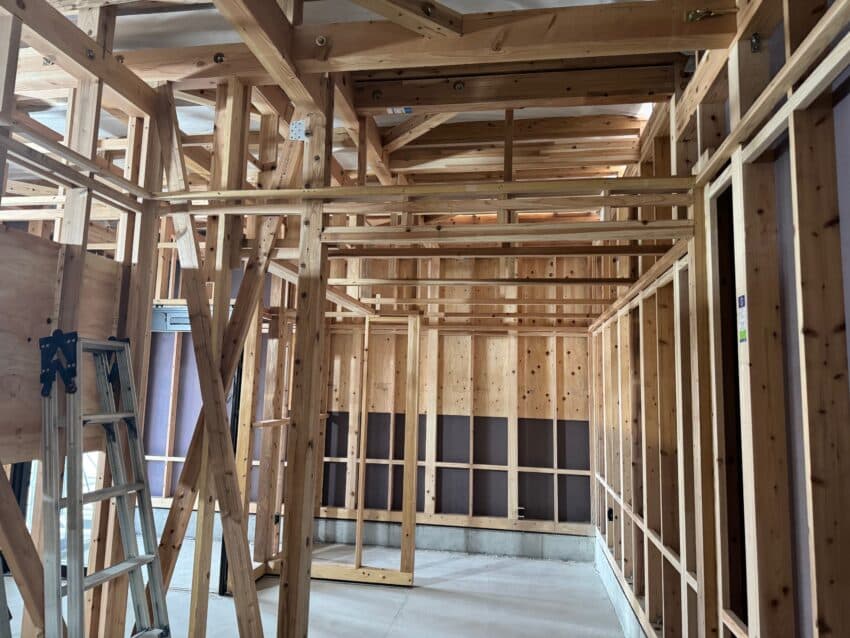

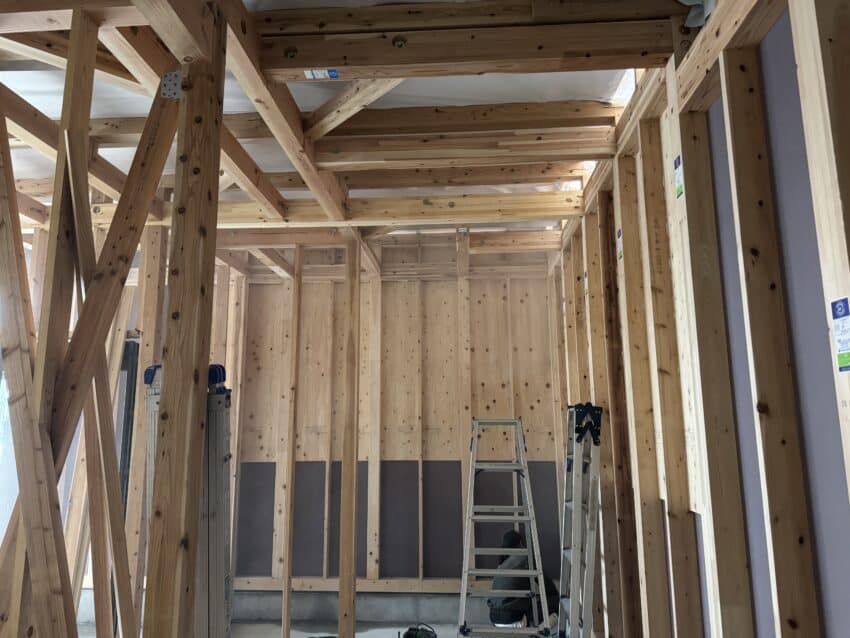

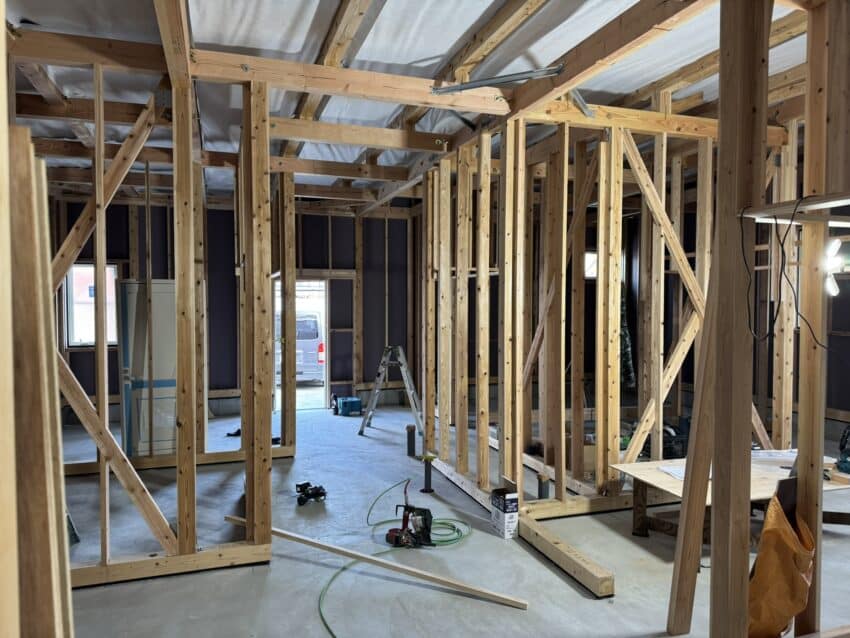

室内です。もう空間の把握はできますね。基礎の時は小さく見えますが躯体が上がると大きく見えます。

752026/02/25

今日の作業はここまで。建物の形になりました。

762026/02/25

屋根屋がルーフィングを貼りにきました。

772026/02/27

屋根の材料が届きました。

782026/02/27

室内は垂木下に挟んだシートをタッカーで固定してます。ウレタン断熱材を吹き付けする準備です。

792026/02/27

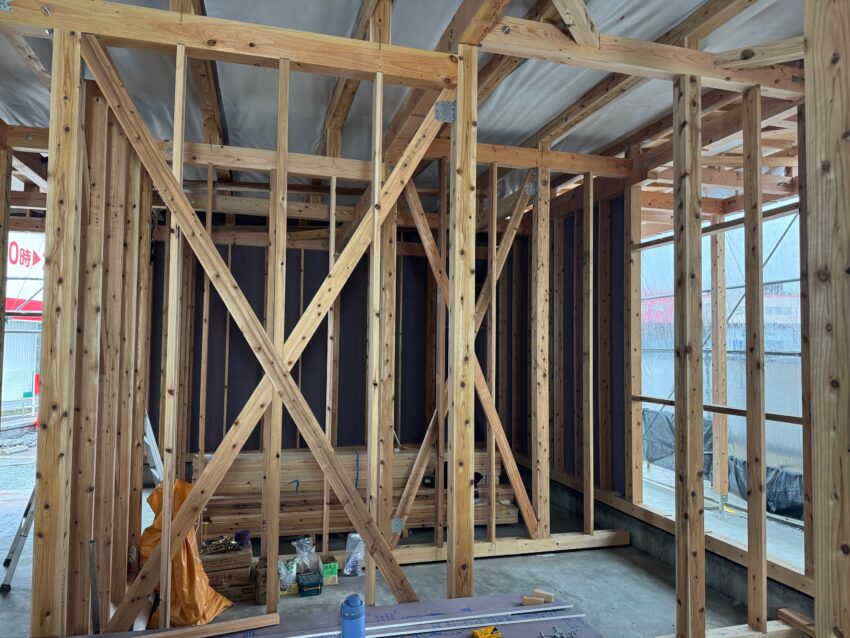

筋交いと間柱と金物を取り付けて行きます。

802026/02/27

ホールダウンが1本も無いんですよ。この建物。一番力が掛かる金物でもシナーコーナーでOK。筋交いプレートも取り付け終わってます。来週は窓サッシが入荷しますので、取り付けが済んだら外壁のサイディング工事が始まります。

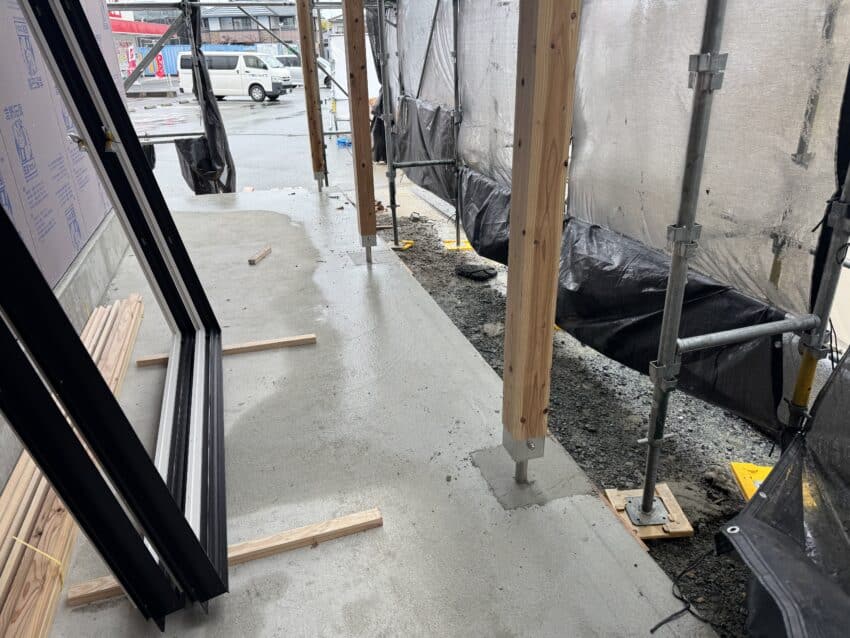

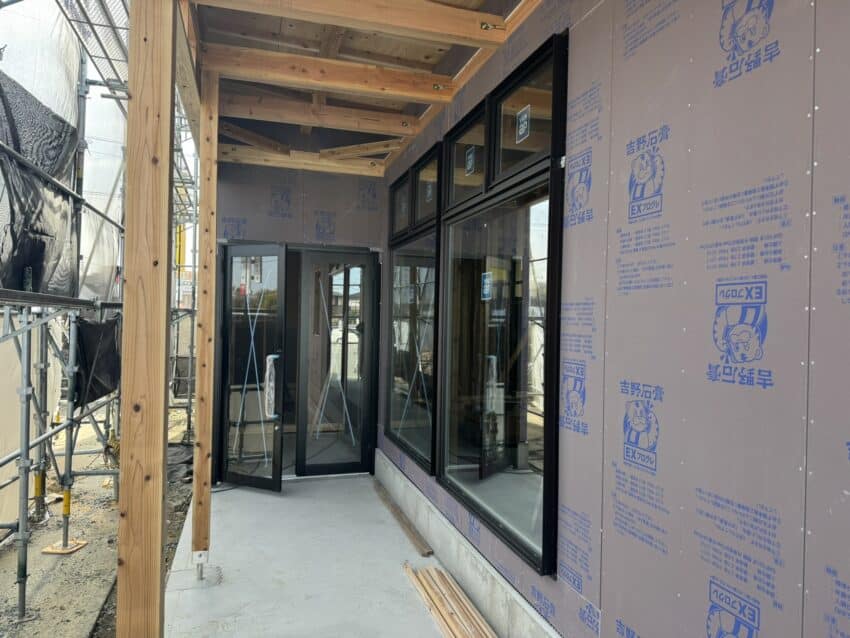

812026/03/03

フロントサッシを取り付けました。ガラスは後日入ります。

822026/03/03

アプローチ柱脚部のステンレス金物もセメントで固めました。

832026/03/03

室内は扉が着く壁の鴨井と間柱を施工しています。

842026/03/03

外壁に店舗のサインがつく壁の裏側にはコンパネで下地を入れてます。サイディング16mm+留め付け金具5mm+通気胴縁18mm+EXボード9mmを貫通した奥に12mmのコンパネが居ますので、少し長いビスでしっかりコンパネに届くように看板の施工をお願いします。

852026/03/04

サッシの取り付けが終わりました。

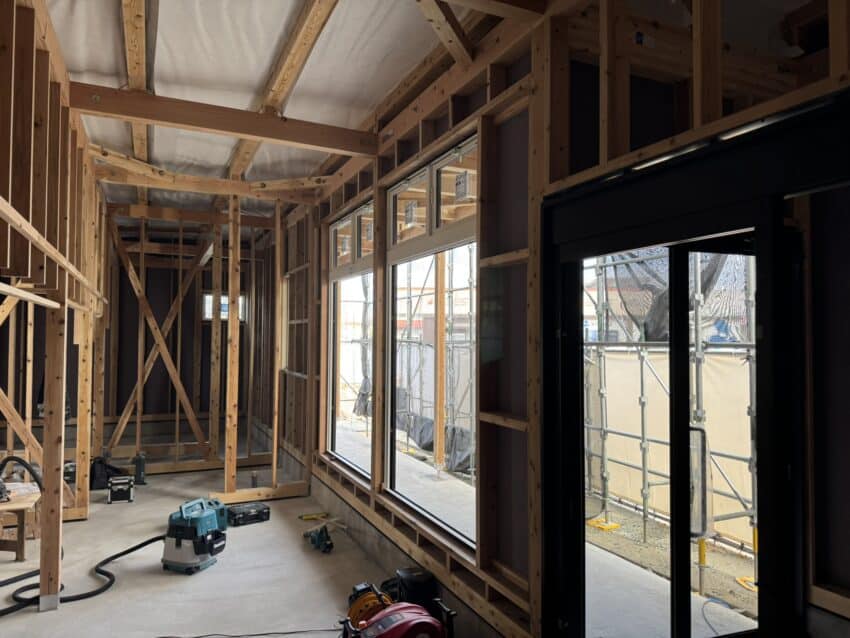

862026/03/04

待合室の大きなFIXガラスは後から入れます。

872026/03/05

ガラスが入りました。これで戸締りが出来るようになりました。

882026/03/05

屋根のガルバリウムの施工が終わりました。

892026/03/05

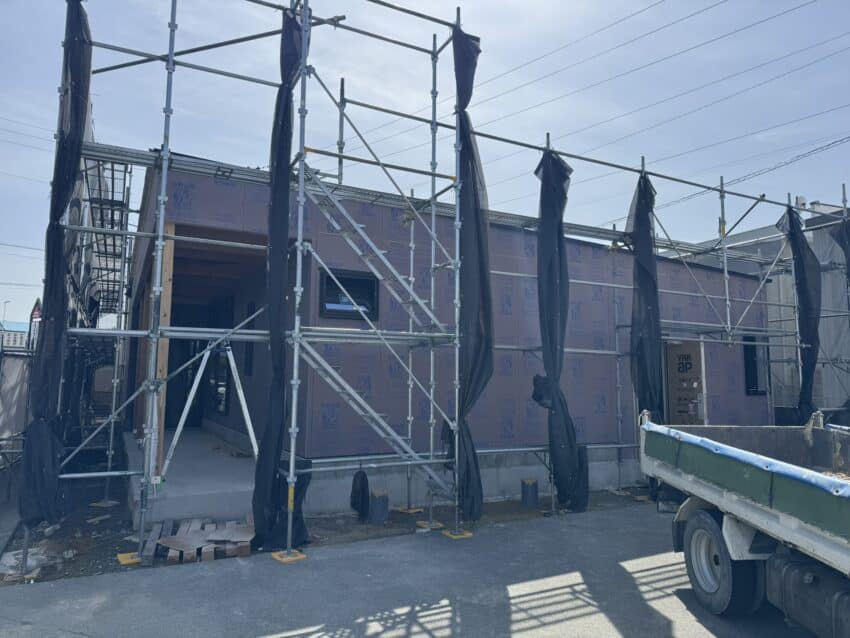

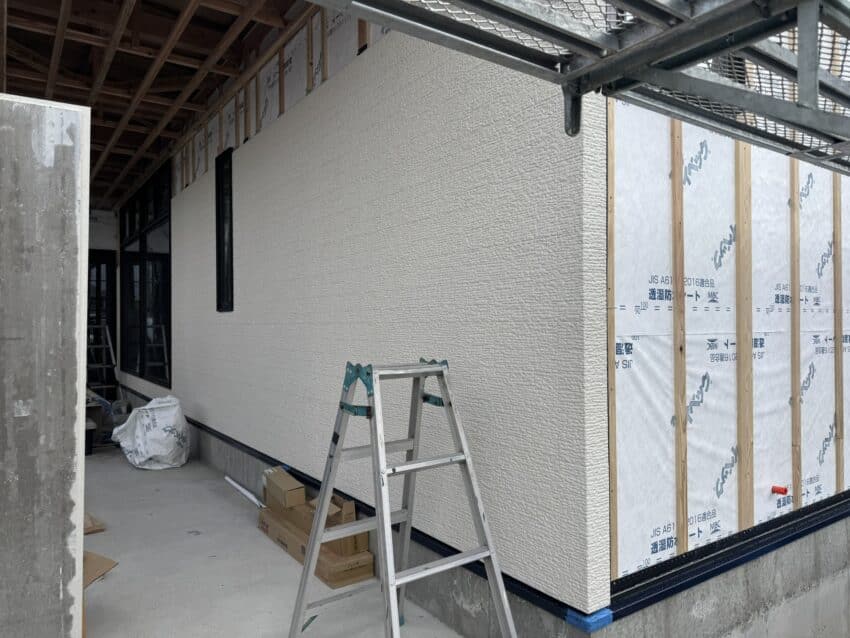

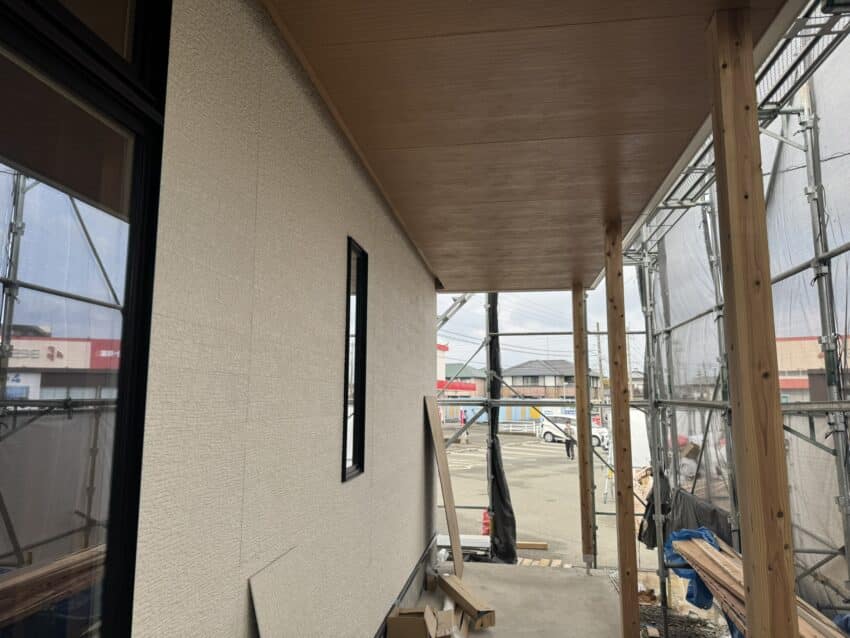

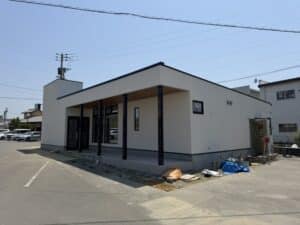

建物全景。サッシとドアの取り付けも終わったので、次は外壁工事になります。

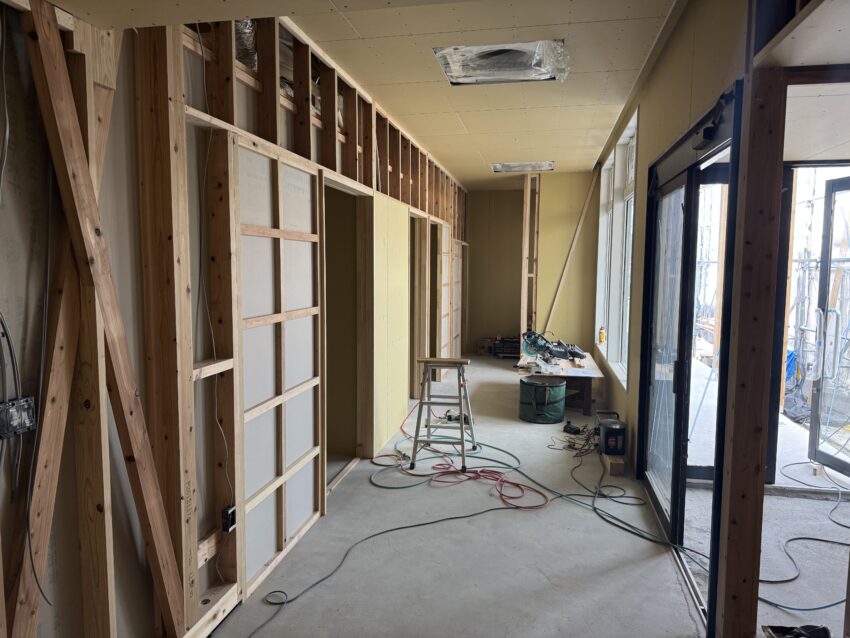

902026/03/09

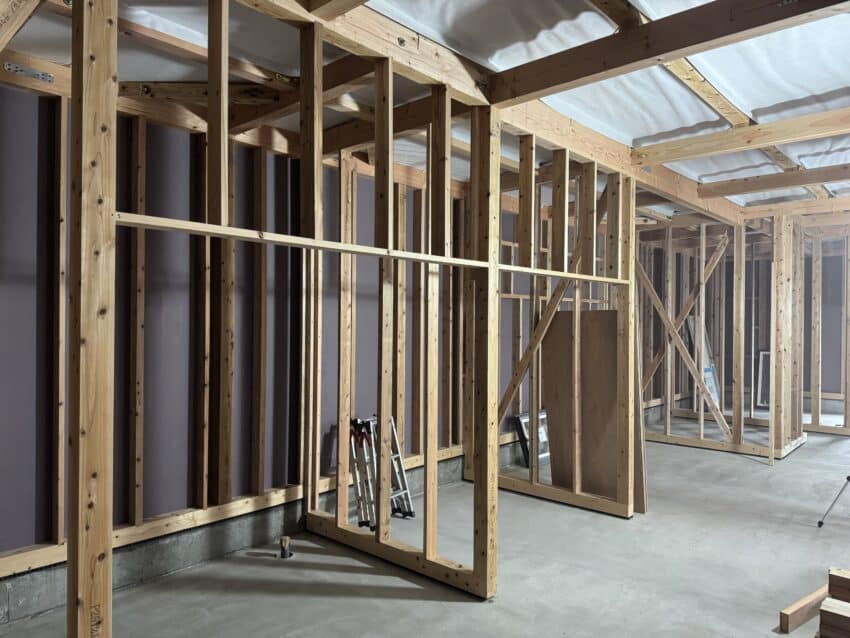

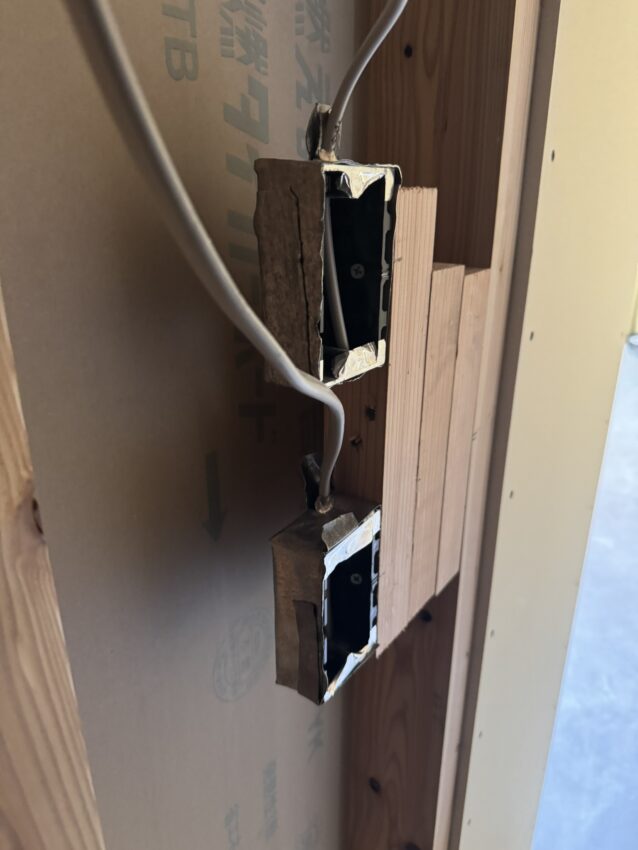

内部造作が順調に進んでます。

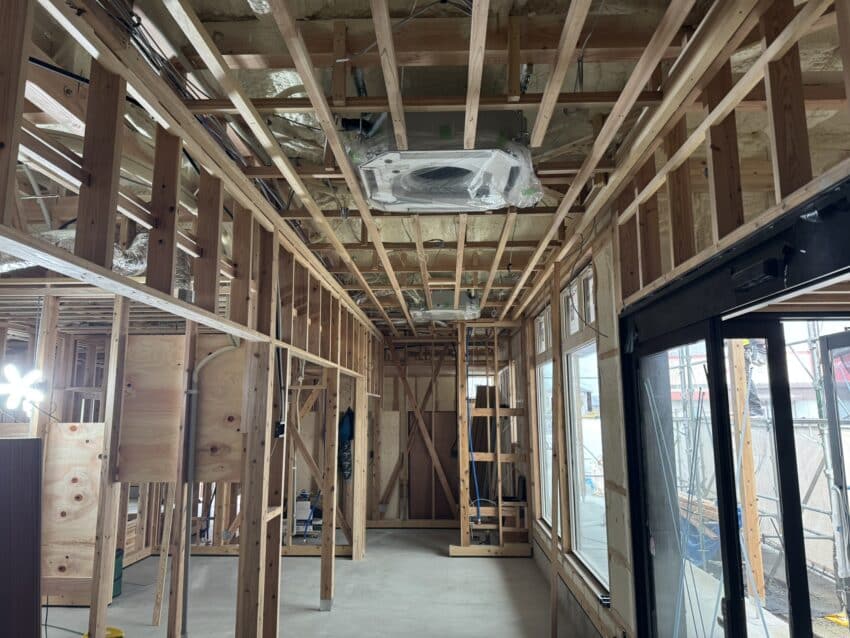

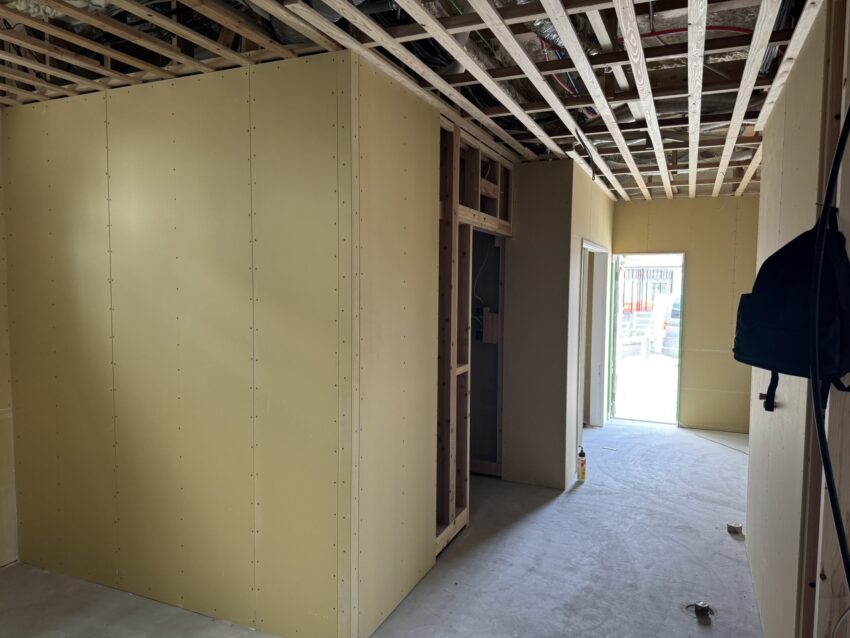

912026/03/09

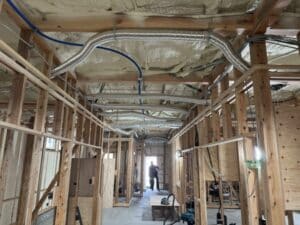

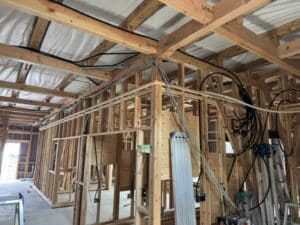

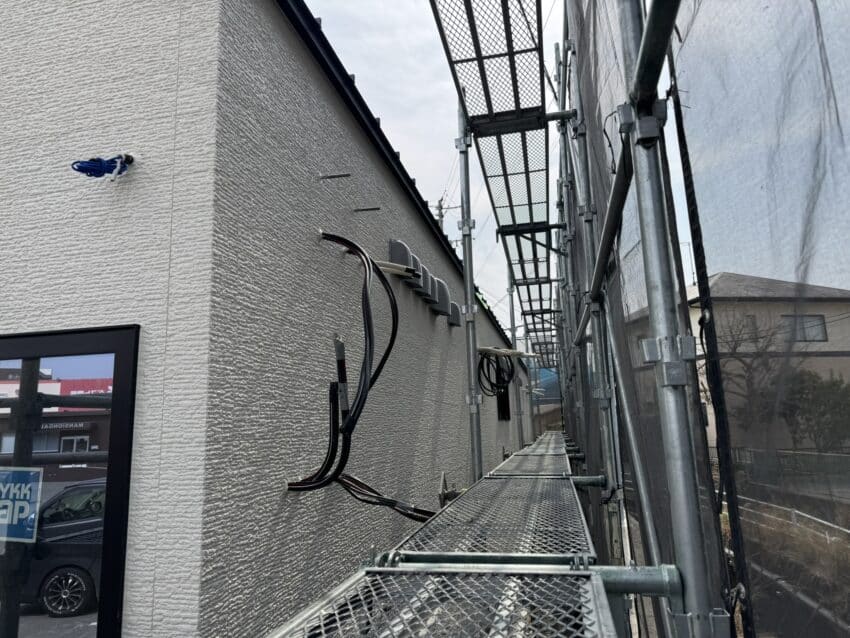

ウレタン吹き付けの前に外壁面に通す配管とかを逃がします。

922026/03/11

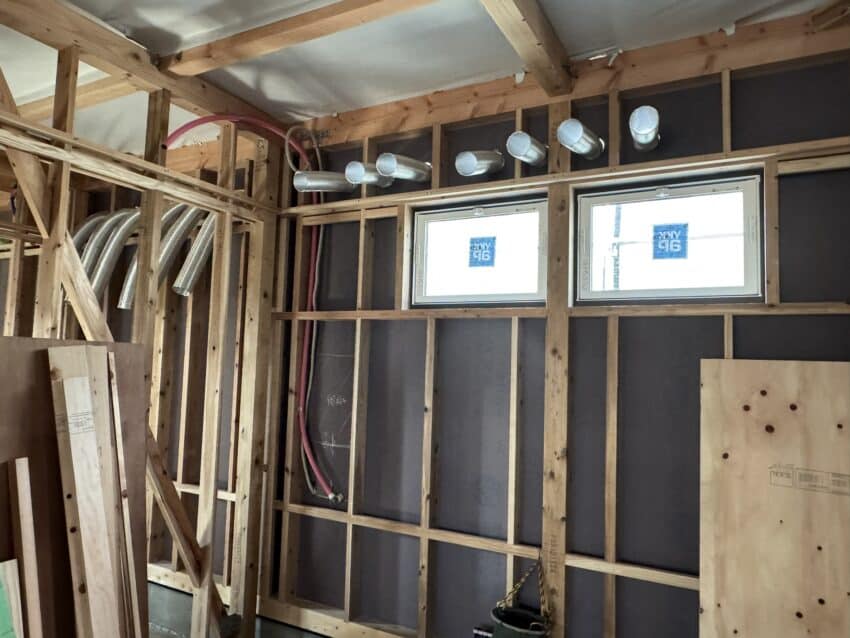

吸気口のダクトを先に穴を空けて通して置きます。
この付け根部分が一番結露するので後から穴を空けるよりも一気にウレタンを吹き付けした方が確実です。

932026/03/11

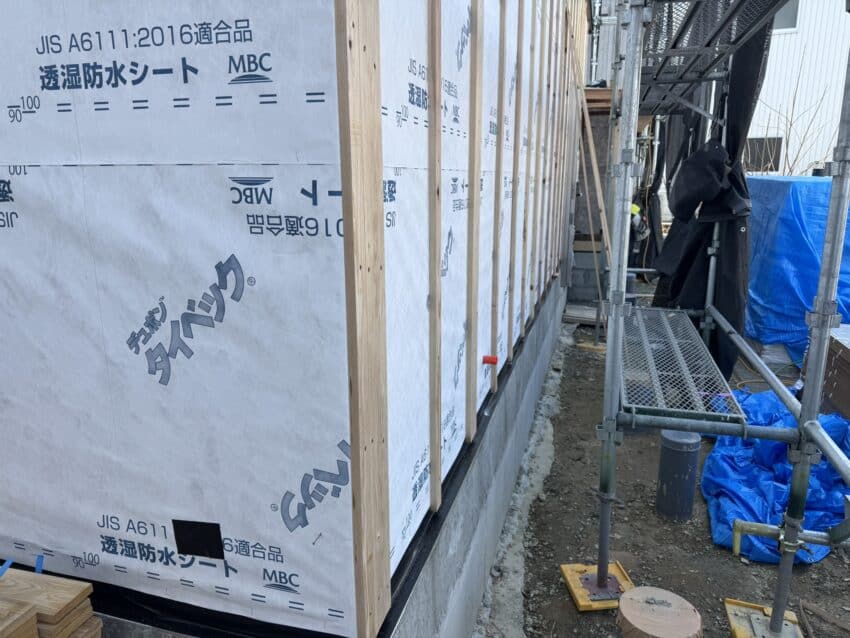

外部は透湿シートを貼って通気胴縁の施工中です。

942026/03/12

土台水切りを取り付けてサイディングを貼り始めました。ニチハのFugeです。

952026/03/12

室内はペットクリニックならではの下地を作ってます。作業灯の吊り架台です。

962026/03/12

こちらは手術室の無影灯の吊り架台。100キロ近くあるらしいです。

972026/03/12

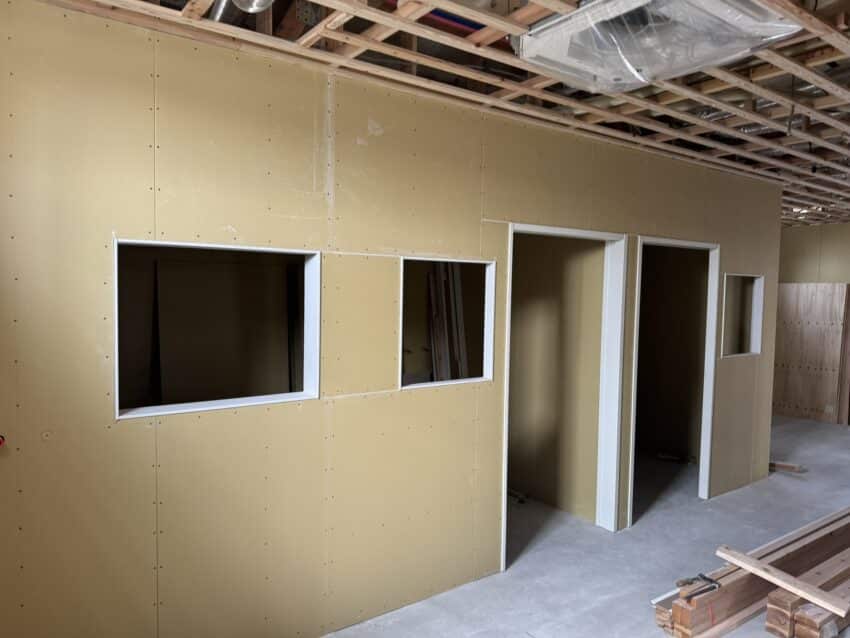

X線室の天井にも何か着くのでしょう。よくわからないですが器具メーカーに言われるままに施工してますw

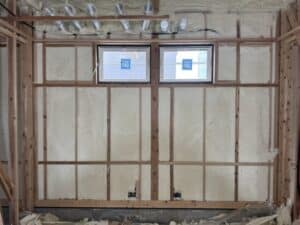

982026/03/13

外壁サイディング工事が順調に進んでいます。Fugeなので出隅のシーリングがありません。

992026/03/13

内部は電気の配線が進んでいます。明日はウレタンの吹き付けなので今日中に逃げないとですね。

1002026/03/14

今日は内部のウレタン断熱材の吹き付けです。

1012026/03/14

下から上に向かって吹き付けて行きます。

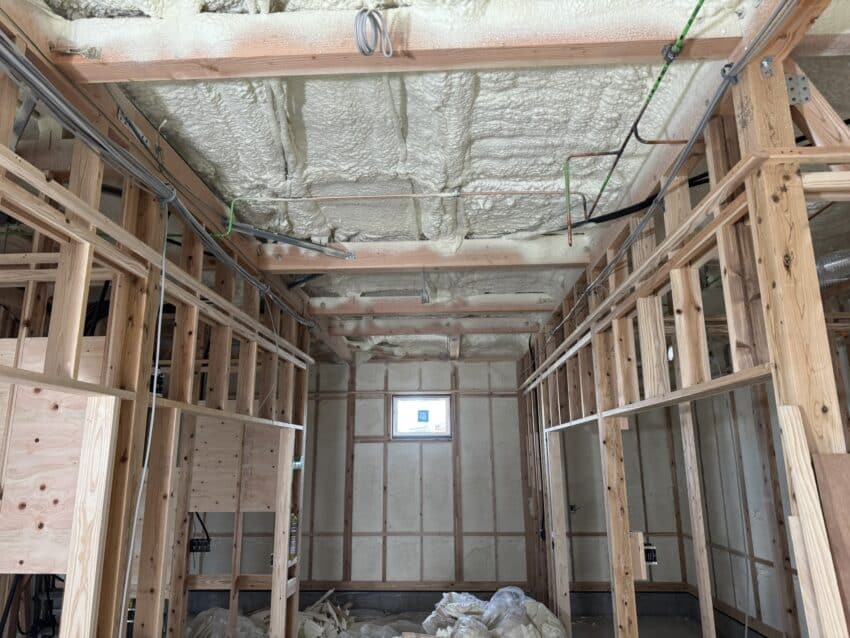

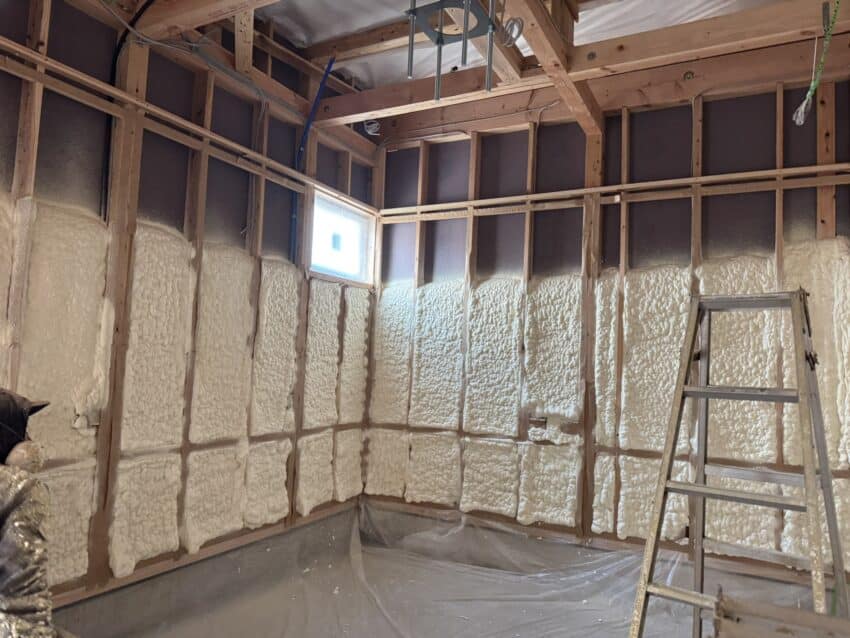

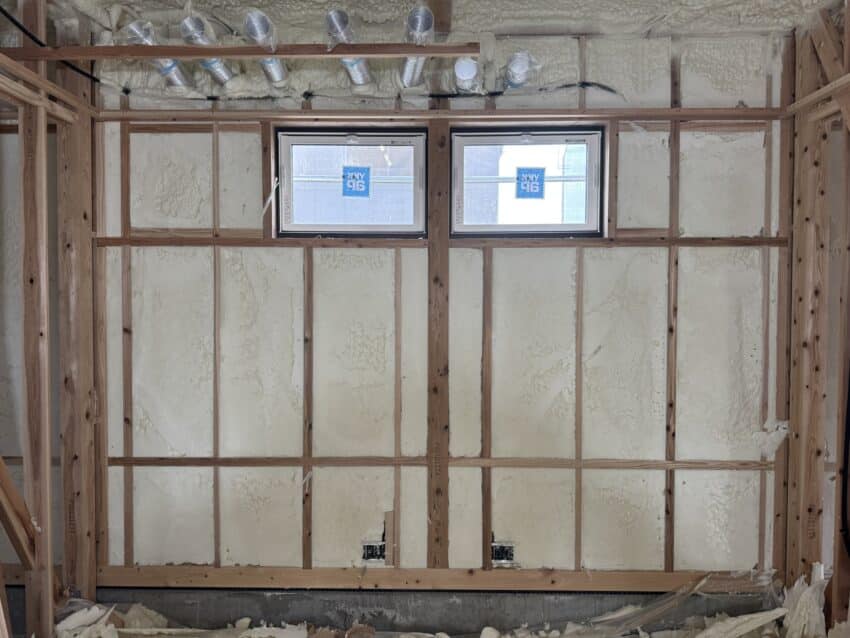

1022026/03/14

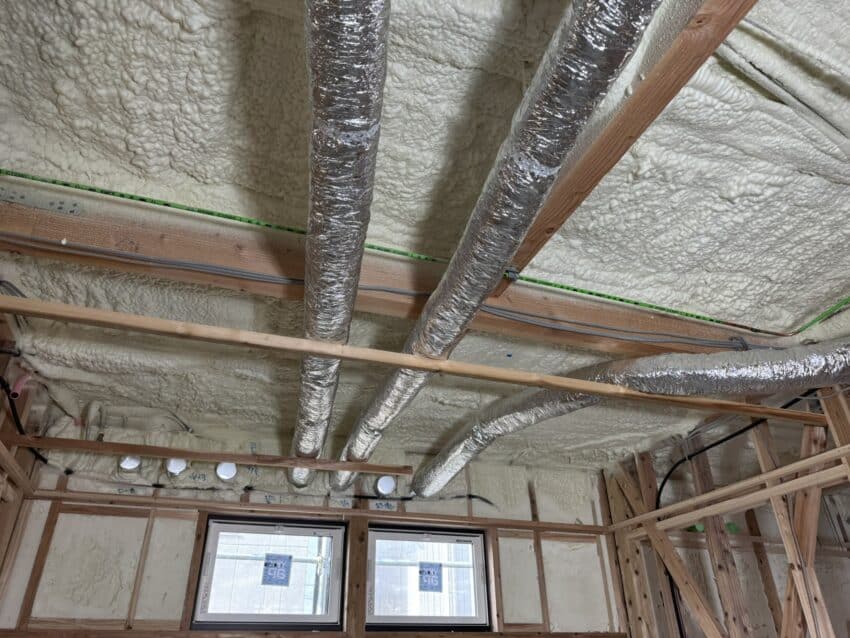

屋根も全面吹き付けます。

1032026/03/14

壁は柱面からはみ出したところをスキンカットします。

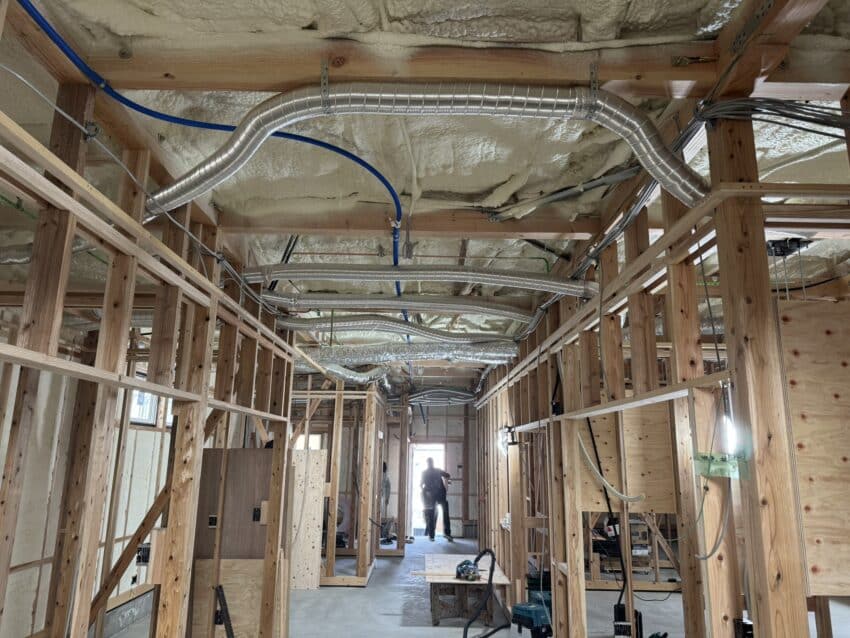

1042026/03/16

土曜日に吹き付け終わったばかりなのに月曜日現場に来たら結構進んでる。日曜日出て来て仕事したんだろうね。

1052026/03/16

換気工事の吸気管はこの断熱材を巻いたダクトで極力結露を防ぐ予定。

1062026/03/17

天井野縁を組んでいます。

1072026/03/17

外部は軒天を施工中。

1082026/03/19

軒天の施工完了!躯体側にある凹みには間接照明が入ります。

1092026/03/19

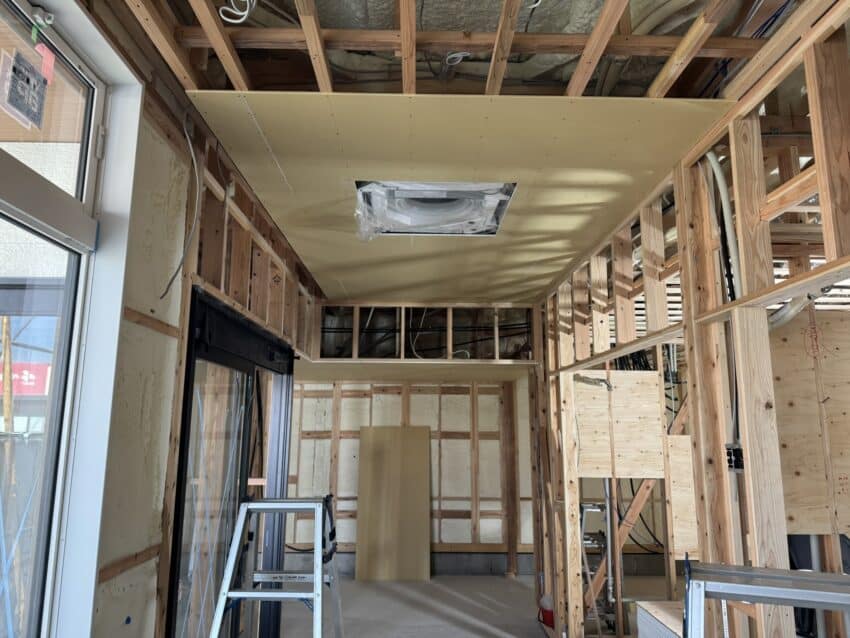

内部は天井カセットエアコンの設置が終わりました。

1102026/03/20

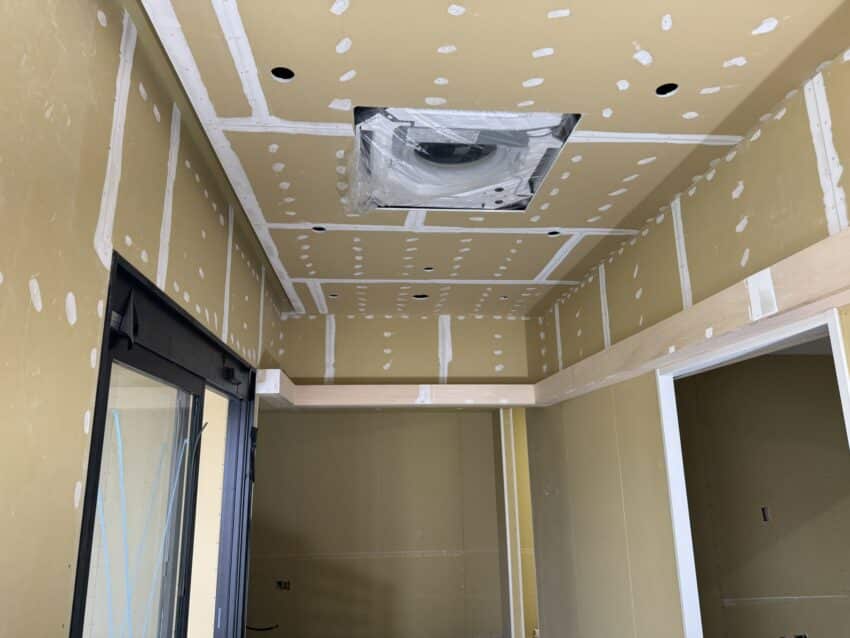

天井の石膏ボードを貼っています。

1112026/03/20

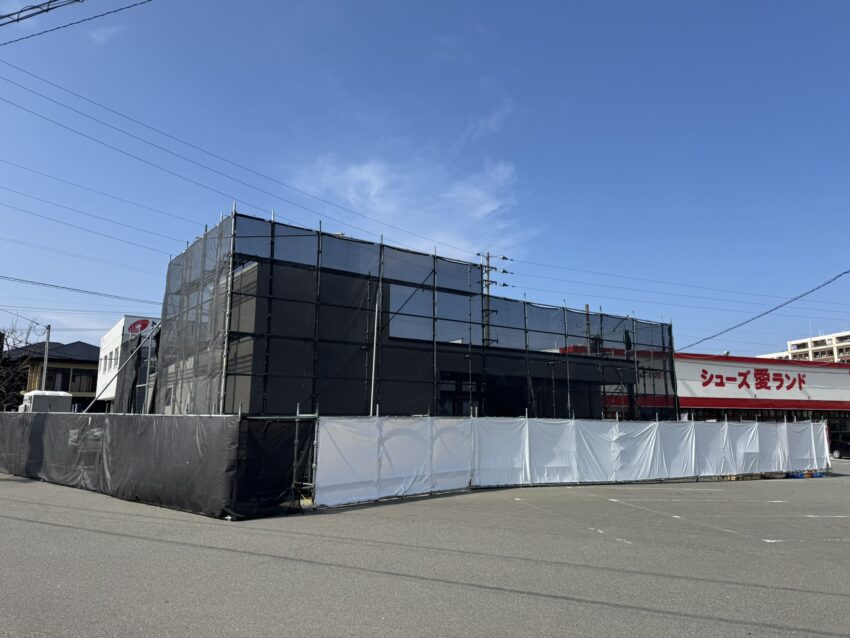

建物全景。外壁もほぼ貼り終わり、メッシュシート越しに建物の形がわかりますね。

1122026/03/23

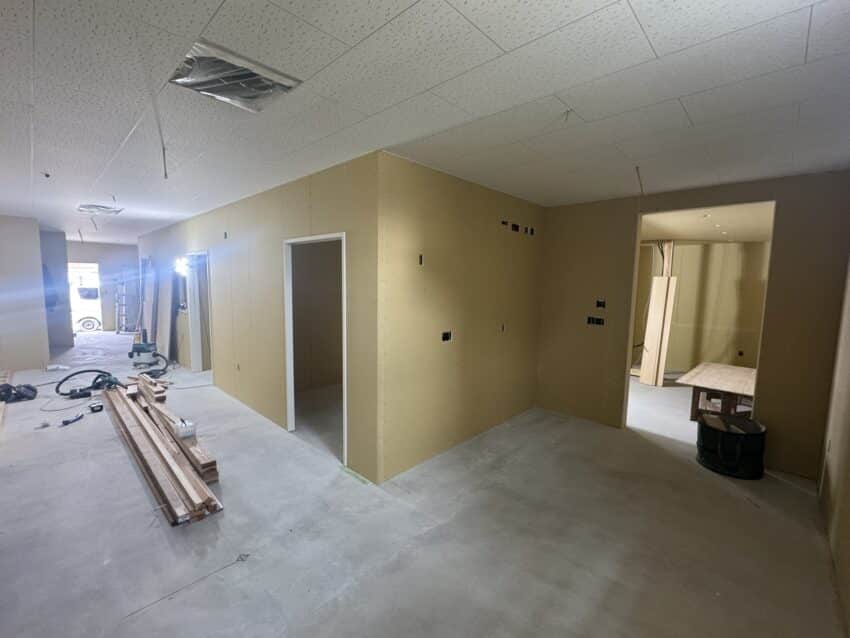

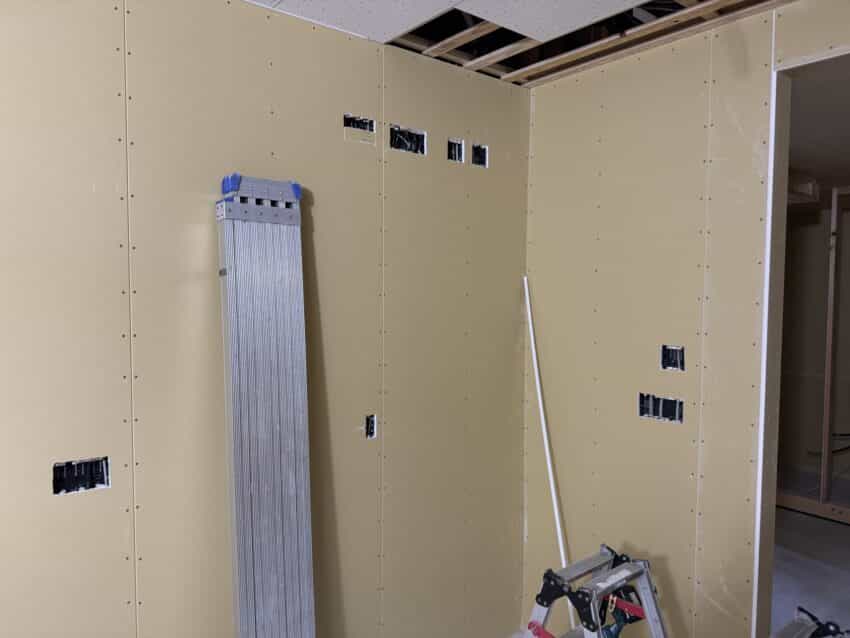

壁の石膏ボードを貼り始めました。

1132026/03/23

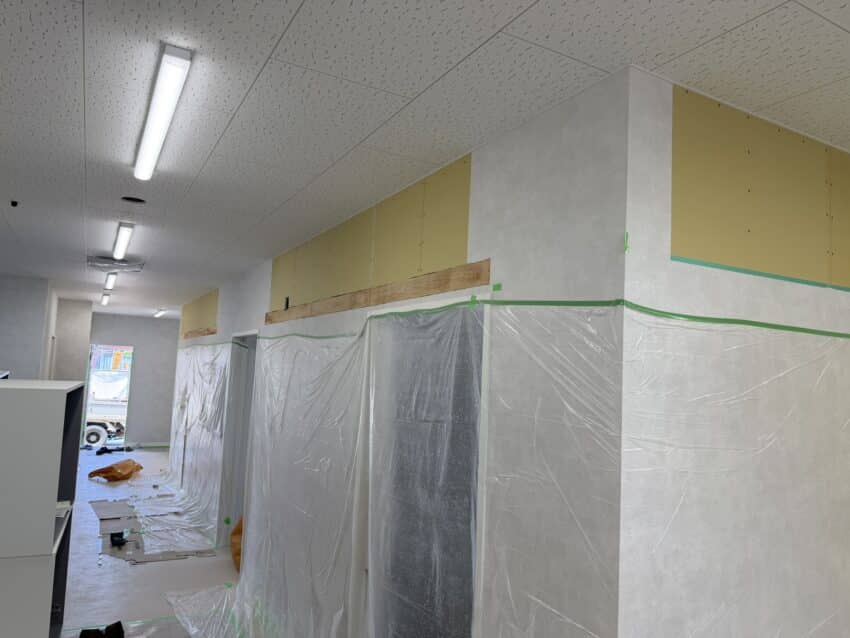

外部はシーリング工事が始まりました。マスキングしてます。

1142026/03/24

壁の石膏ボードがほぼ終わりつつあります。

1152026/03/24

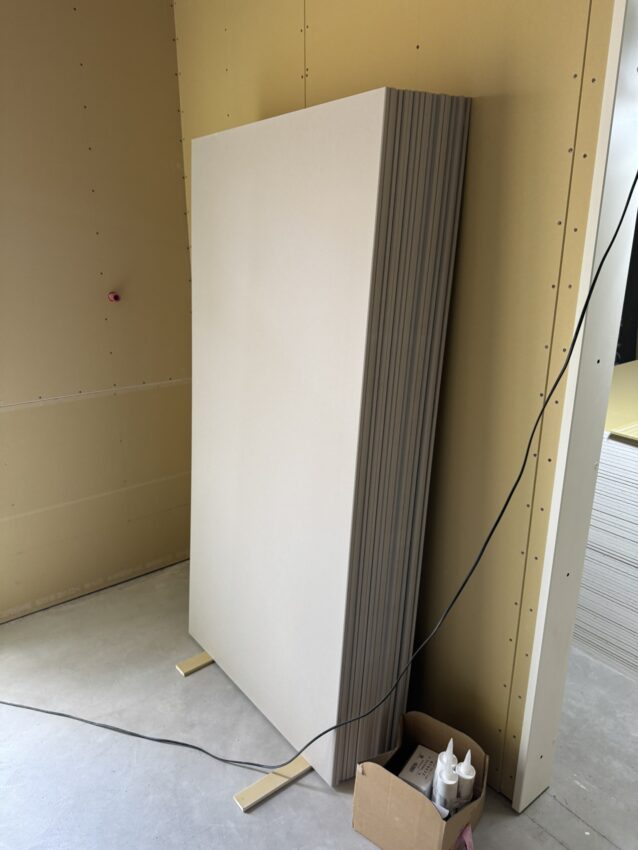

X線室に貼るスキュータムボードが入荷しました。1枚40キロ位あるので重たいです。

1162026/03/24

X線室のコンセントBOXには鉛のシートを巻いています。

1172026/03/26

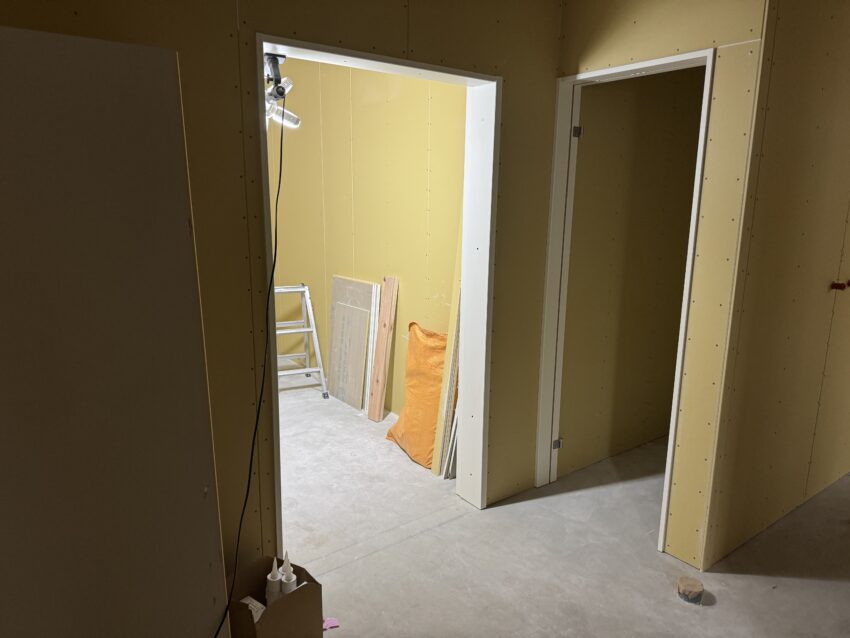

建具の枠を取り付けて行きます。

1182026/03/27

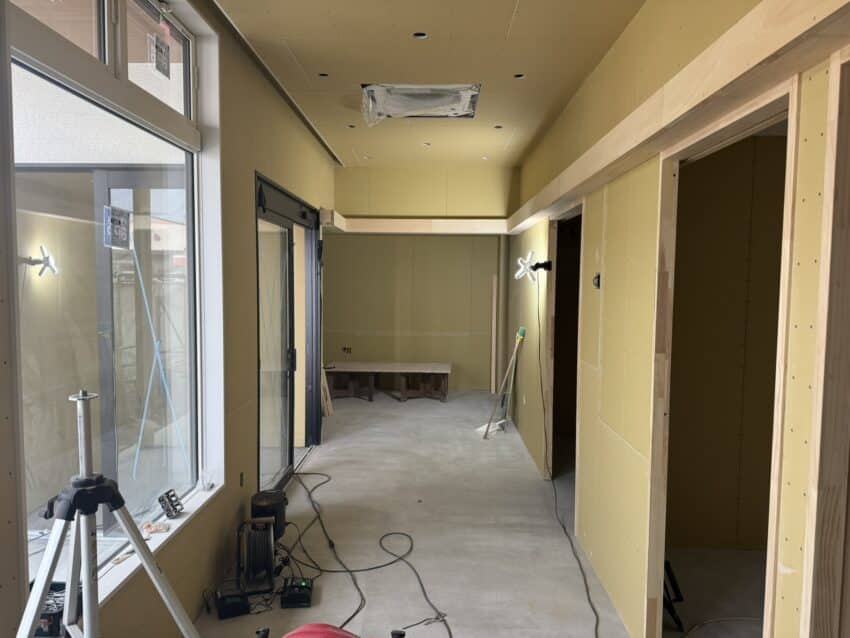

もう間取りがわかる感じになってますね。大工工事も来週でほぼ完了の予定です。再来週からはクロス工事が始まります。

1192026/03/30

壁の石膏ボードがほぼ終わりました。

1202026/03/30

X線室はスキュータムボードを貼ります。

1212026/03/30

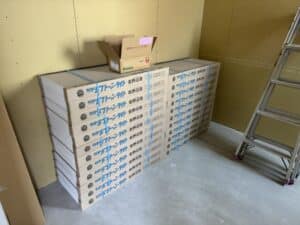

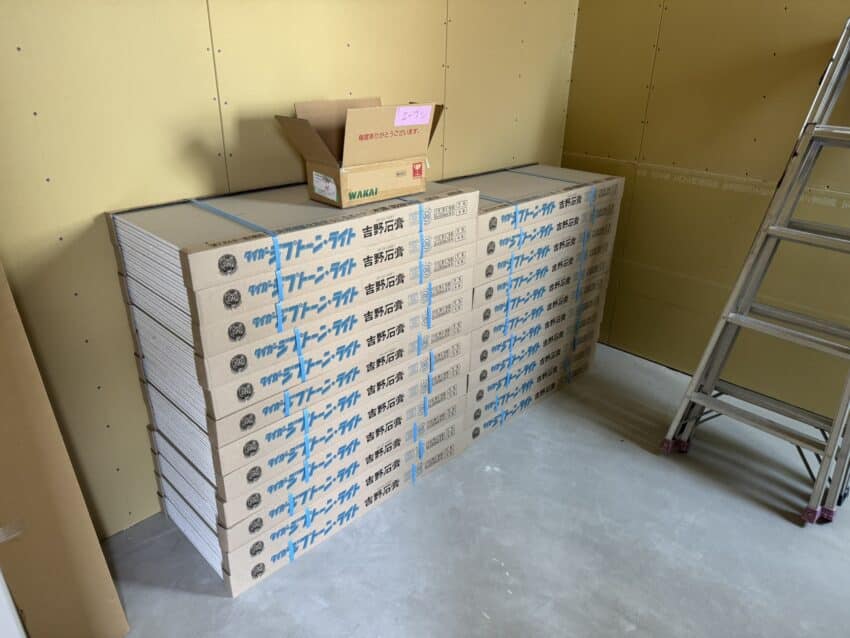

天井はジプトン仕上けです。材料入荷しました。

1222026/03/30

外部はベントキャップがずらりと並びました。あとはシーリングして雨樋を取り付けたら足場を取ります。

1232026/03/31

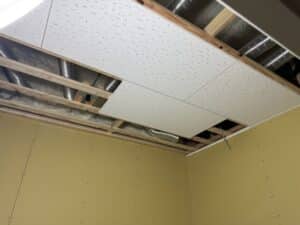

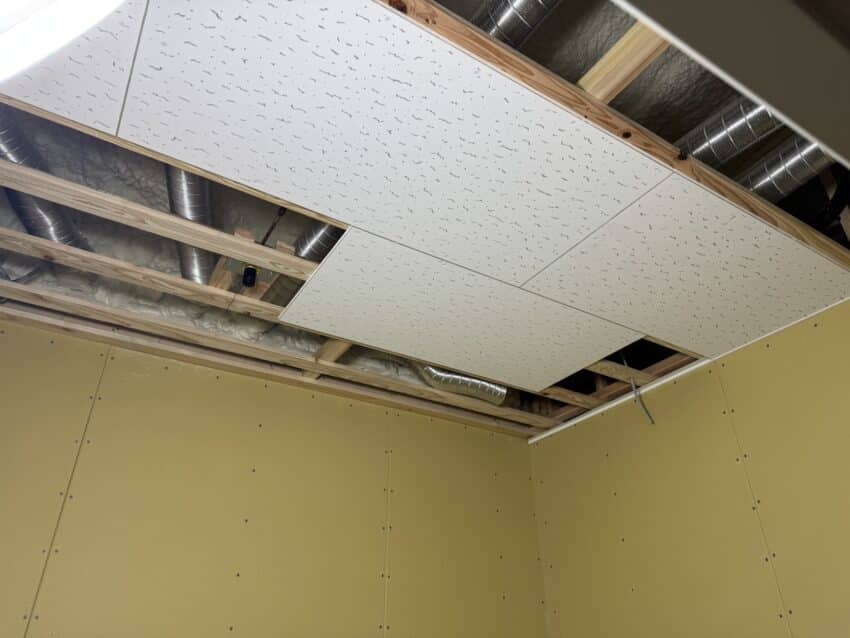

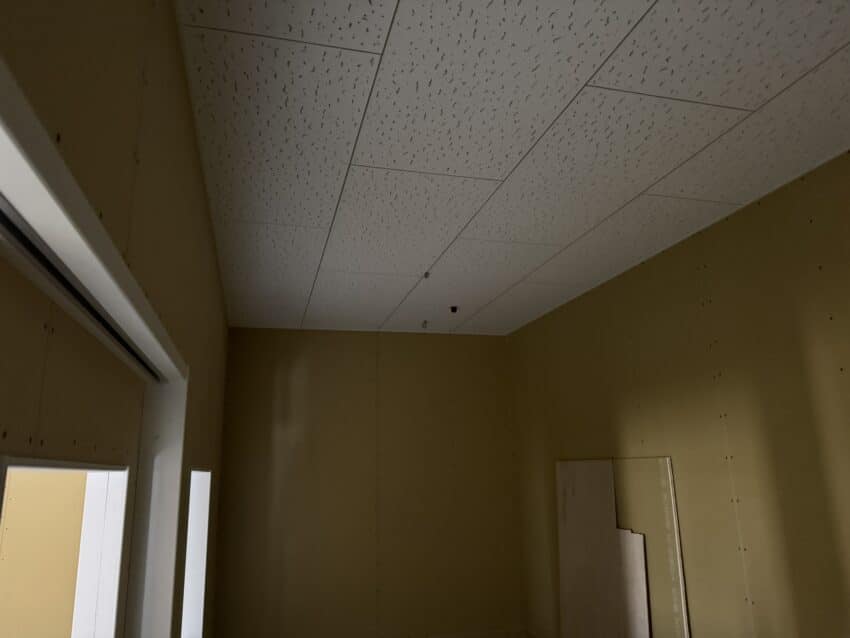

天井のジプトンを貼り始めました。

1242026/03/31

ビス留めなので、天井裏の点検時には1枚づつ外せるような仕様ですね。

1252026/04/01

雨樋の取り付けが終わりました。

1262026/04/02

ダウンライトの開口が終わりました。

1272026/04/02

コンセントやスイッチの位置も開口したのでなんとなく分かります。

1282026/04/03

待合室の間接照明の箱をランバーで作りました。

1292026/04/03

今週でほぼ大工工事は終わります。明日足場が取れるので、来週は外の仕上げと中はクロス工事が始まります。

1302026/04/04

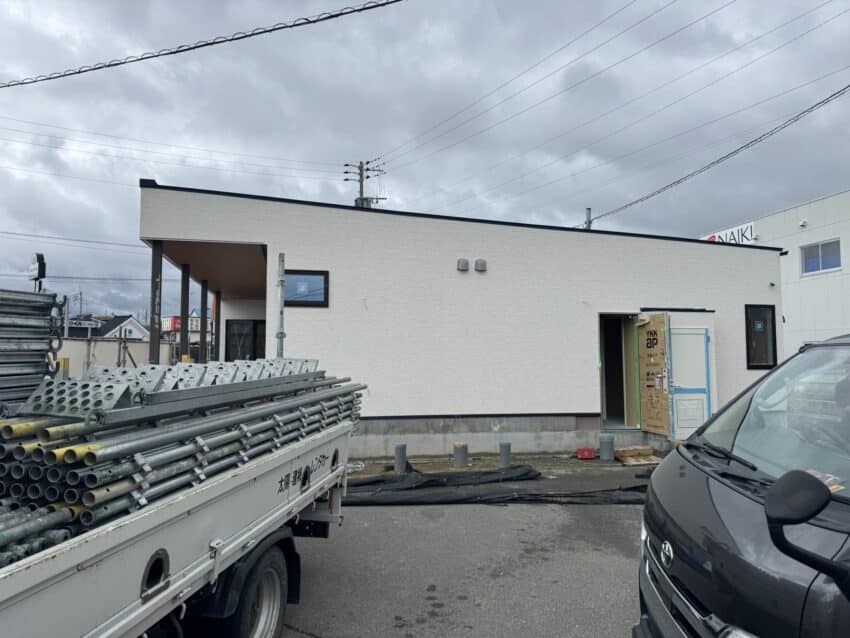

今日は足場解体です。

1312026/04/04

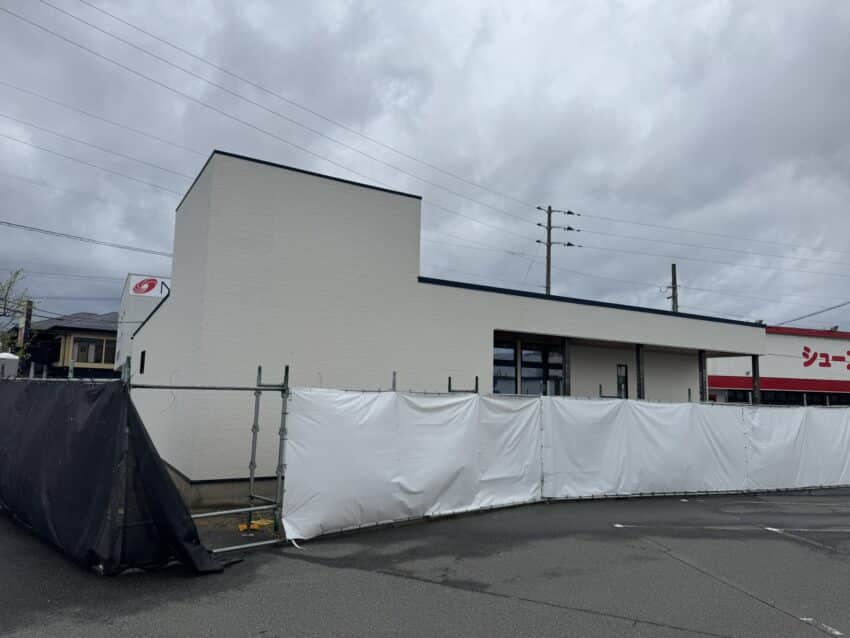

仮囲いはまだ残してますが建物の形がわかるようになりました。
看板がこの壁に付きます。

1322026/04/07

ステンレスシンク前にキッチンパネルを施工。

1332026/04/07

特注の建具のドア枠にシートを貼って行きます。住宅と違って建具や家具の工事に費用が掛かりますね。店舗工事は。

1342026/04/08

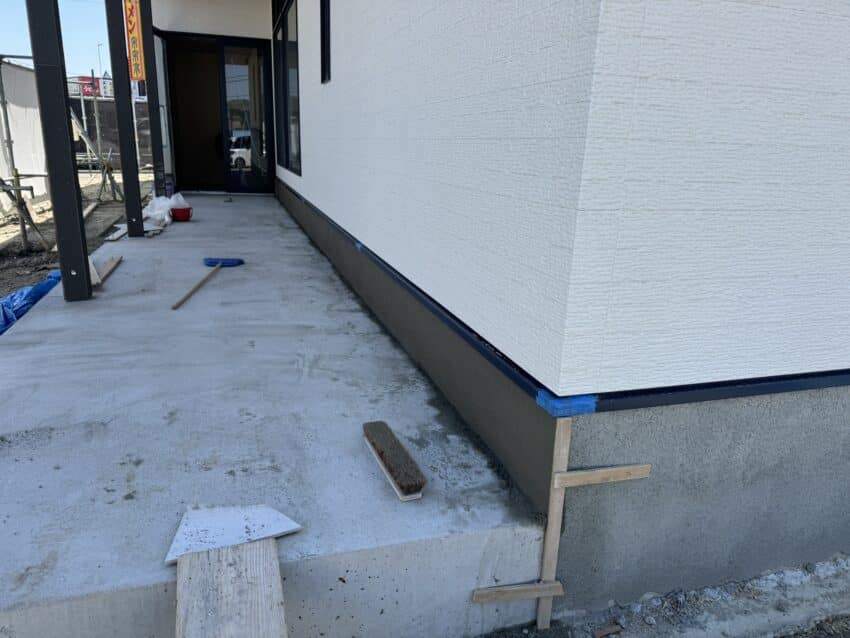

外部の左官工事が始まりました。基礎の巾木を仕上げています。

1352026/04/10

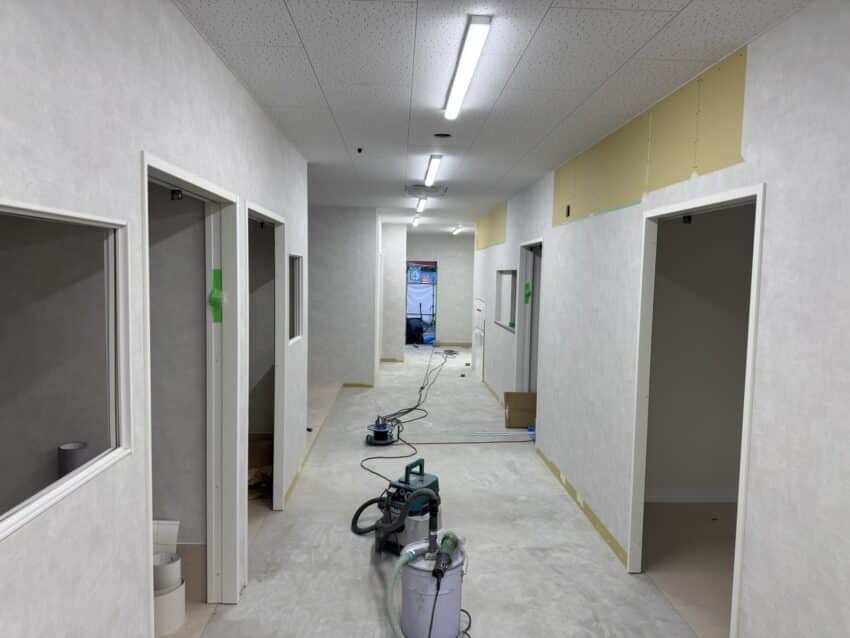

クロス工事が始まりました。ボードにパテ処理からです。

1362026/04/10

X線室のスキュータムボードは専用のパテがあります。独特な匂いがしますね。

1372026/04/13

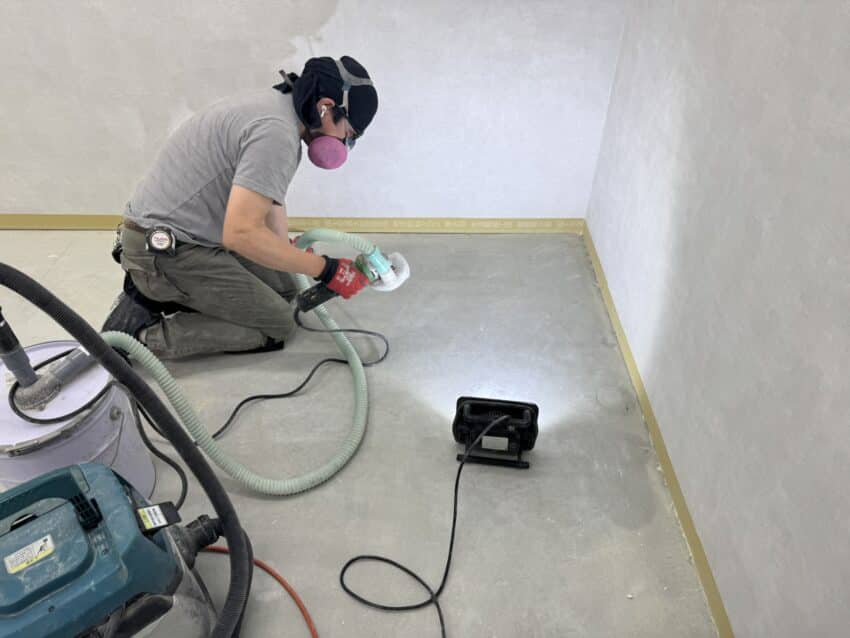

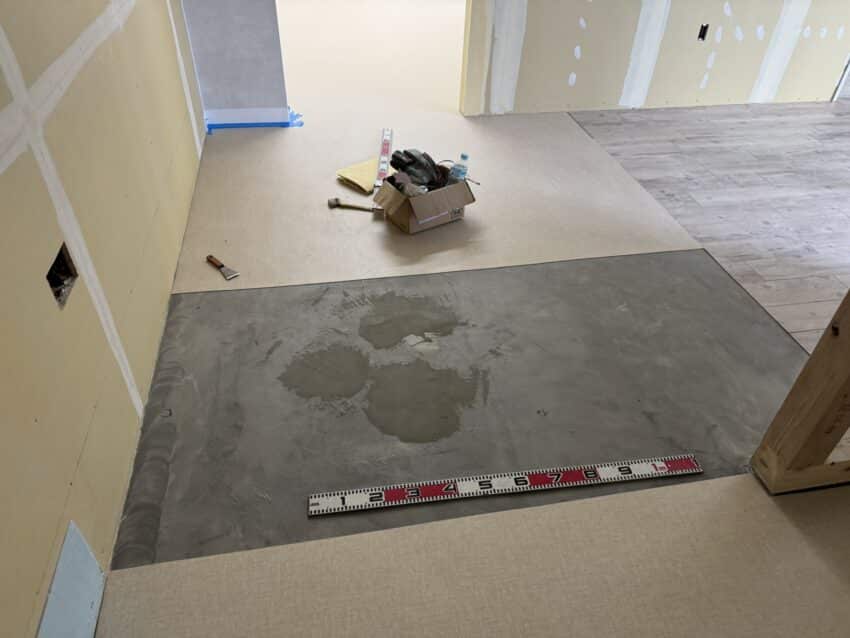

床の不陸を削ってます。土間一発仕上げなのでなかなか大変です。

1382026/04/13

並行してクロス工事が進んでいます。

1392026/04/13

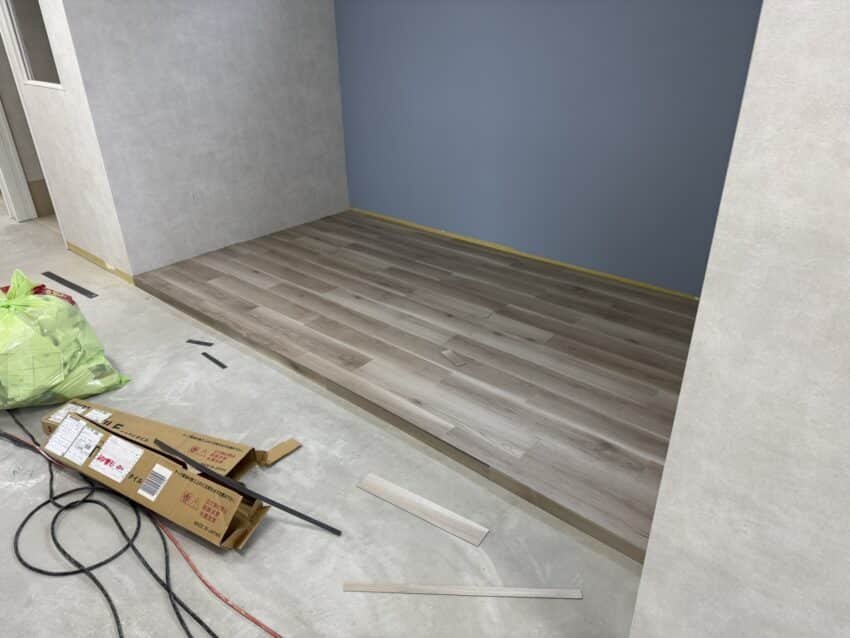

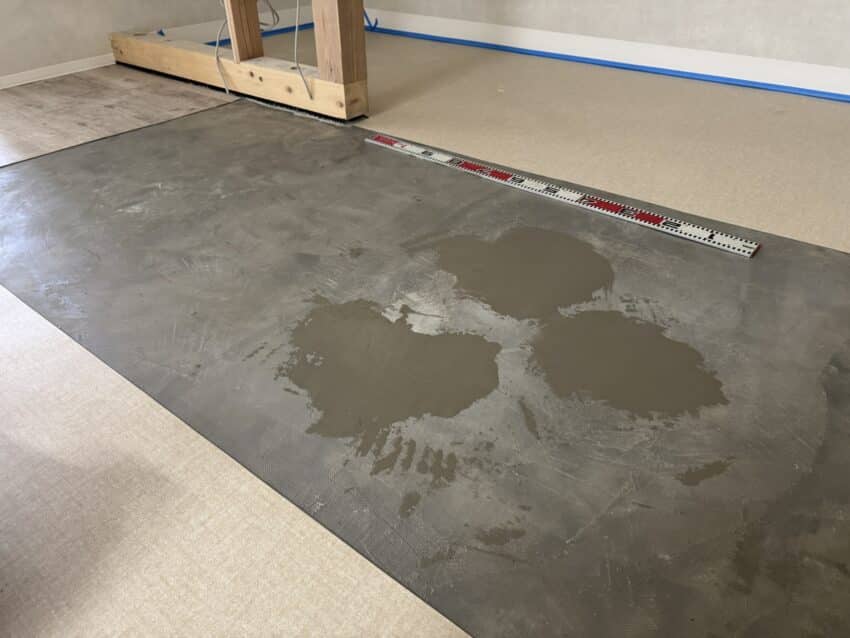

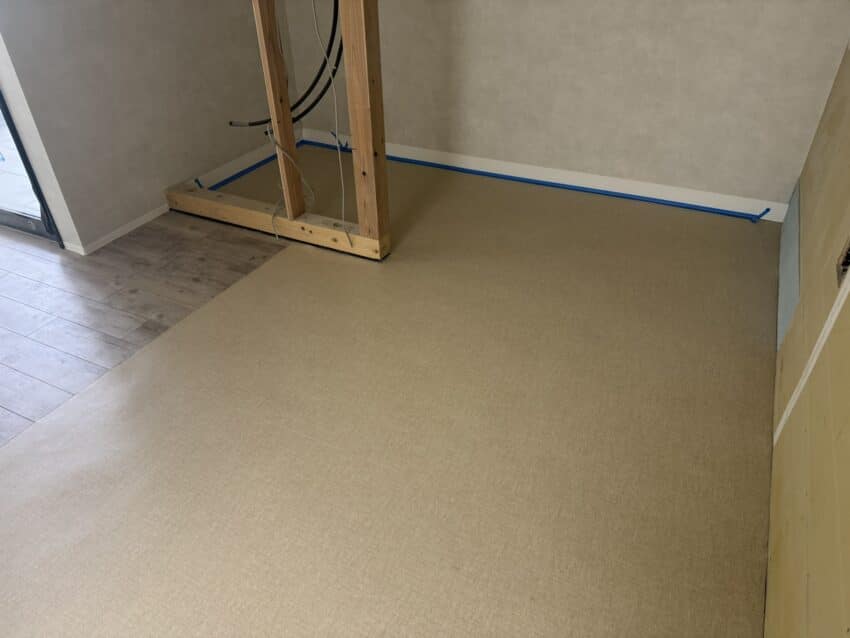

床に長尺シートを貼りました。

1402026/04/14

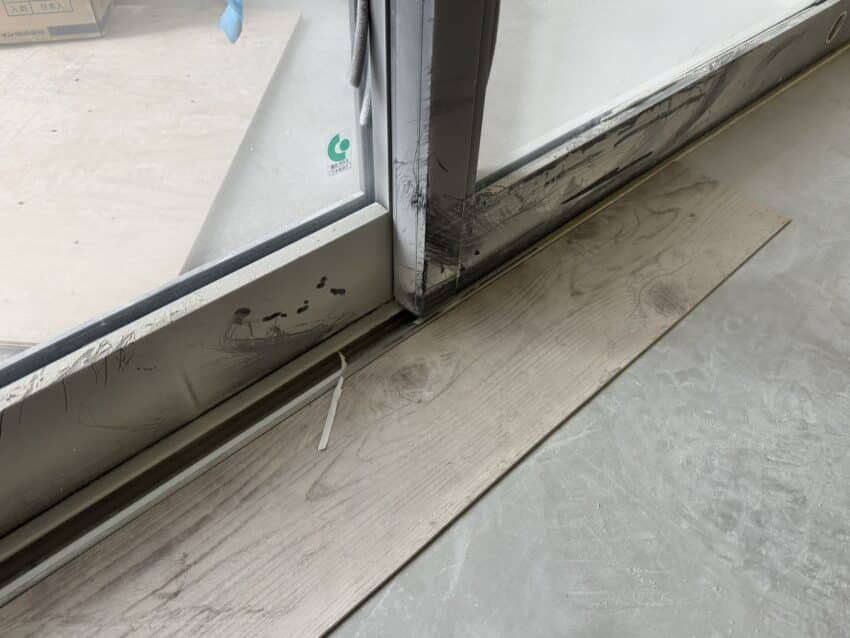

自動ドアのレール部分。指示した高さになってないんで削る。こういう仕事は誰がやるの?て作業は結局自分でやるのが一番確実ですね。

1412026/04/14

いい感じになりました。レールの方が床材より1mm高い仕上がりになります。しかし全身真っ白になりましたよ。

1422026/04/14

クロス工事が進んでいます。

1432026/04/15

長尺シートを施工しています。

1442026/04/15

綺麗に貼りますね。プロだから当たり前ですけどね。

1452026/04/15

小上がり部分は塩ビタイルを貼りました。ステンレスのノンスリップを段差部分に取り付けます。

1462026/04/17

アプローチのタイル下地を作っています。

1472026/04/17

床の工事が終わりました。

1482026/04/17

がとってもうるさい麻生社長のチェックでNG個所が・・・

1492026/04/17

床材を剥がして下地を調整。

1502026/04/17

綺麗に仕上がりました。

1512026/04/20

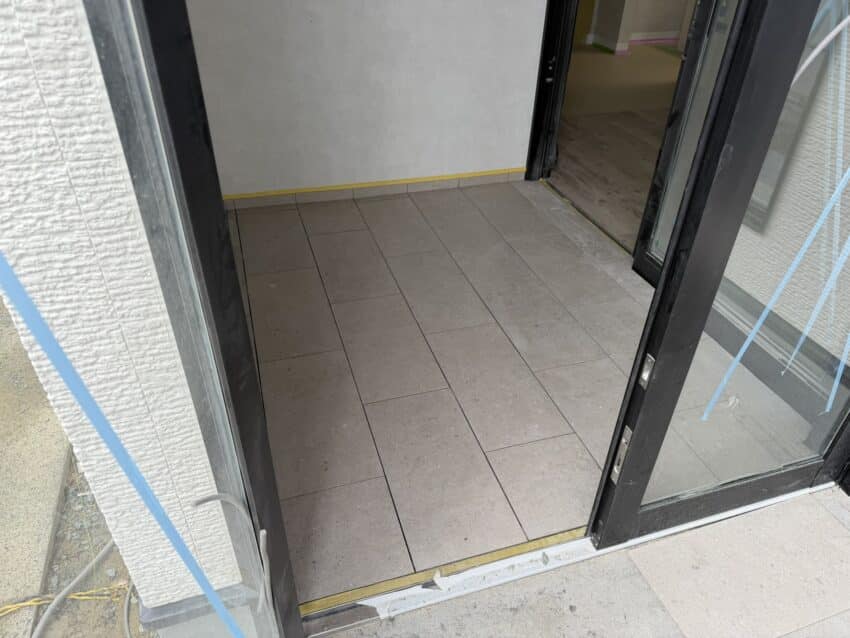

風除室の床タイルを施工。

1522026/04/20

室内の建具を取り付けていきます。

1532026/04/20

デスクカウンターとかクロス工事の後に取り付けるものを施工しています。

1542026/04/20

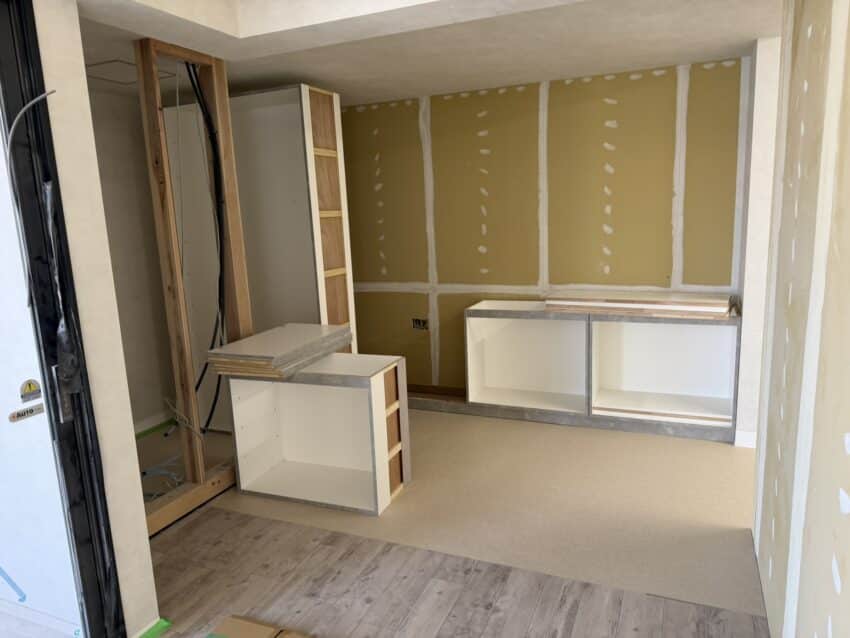

外部は独立柱にタイルを貼っています。

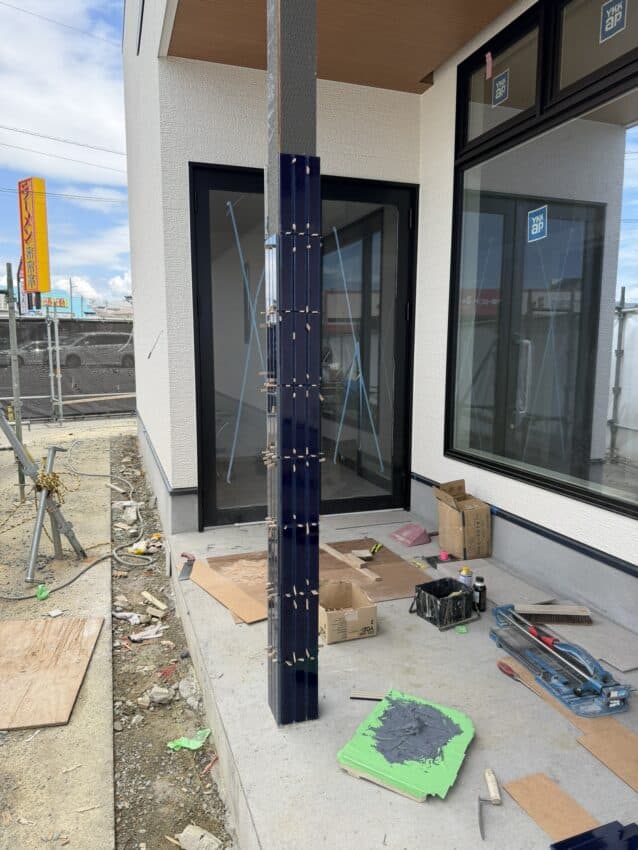

1552026/04/21

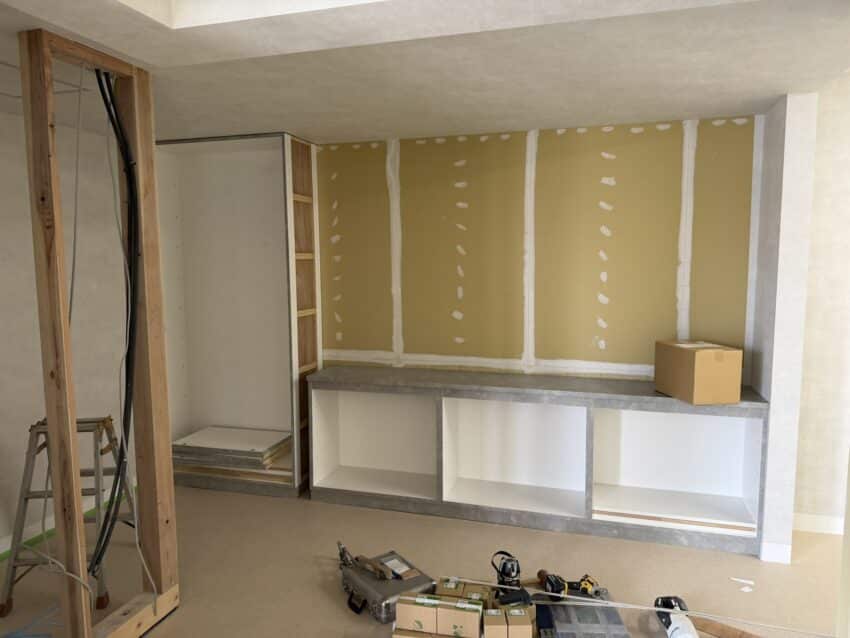

後から追加になった吊戸棚。
下地がないので入れました。

1562026/04/21

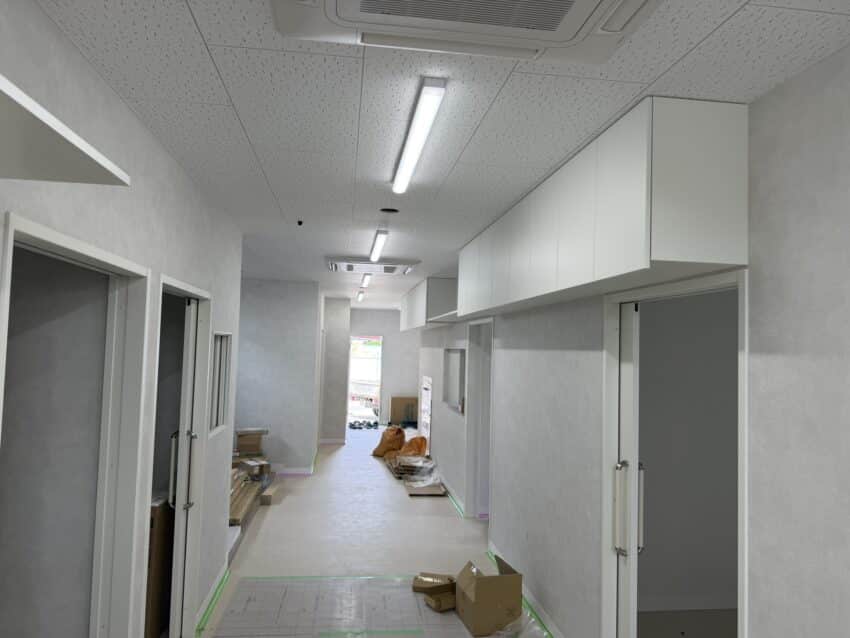

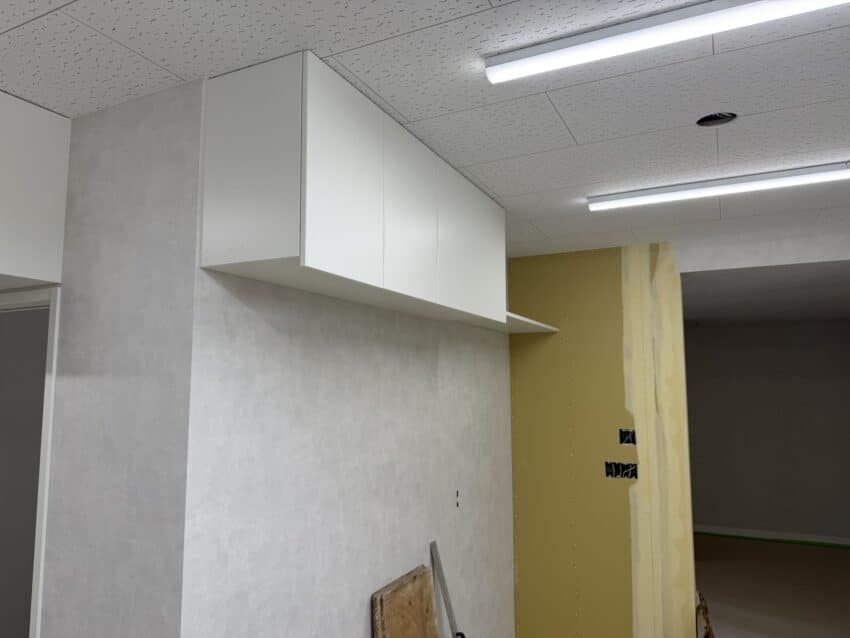

吊戸棚の設置完了!靴箱の天袋を流用してます。

1572026/04/21

照明器具に扉が当たるので15mm程ずらしてもらいました。いつもお願いしている業者さんなのでいやな顔せずにやってくれます。この棚板の上にルーターとか光回線が来るみたいですが、設計事務所の図面通りに施工してるだけなので一体どういう収まりになるのか謎だらけです。

1582026/04/22

便器を取り付けました。

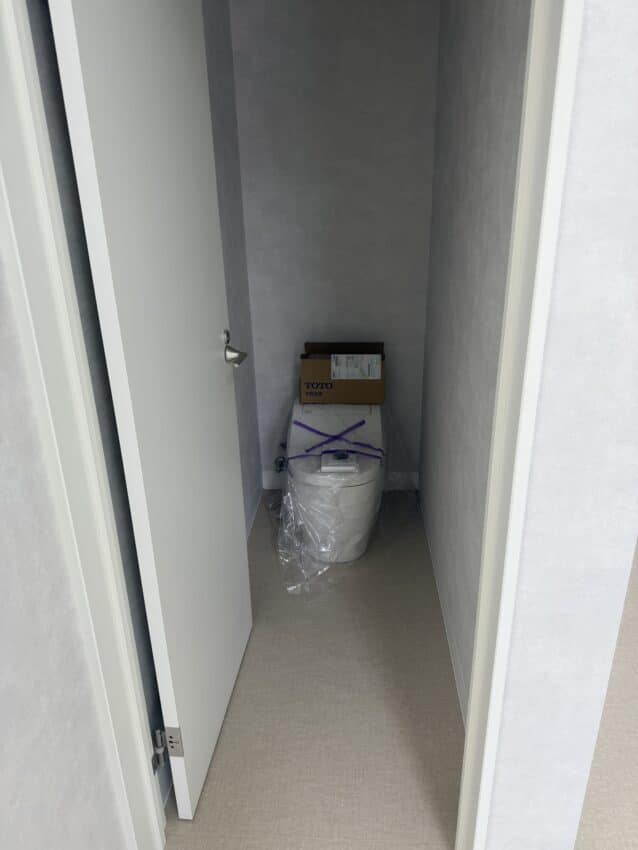

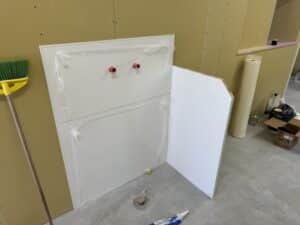

1592026/04/22

エアコンの室内機も取り付け、ドレンの排水は壁の中に配管を仕込んであります。

1602026/04/22

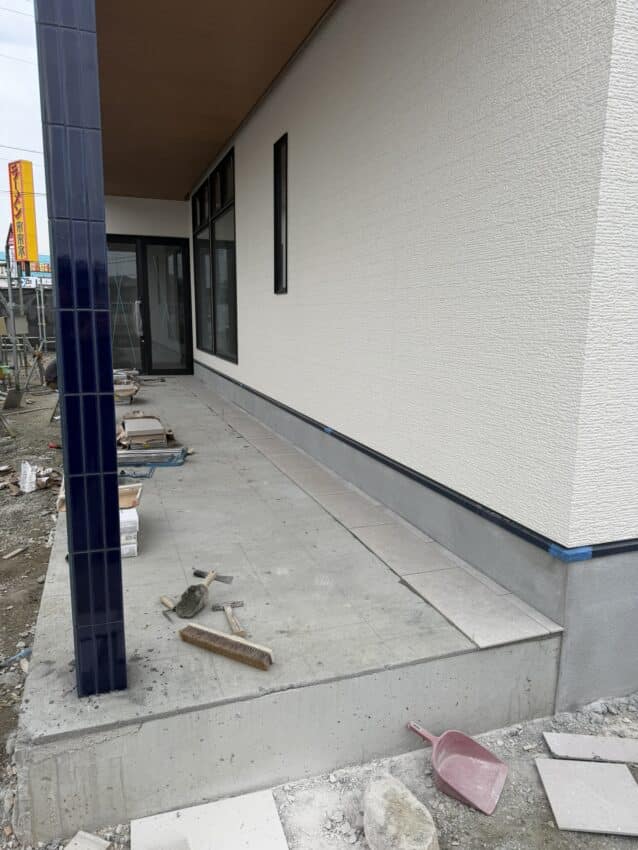

外部はポーチのタイルを貼っています。

1612026/04/27

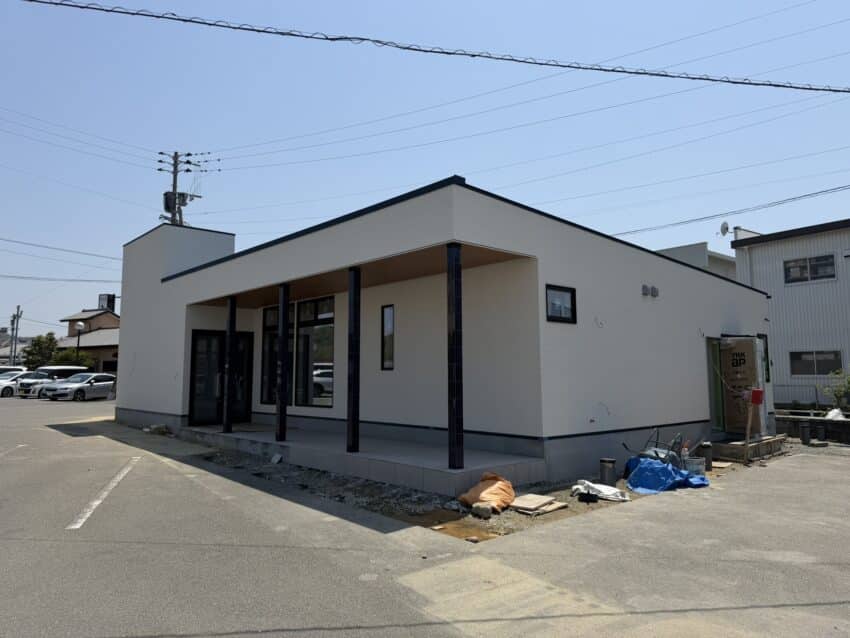

仮囲いを取りました。

1622026/04/27

内部は家具工事が残っています。GWも休めそうにないですね(汗)

1632026/04/27

洗面台も家具屋が作ってます。

1642026/04/27

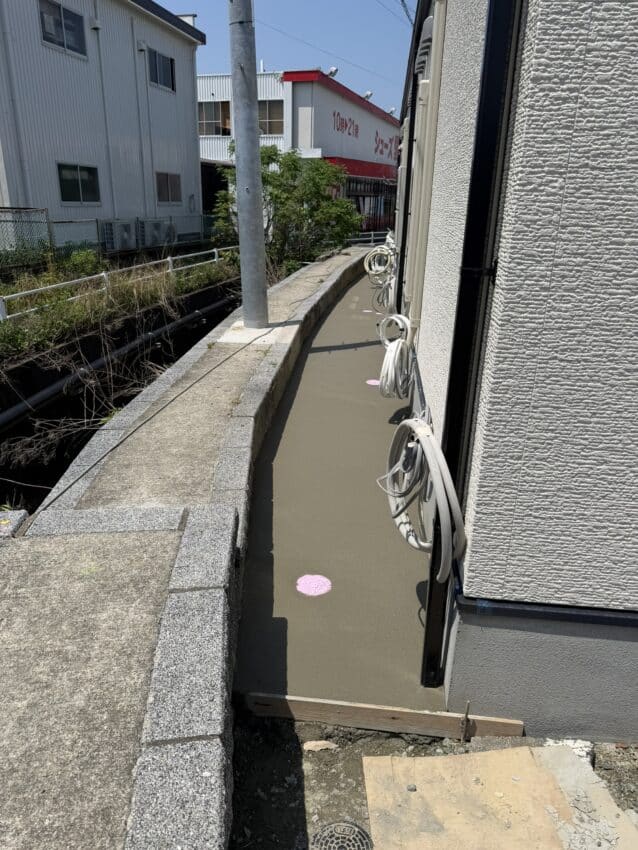

敷地裏側はコンクリートにしました。水を雨水枡に流すよう勾配の調整をしています。

1652026/04/28

ポーチのタイルと独立柱のタイルも貼り終えました。

1662026/04/28

家具の取り付けが始まりました。

1672026/04/28

ようやくクロスが貼れるようになります。GW中に出て来て貼るそうです。

1682026/04/30

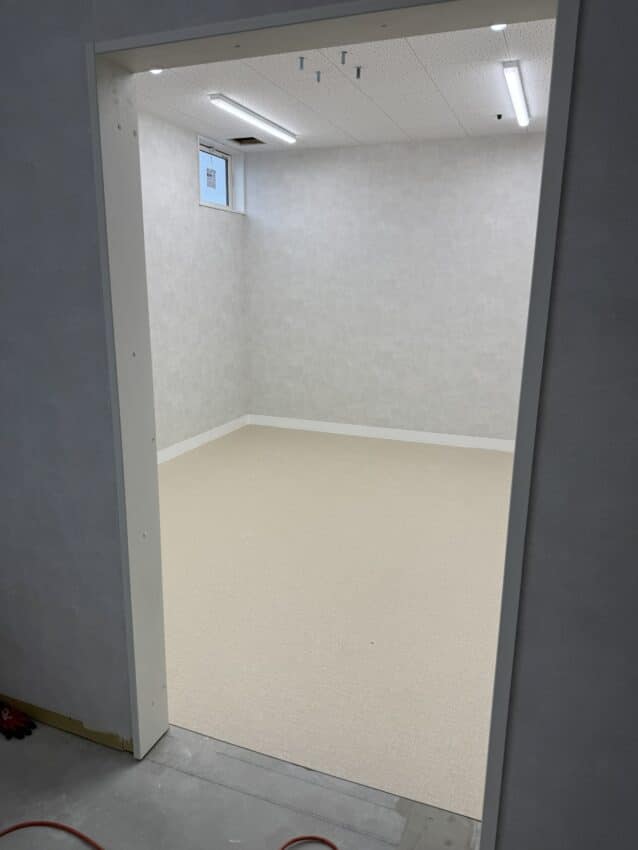

昨日出て来てクロス貼ってあります。

1692026/04/30

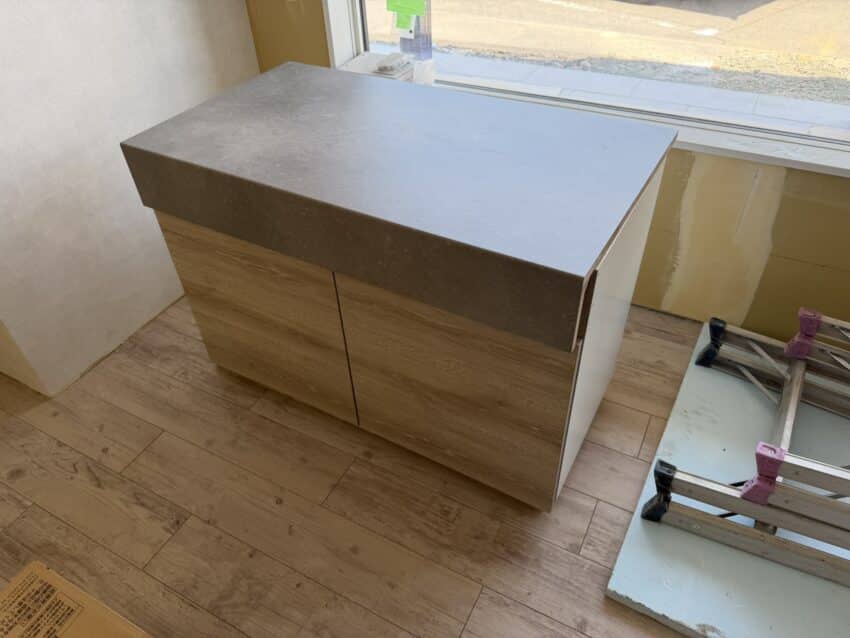

洗面台も取り付け。

1702026/04/30

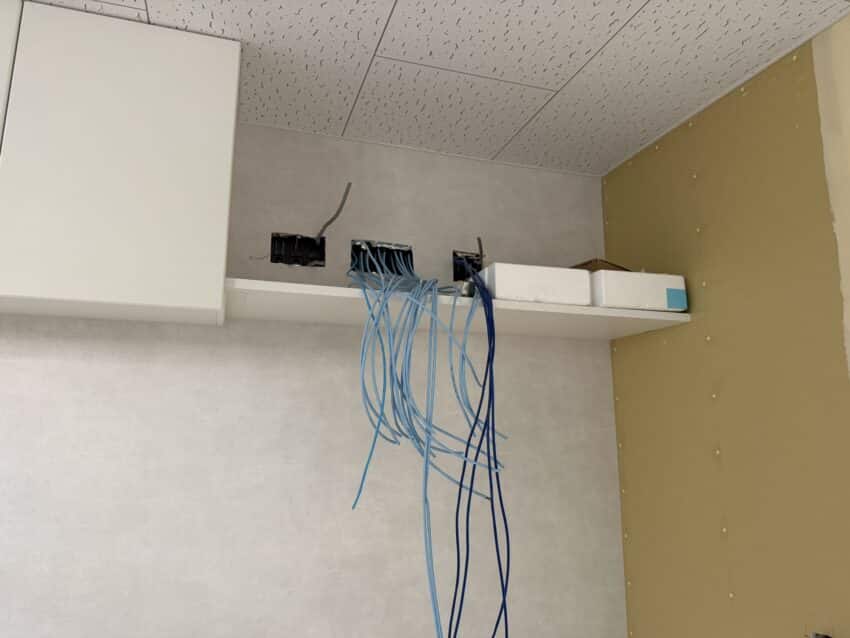

LANの配線です。ここに光回線やルーターが来るようになってます。

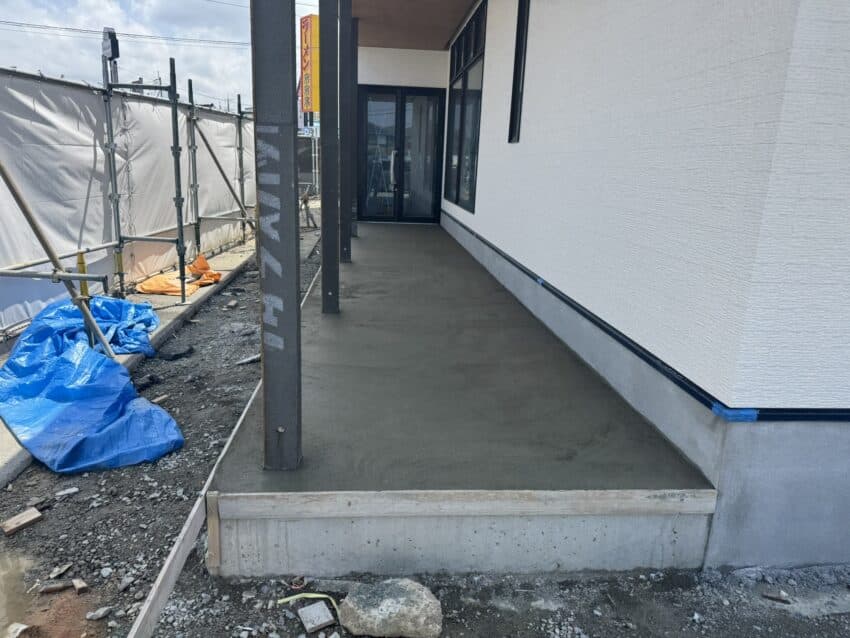

1712026/04/30

勝手口の外部庇が付きました。

1722026/05/04

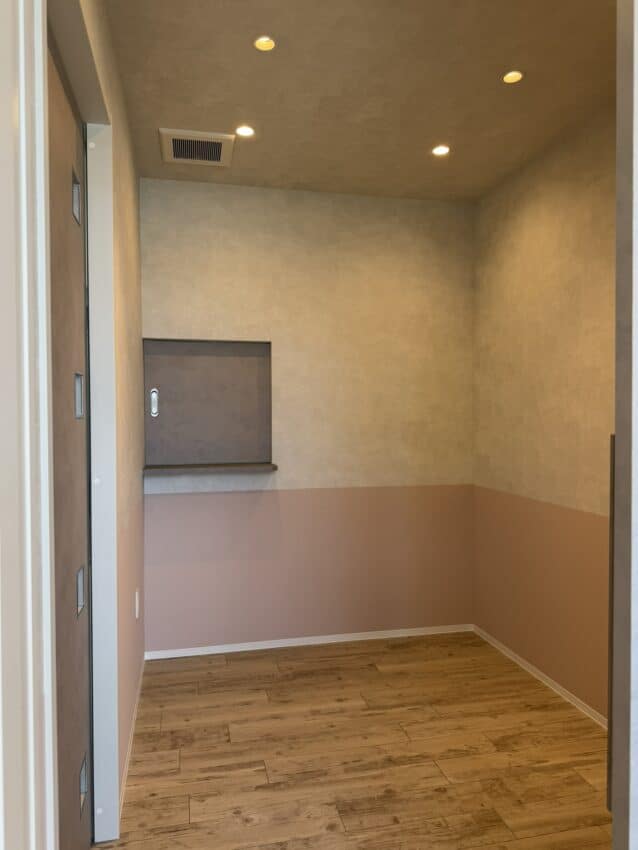

エコカラットを貼りました。

1732026/05/04

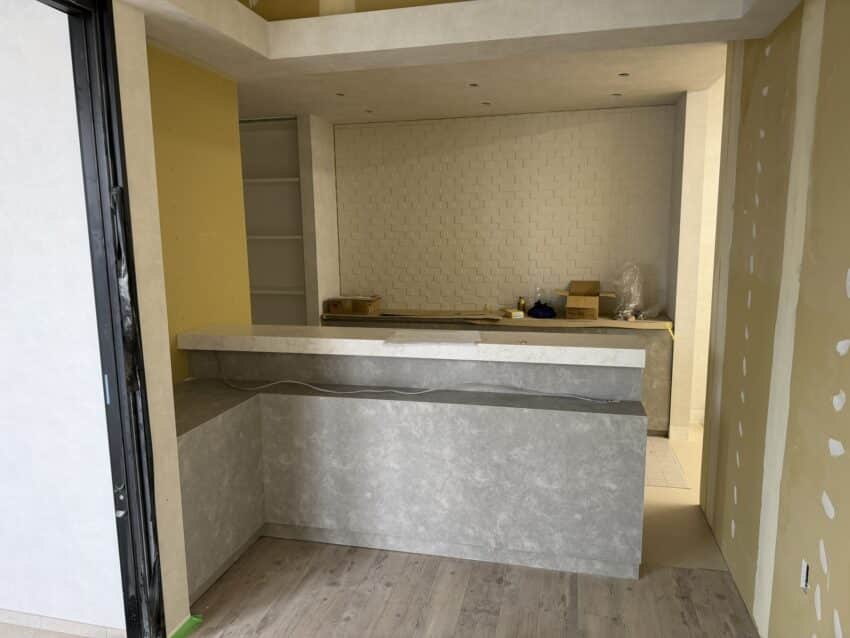

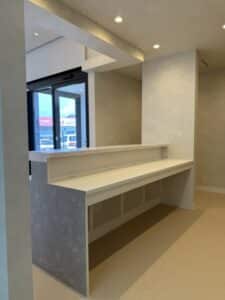

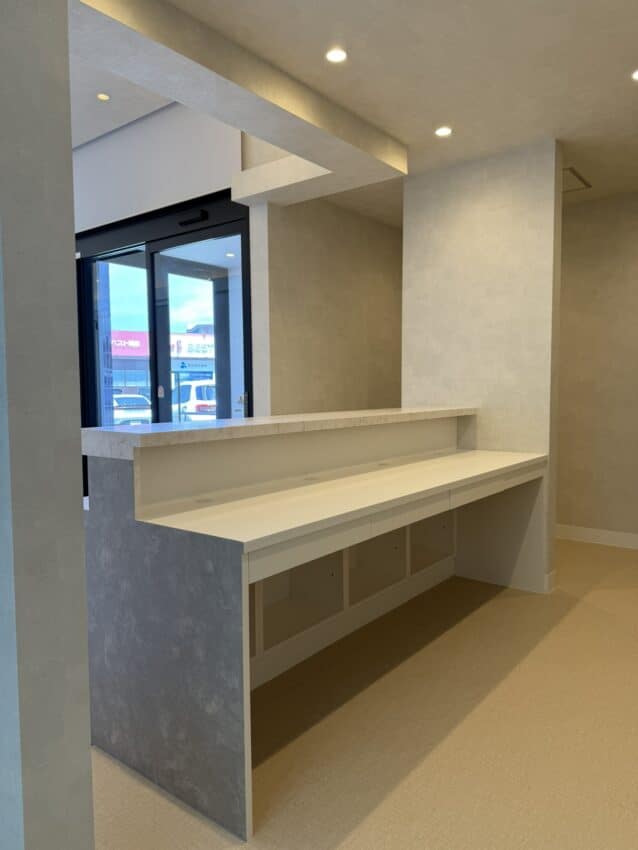

受付けのカウンターを設置。

1742026/05/04

洗面台のミラーを貼りつけました。
