A動物クリニック新築工事

所在地

福岡県北九州市小倉北区

工事期間

2026/09/15

WEBカメラ

屋外カメラを見る

写真をクリックすると大きな画像を見ることができます。

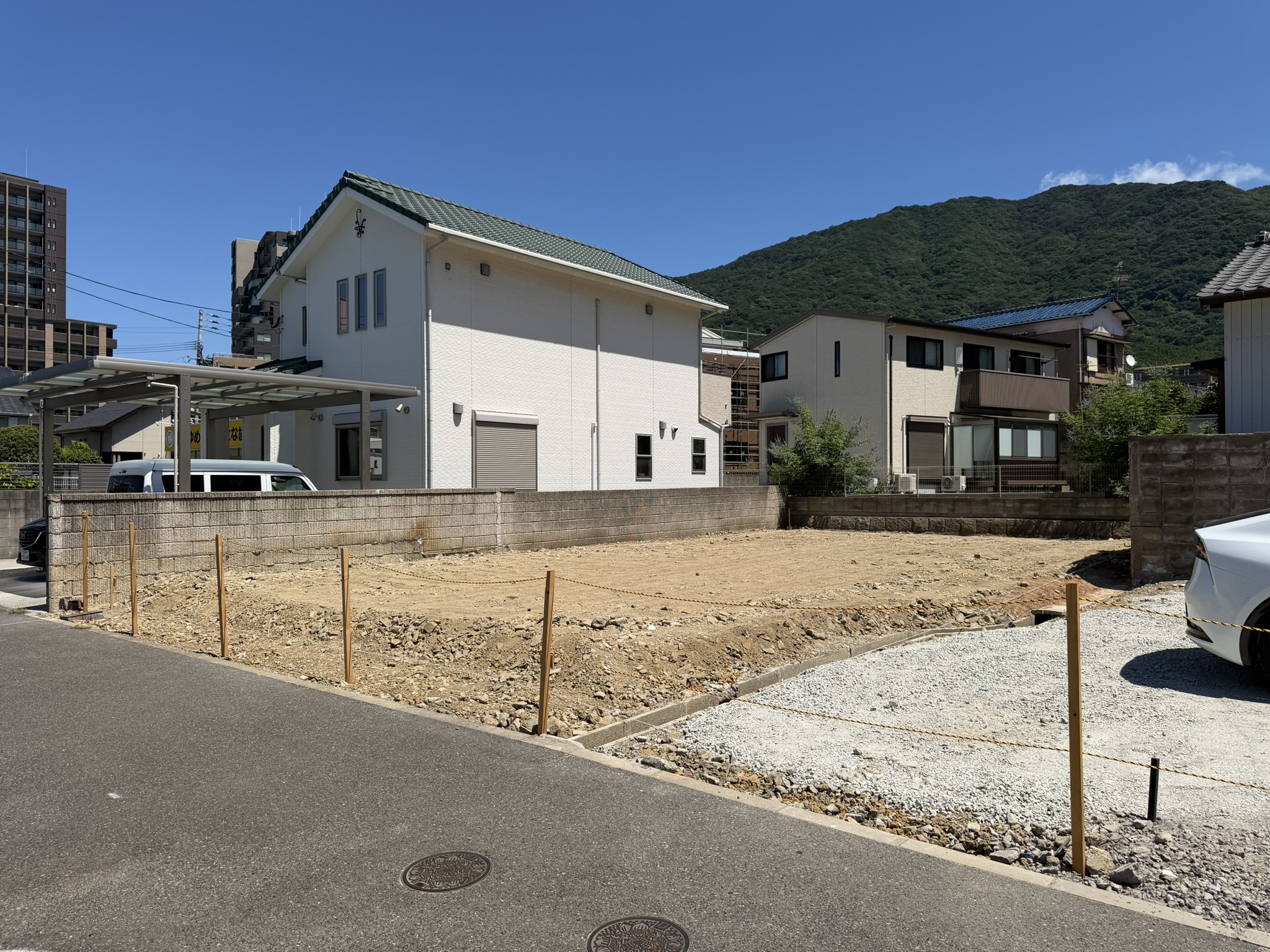

12026/07/24

現地確認。
解体工事が終わって更地になりました。

22026/07/24

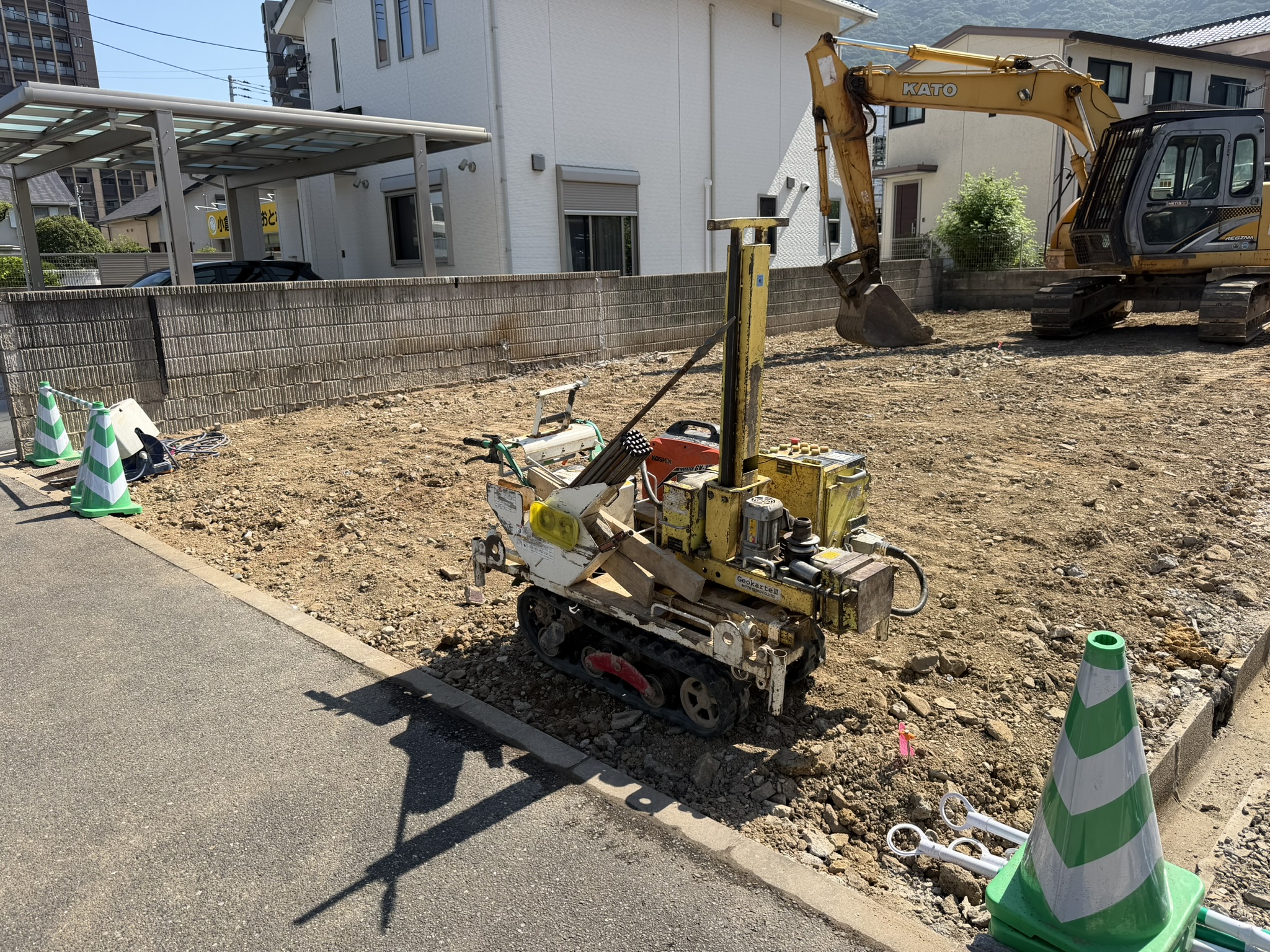

地盤調査を行いました。結果は良好!固い地盤でした。

32026/08/25

地縄を張ってきました。

42026/08/29

地鎮祭を執り行いました。スポットクーラーとサーキューレーターが大活躍!

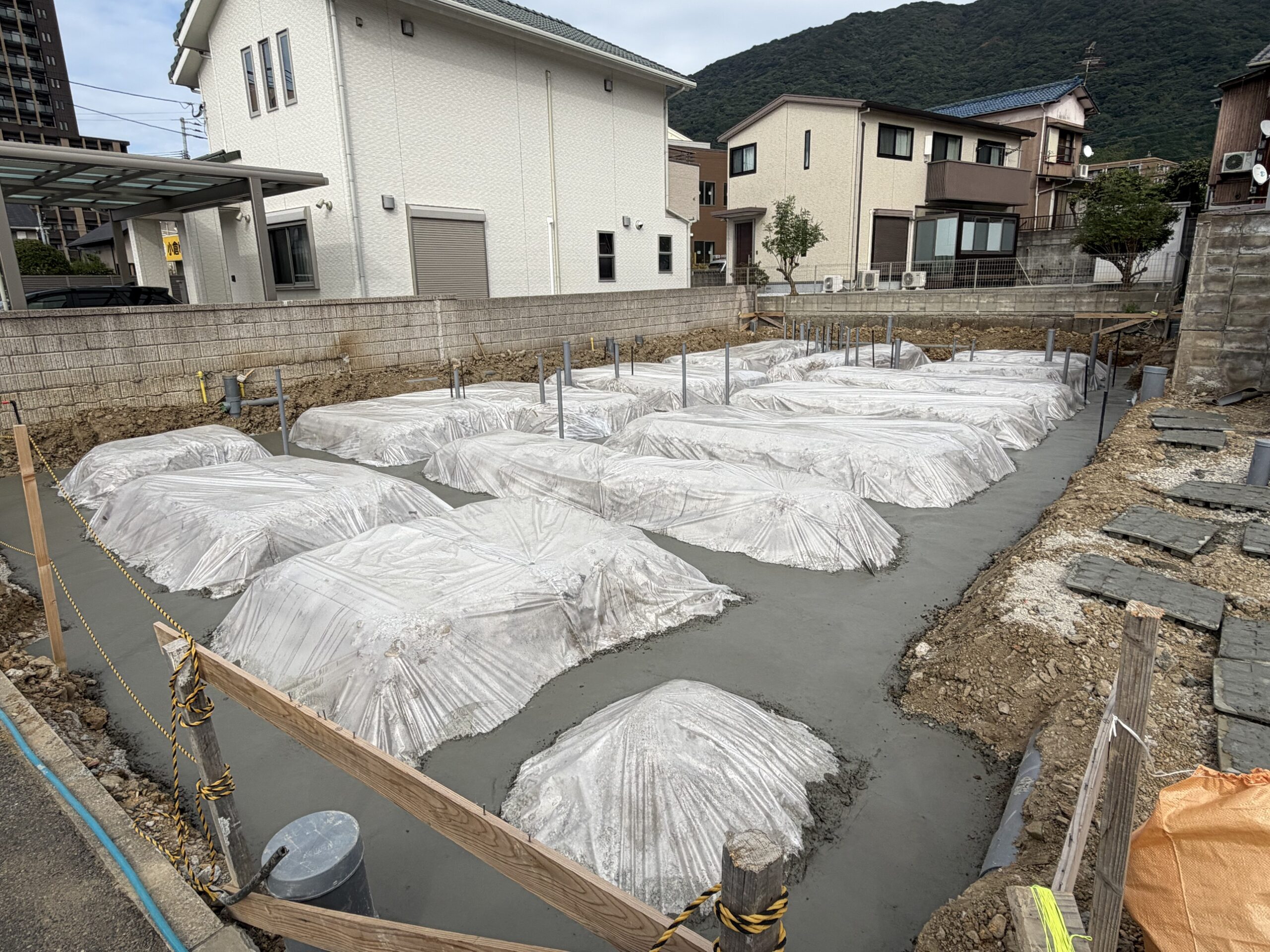

52026/09/15

工事用のトイレを設置しましたが、WEBカメラの真正面。

62026/09/19

カメラを上に上げてきました。ここしかWEBカメラを付けれる場所がないのでトイレは邪魔ですが仕方ないですね。

72026/09/30

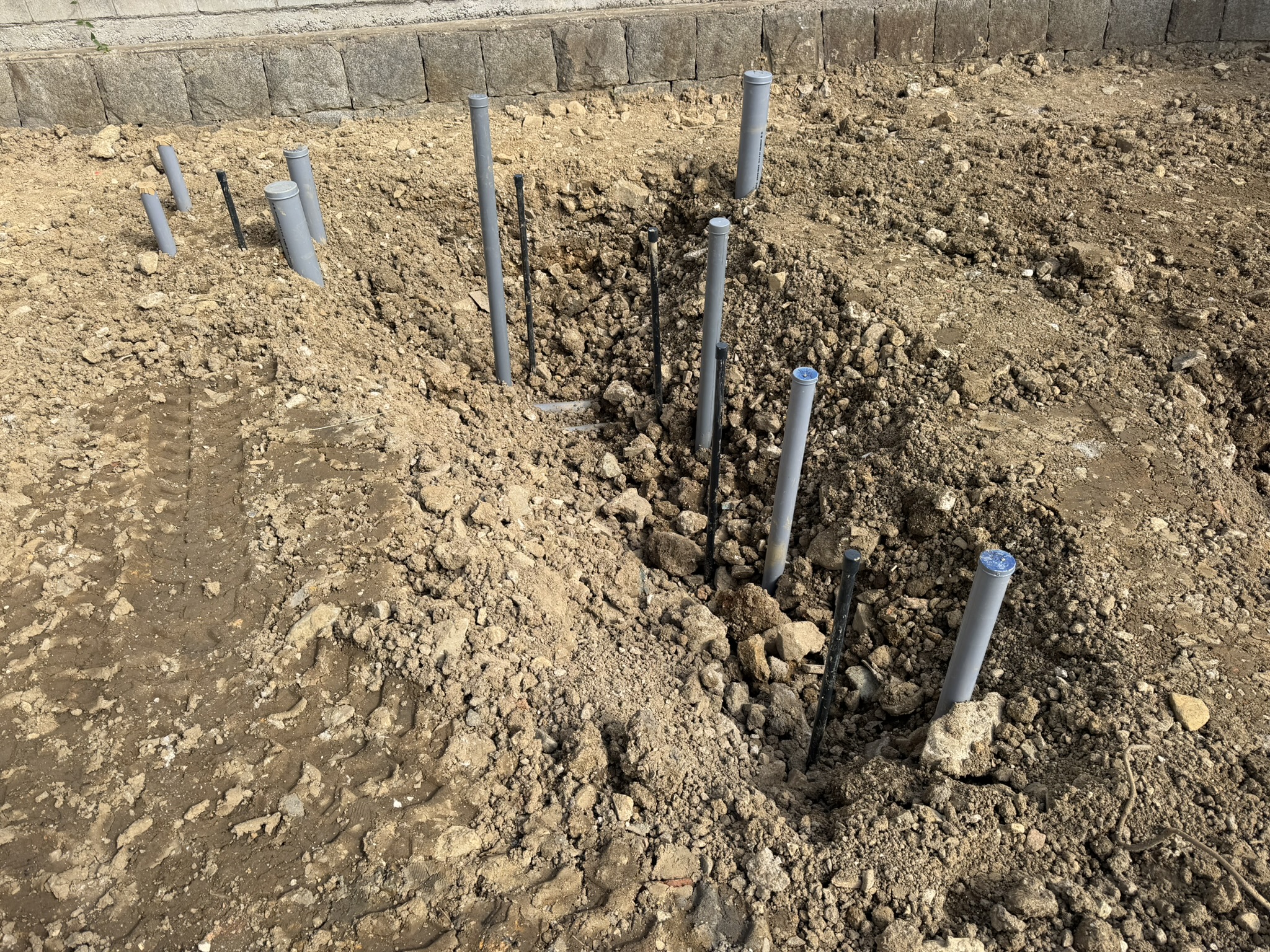

今週から工事が始まりました。まずは設備関係の配管埋設から。

82026/09/30

汚水排水の配管を施工しています。

92026/10/03

配管工事が終わりました。

102026/10/03

基礎のスラブに直接塩ビタイルを貼って仕上がりなので、配管が一番最初の工事になりますね。

来週から基礎工事が始まります。

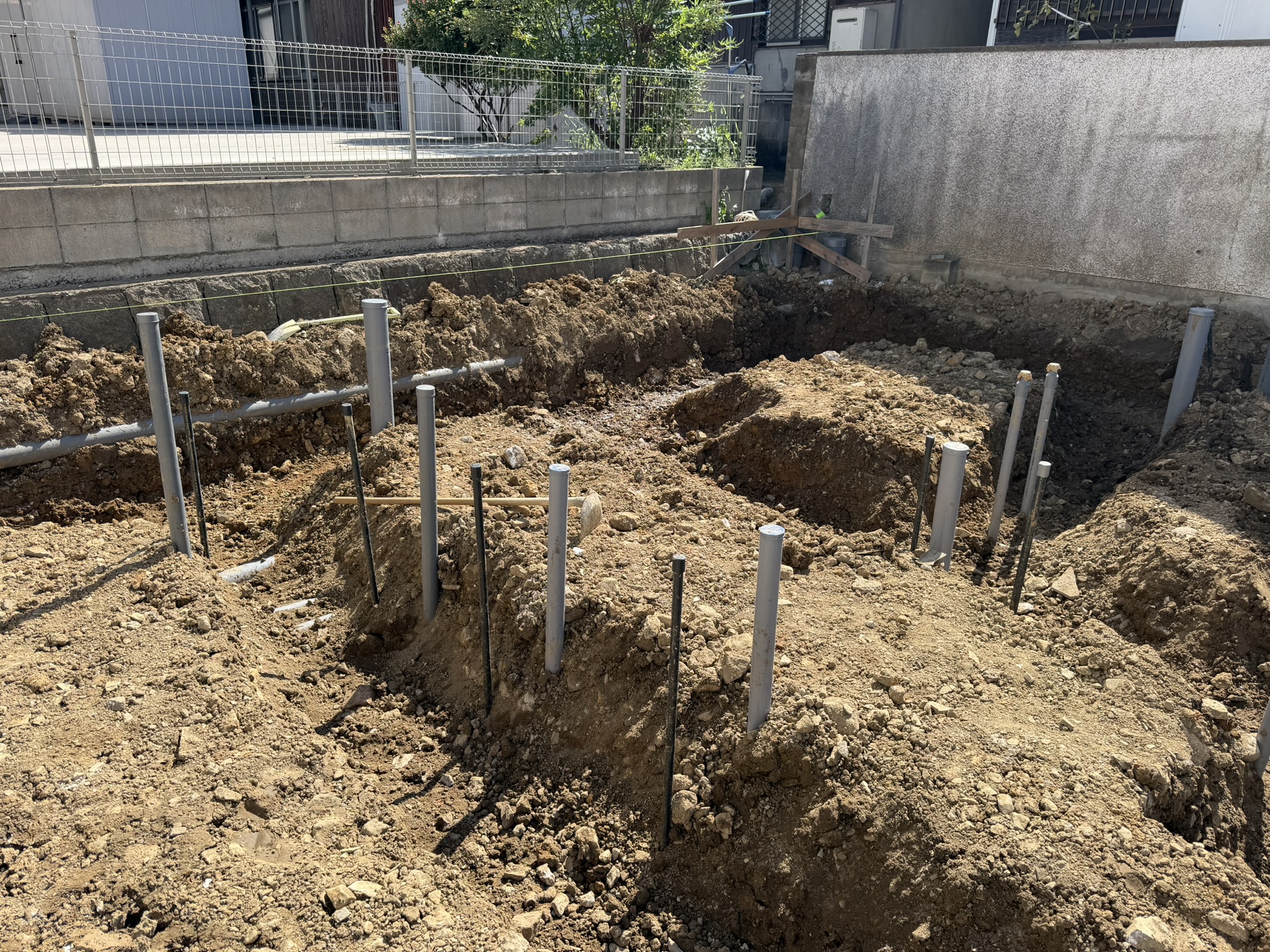

112026/10/07

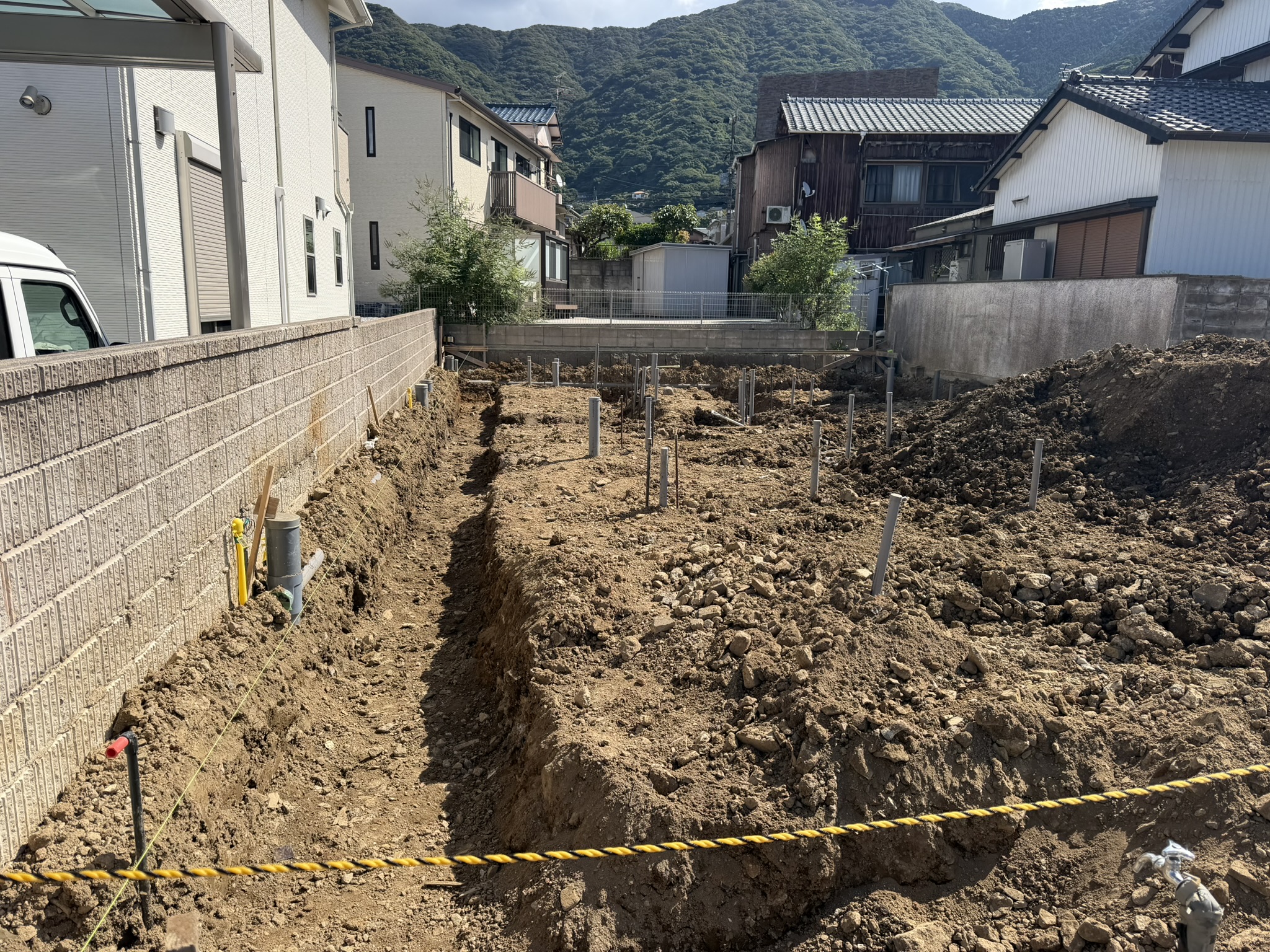

基礎工事が始まりました。捨てコンを打つ準備をしています。

122026/10/07

配管が密に入っているので壊さないように掘削。

132026/10/07

残土が結構でますね。

142026/10/10

今朝、警察署からご連絡をいただきました。基礎の下に敷く断熱材が風で飛ばされ、近隣の方から通報があったそうです。

WEBカメラには、警察官の方が片付けてくださっている様子が写っていました。

ご迷惑をおかけした近隣の皆さま、申し訳ありませんでした。そして片付けてくださった警察官の方、ありがとうございました。

これからは、資材の固定と養生をこれまで以上に徹底します。

152026/10/10

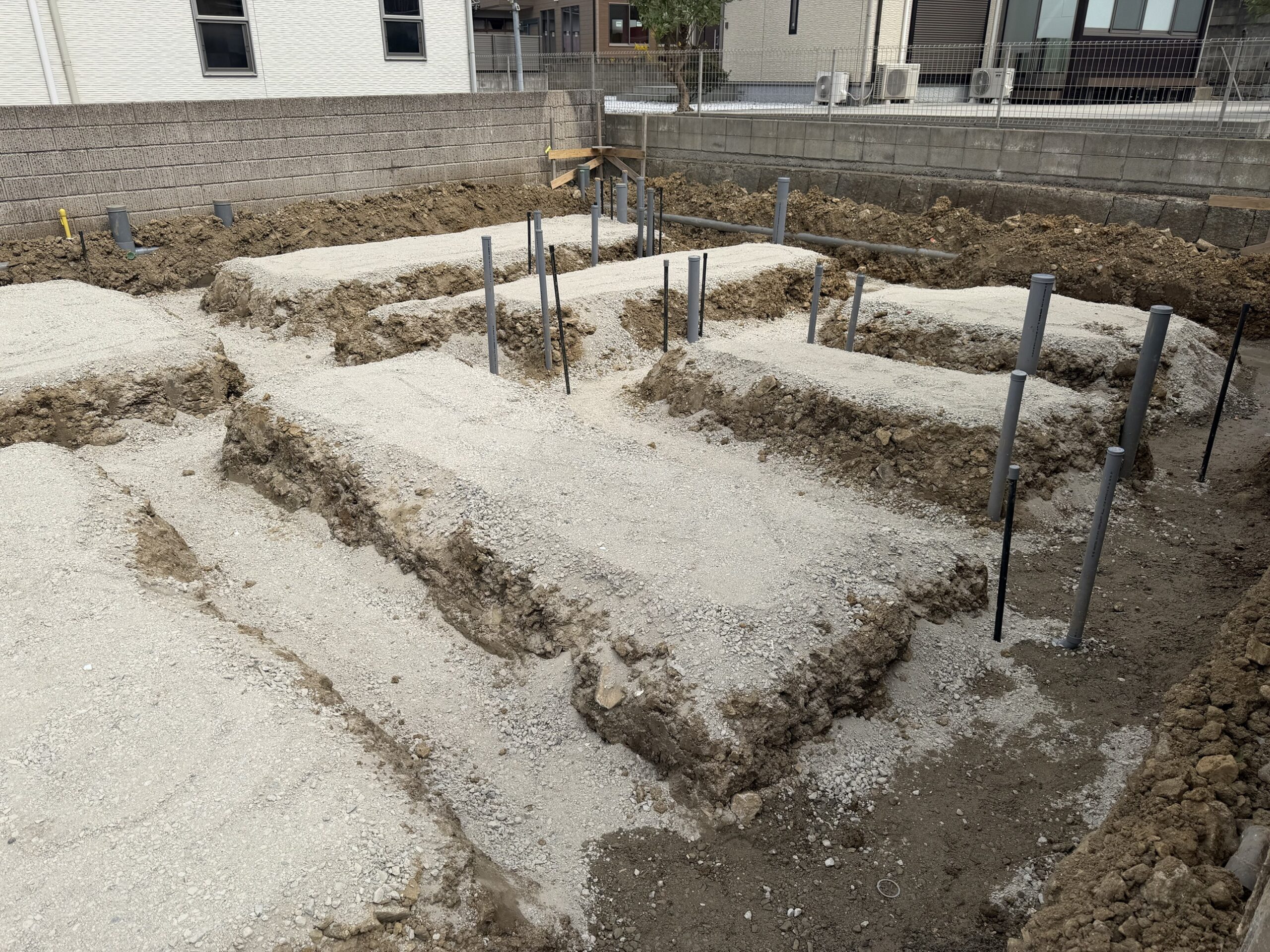

根切り(基礎の形に土を掘る作業)が終わり、砕石を敷いて転圧しました。

グレーの管は、先に埋設した設備の配管です。基礎を打つ前に立ち上げておきます。

このあと防湿シートと断熱材を敷いて、配筋に進みます。

162026/10/10

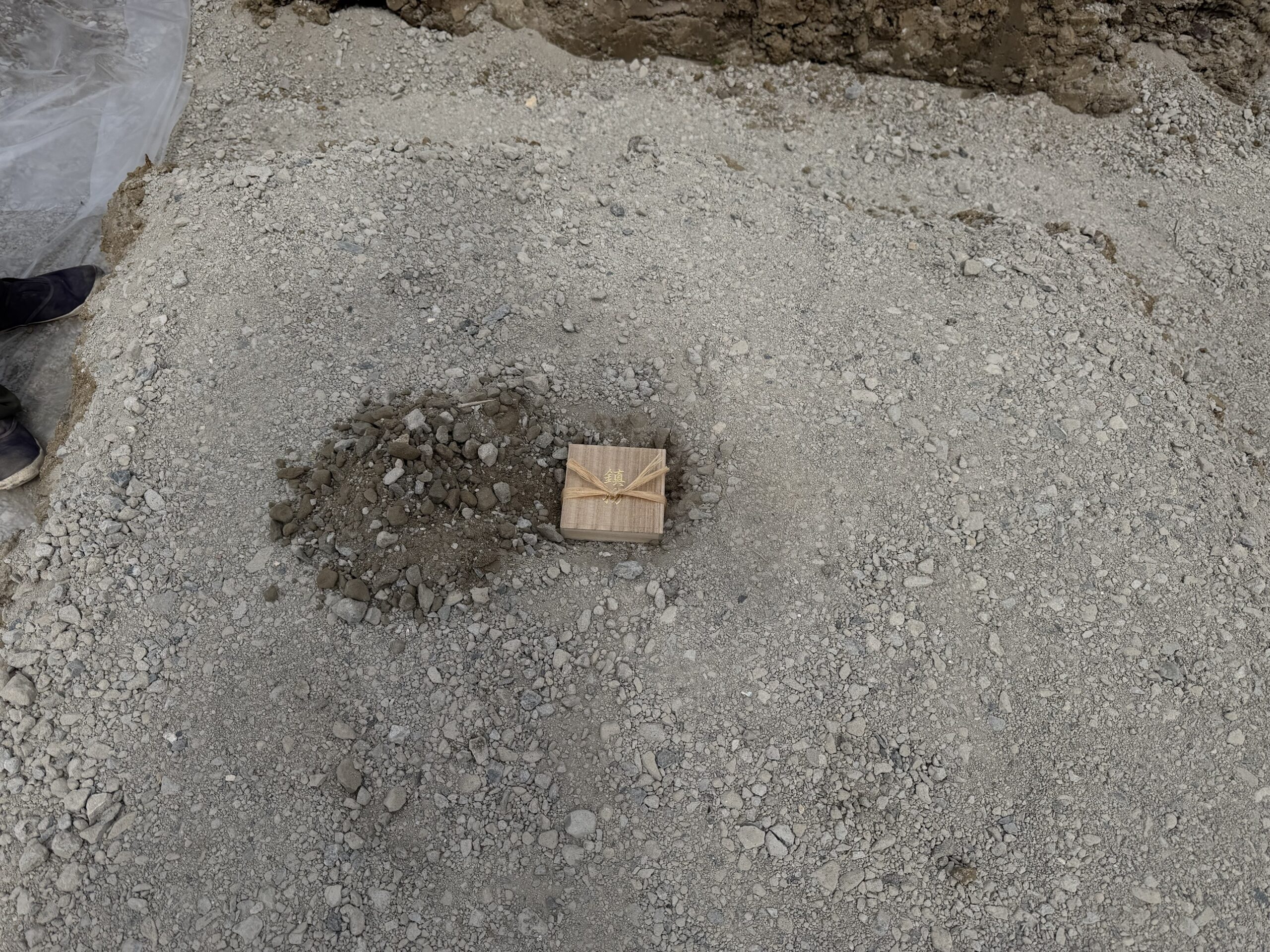

地鎮祭でお預かりした鎮物(しずめもの)を、建物の下に埋めました。

土地の神様を鎮め、工事の安全と建物が末永く守られるようにという願いが込められています。

172026/10/10

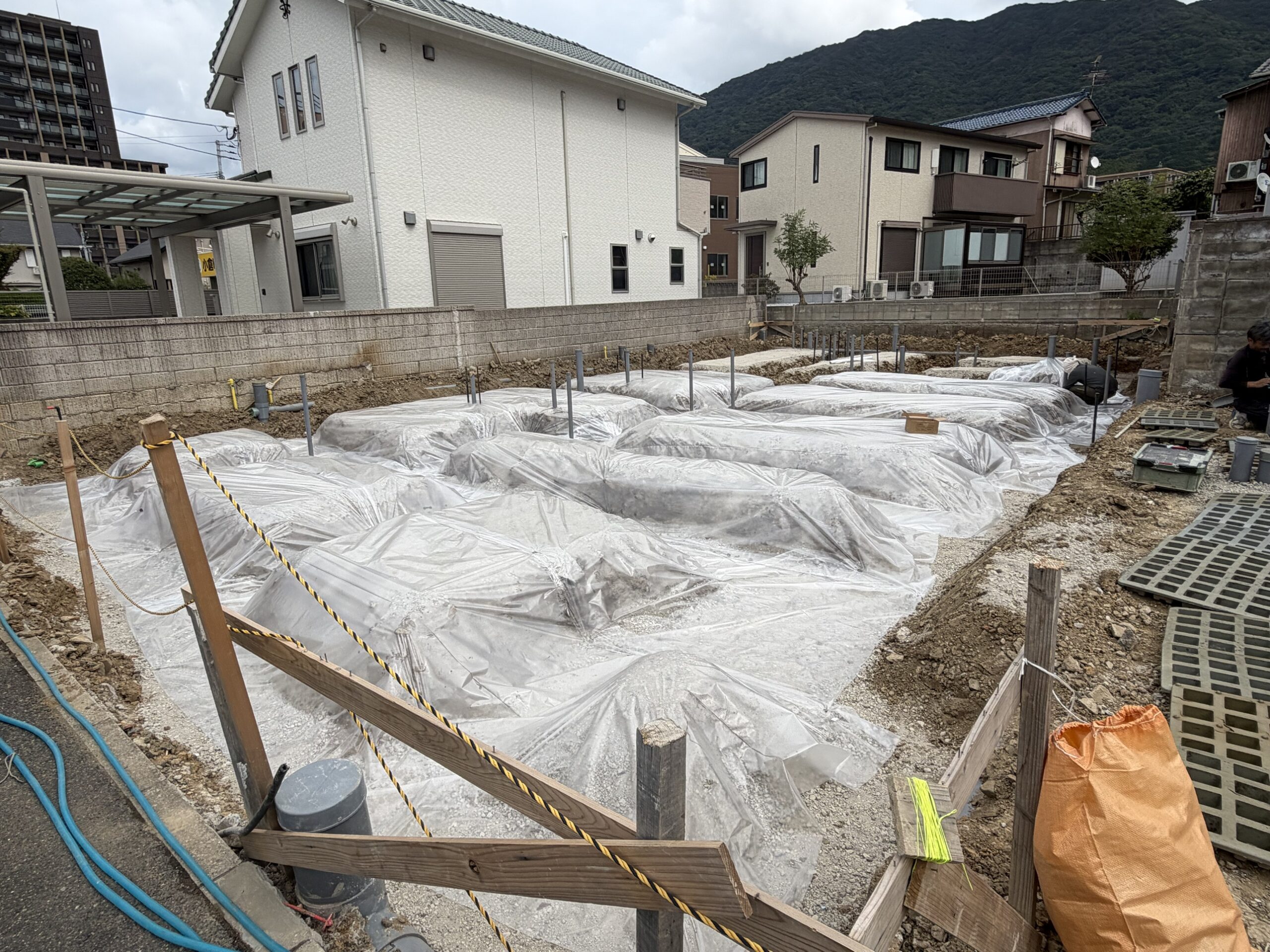

防湿シートを敷きました。地面から上がってくる湿気を防ぐためのシートです。

182026/10/10

コンクリートポンプ車が到着しました。これから捨てコンクリートを打設します。

192026/10/10

捨てコンクリートの打設が終わりました。

捨てコンは、基礎の位置を正確に墨出し(印をつけること)するための下地になるコンクリートです。

202026/10/16

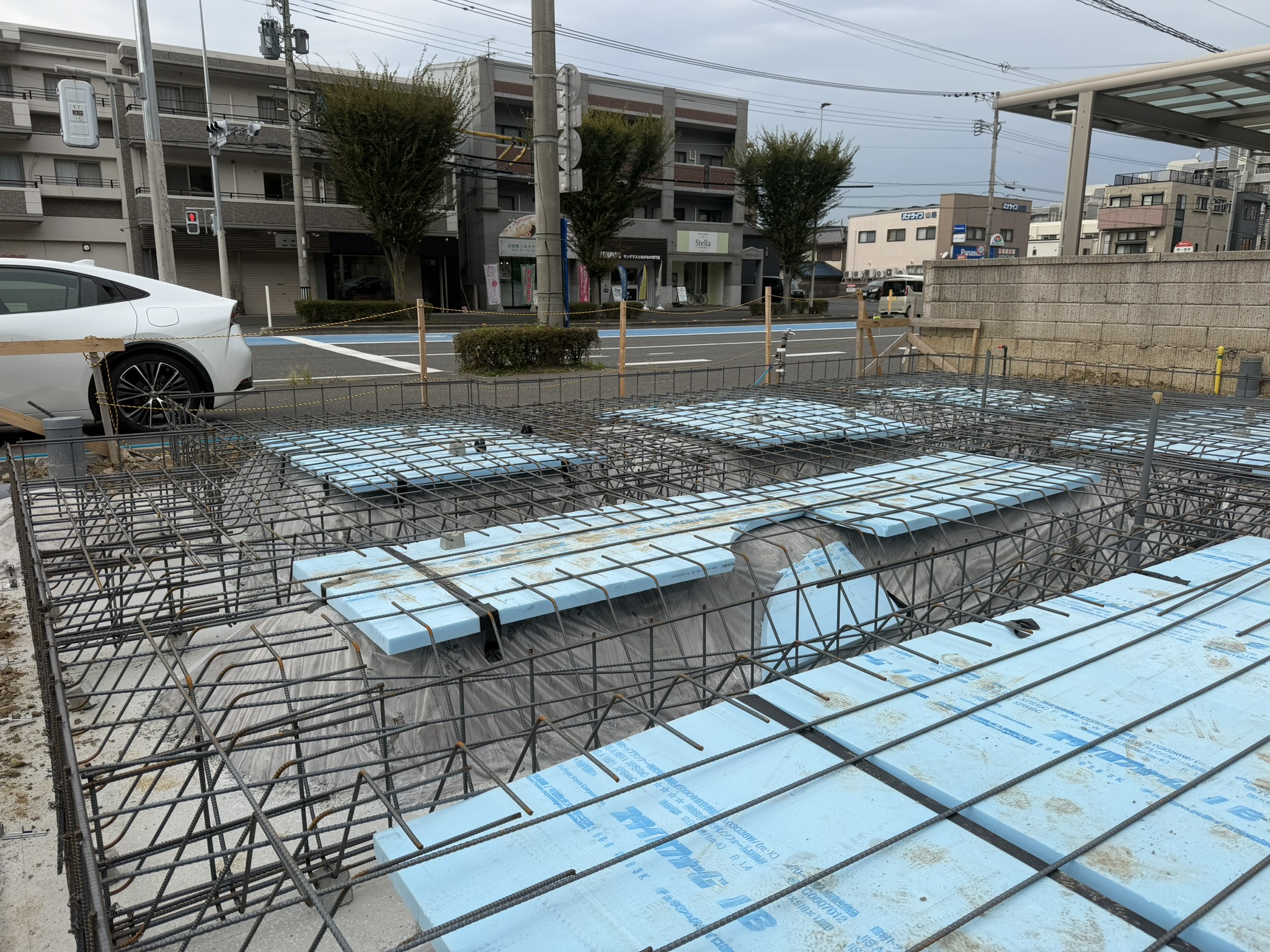

基礎の鉄筋の組み立て(配筋)が進んでいます。

敷地の際では、水道・ガス・排水の配管工事も進めています。

212026/10/16

ベースと立ち上がりの鉄筋が組み上がってきました。

水色の板は基礎の断熱材です。先日の反省を活かして、風で飛ばされないようにしっかり固定しています。

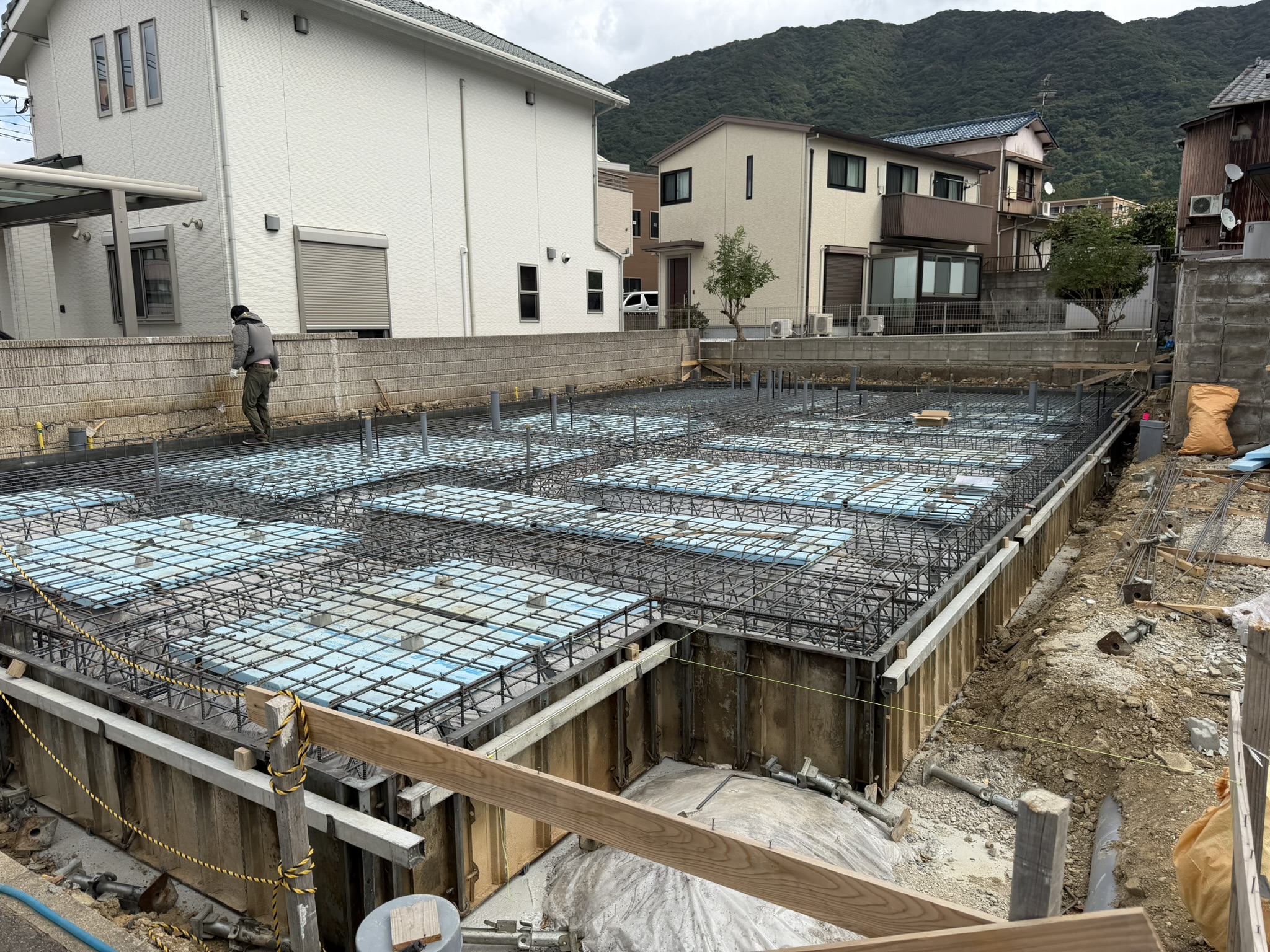

222026/10/20

基礎の鉄筋の組み立てが全体に終わり、外周に型枠を組みました。

232026/10/20

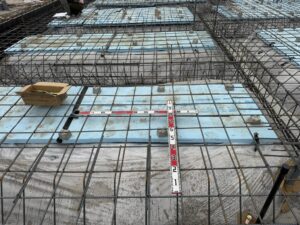

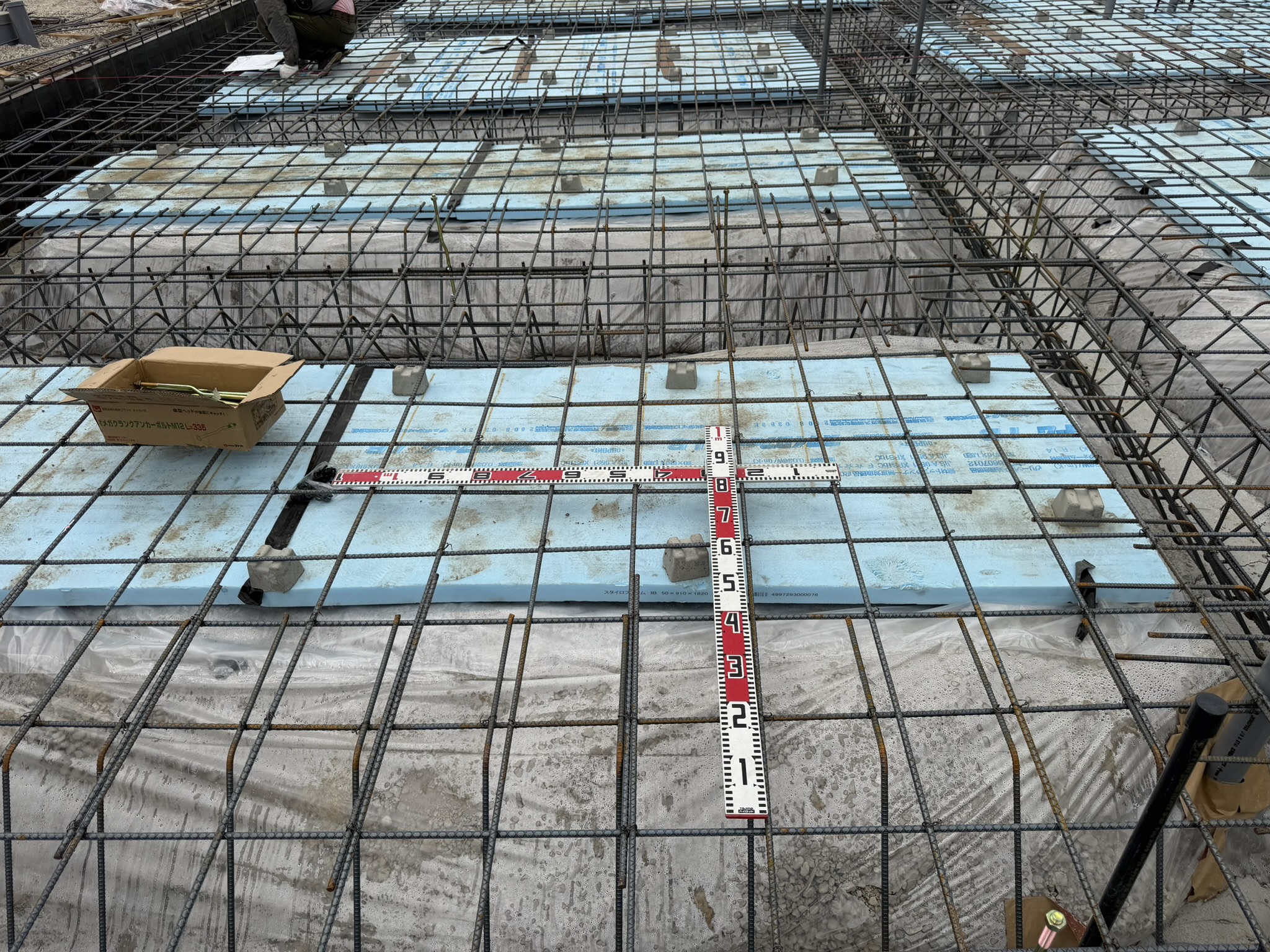

スケールを当てて、鉄筋の間隔(ピッチ)を確認しました。

コンクリートを打つと見えなくなる部分なので、こうして写真で記録を残しています。

242026/10/21

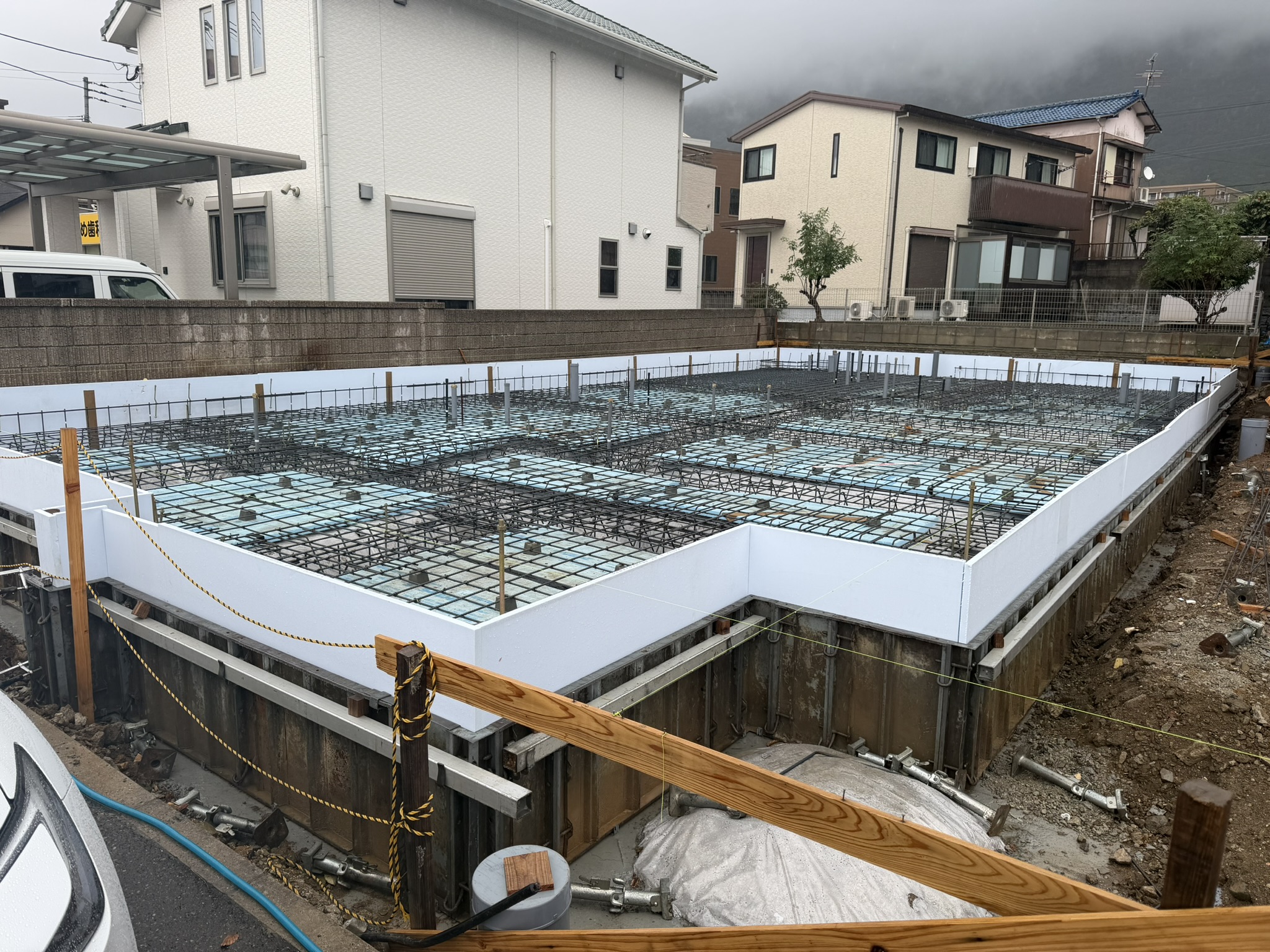

外周の立ち上がり部分に、型枠と断熱材を取り付けました。

252026/10/21

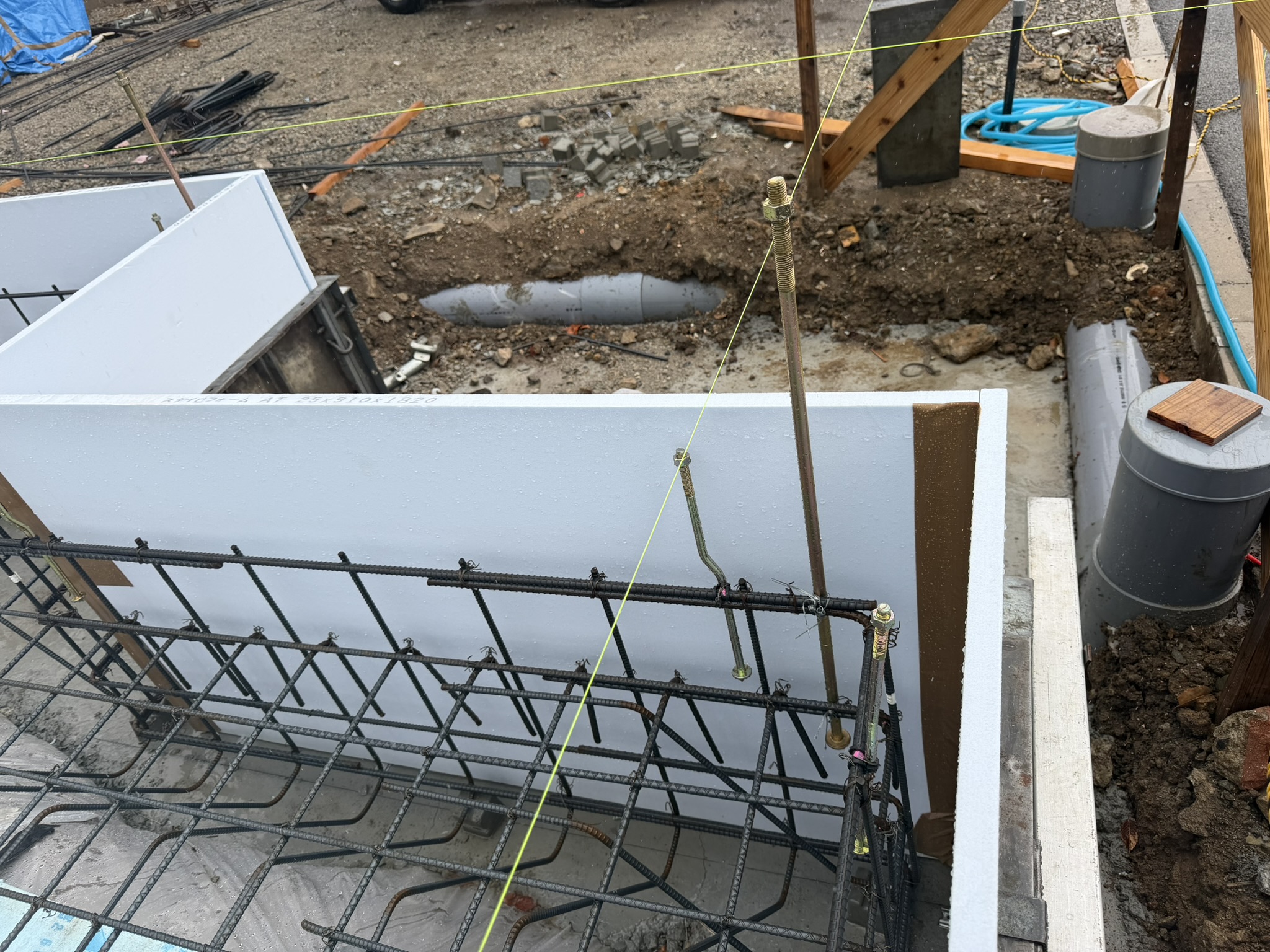

立ち上がりの外側に入れる断熱材は、厚さ25mmのスタイロフォームです。

長いボルトはホールダウン金物用のM16アンカーボルト、短いボルトは土台を留めるアンカーボルトです。コンクリートを打つ前に、位置と高さをしっかり確認しています。

262026/10/22

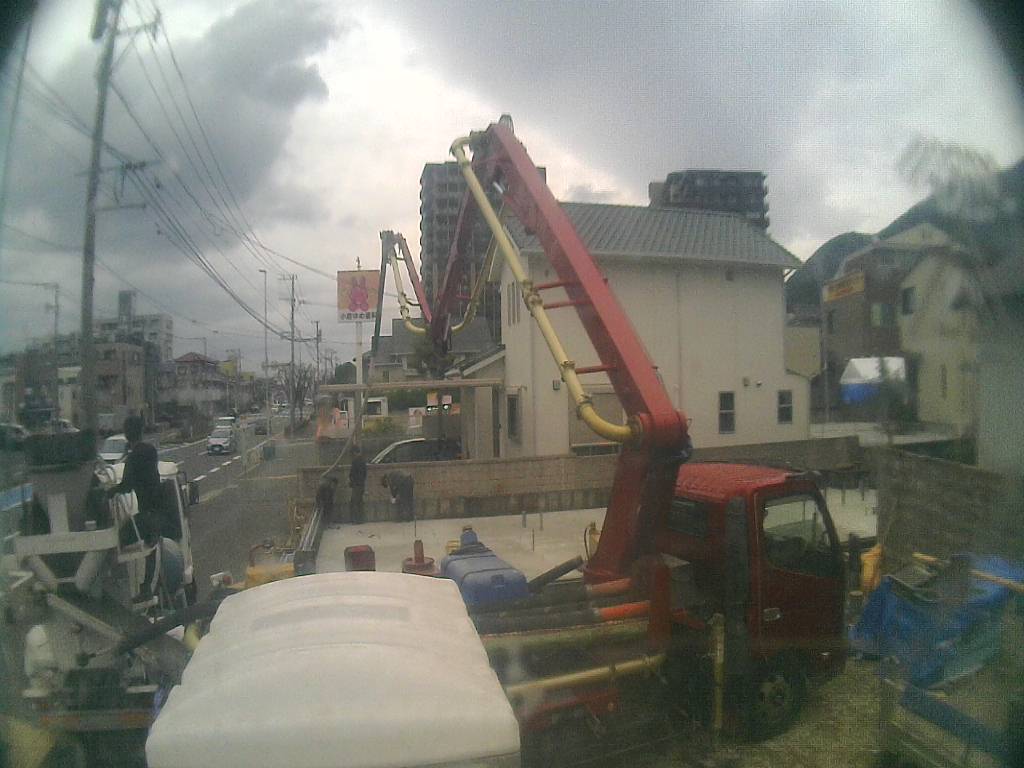

WEBカメラの画像です。ポンプ車で、基礎のベースコンクリートを打設しています。

272026/10/22

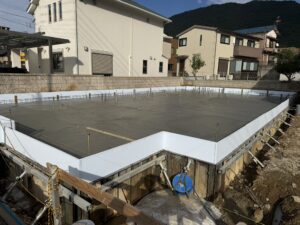

ベースコンクリートの打設が終わりました。

表面をきれいに均して仕上げています。次は立ち上がり部分のコンクリートを打設します。

282026/10/23

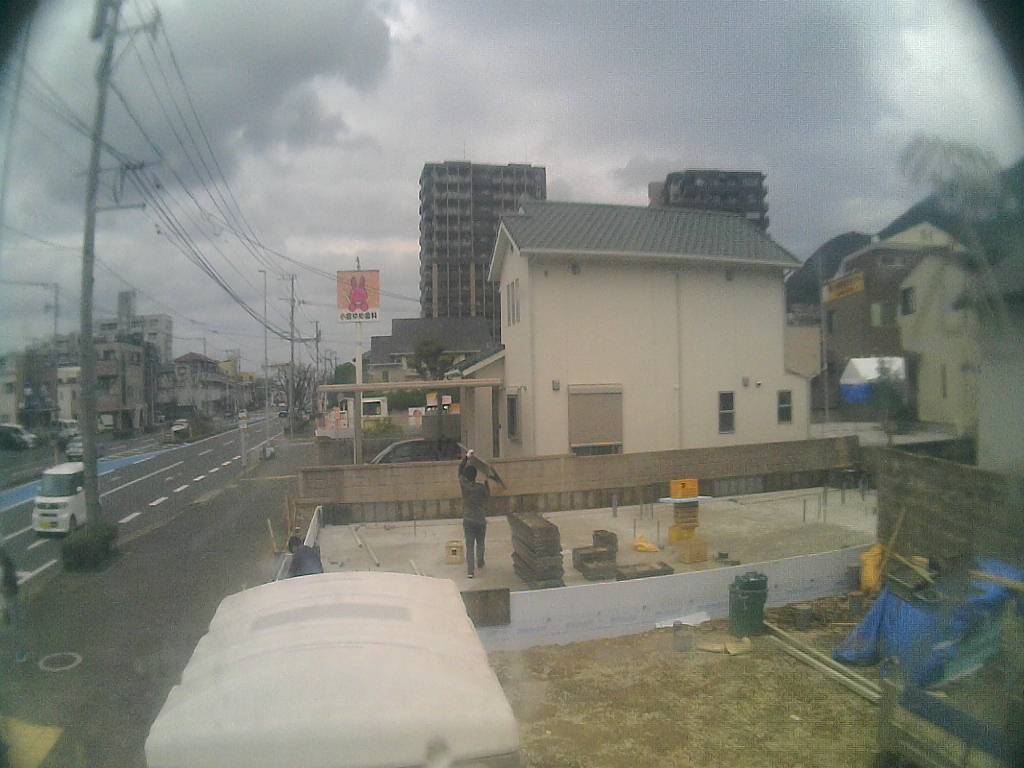

WEBカメラの画像です。立ち上がり部分のコンクリート打設の準備をしています。

292026/10/23

WEBカメラの画像です。ポンプ車で、立ち上がり部分のコンクリートを打設しています。

302026/10/23

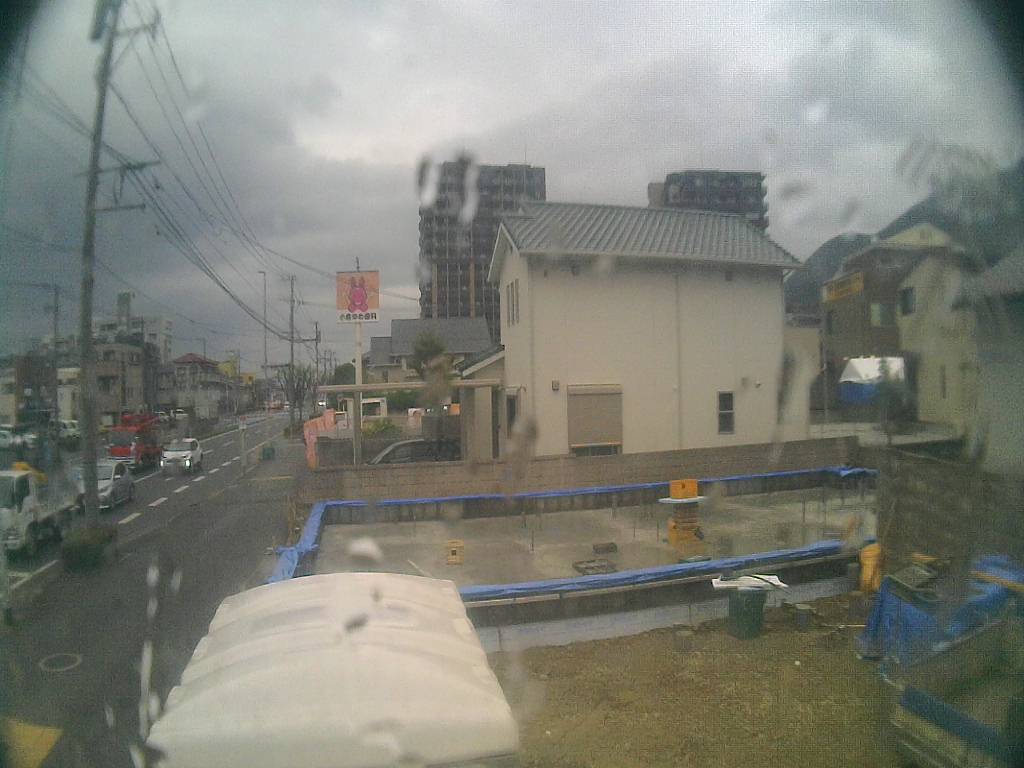

WEBカメラの画像です。雨の日も、打設した立ち上がりのコンクリートをブルーシートで養生しています。

312026/10/27

基礎工事が完了して、土台を敷く準備が整いました。アンカーボルトの位置を確認しながら、土台の加工を進めています。

322026/10/27

基礎パッキンロング(気密タイプ)を施工中。

332026/10/27

土台の中に貫通しているパイプはエアコンのドレン用です。配管の立上げ位置も全部完璧に施工してありました。

342026/10/27

現場全体の様子です。土台敷きが終わりました。
30日はいよいよ上棟です。

352026/10/30

今日はいよいよ棟上げです。
足場は昨日立てています。

362026/10/30

大きなクレーン車が来ています。

372026/10/30

現場全景です。

もちろん道路の使用許可は取ってますよ^_^

382026/10/30

1階の柱を立てて仮筋交で振れ溜め。

392026/10/30

2階の床合板を貼って、2階の柱→小屋梁まで進みました。

402026/10/30

パラペットの笠木を取り付け。

2階の棟も上がりました。

412026/10/30

現場の全景です。午後からは雨も止んで日差しが出てきました。

422026/10/30

2階屋根の垂木と野地板を施工中。

432026/10/30

16時。今日の作業は終了です。明日も引き続き安全第一で作業を進めて行きます。

442026/10/31

建て方2日目。

耐力面材を貼っています。

窓位置は後から開口します。

452026/10/31

室内の間仕切り壁には間柱を取り付け。大工9人居るのでやれる作業はどんどん進めてます。

462026/10/31

建て方2日目の作業も無事に終了。

この後、入れ替わりで屋根屋がルーフィングを貼りにきました。

472026/11/04

屋根のルーフィング終わっています。

482026/11/04

金物の取り付けも終わりました。写真は基礎から直結しているホールダウン金物です。

492026/11/04

自動ドアの設置完了!

502026/11/04

窓の取り付けも順次進めています。

512026/11/06

アプローチの庇を造作中です。サイディングの通気を妨げないように透湿シートを貼って通気胴縁を取り付けています。

522026/11/06

室内は換気システムの配管を施工しています。

532026/11/06

大きな窓にガラスが入りました。これで戸締りできるようになります。

542026/11/10

屋根のガルバが葺き終わりました。下屋に足場を架けています。

552026/11/10

室内は建具が付く位置に鴨居を入れて行ってます。

562026/11/12

2階の室内全景。この大工さんは現場がすごくキレイです。

572026/11/12

今日は現場で工程会議。看板屋さんが実物大で印刷して見え方を検証しています。

582026/11/14

24時間換気の工事です。3種換気になります。

592026/11/14

外部は透湿シートを貼ってサイディング下地の通気胴縁を施工しています。

新着施工事例
  1. 施工事例 #71|福岡県粕屋郡新宮町 木造非住宅・店舗・動物病院
  2. 施工事例 #70|福岡県大野城市 注文住宅・GX志向型住宅・耐震等級3・C値0.1以下・Soi塗壁・スチール階段
  3. 施工事例 #69|福岡県福岡市早良区 注文住宅・長期優良住宅・耐震等級3・ルーフバルコニー・狭小地
  4. 施工事例 #68|福岡県福岡市城南区 注文住宅・3階建・傾斜地・ガレージハウス・エレベーター・屋上庭園
  5. 施工事例 #67|福岡県糸島市 注文住宅・平屋・ガケ条例・里道付替
  6. 施工事例 #66|福岡市南区 注文住宅・ガレージハウス・ゴルフ練習・趣味の空間
  7. 施工事例 #65|福岡県福津市 注文住宅・ガレージハウス・傾斜地・事務所併用・農地転用
  8. 施工事例 #64|福岡県福岡市城南区 注文住宅・小上がり和室・バーンドア
  9. 施工事例 #63|福岡県福岡市 フルオーダー・ガレージ・外断熱・事務所・店舗
PAGE TOP
