T様邸新築工事

所在地

福岡県福岡市城南区

工事期間

2023/12/12~

WEBカメラ

屋外カメラを見る

写真をクリックすると大きな画像を見ることができます。

12023/09/06

現地確認

22023/09/06

これからここにどんな建物が建てられるのかヒアリングしながらプランしていきます。

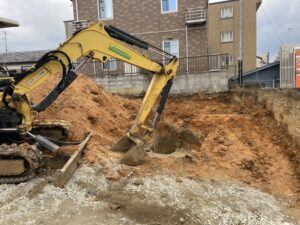

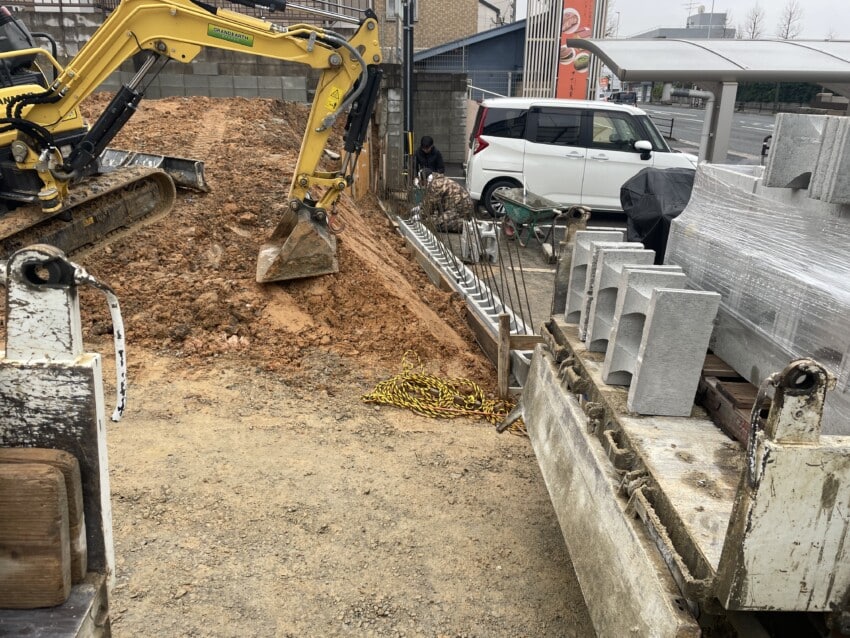

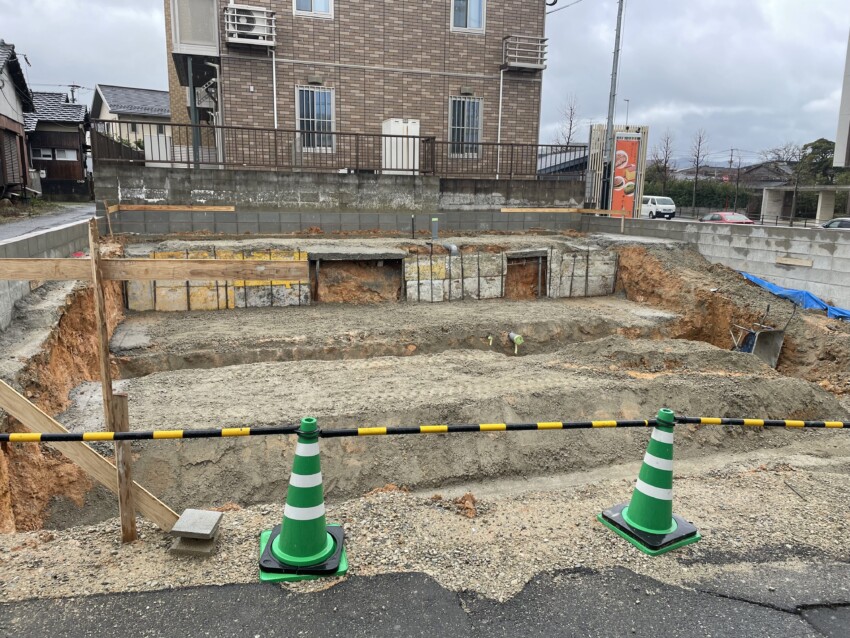

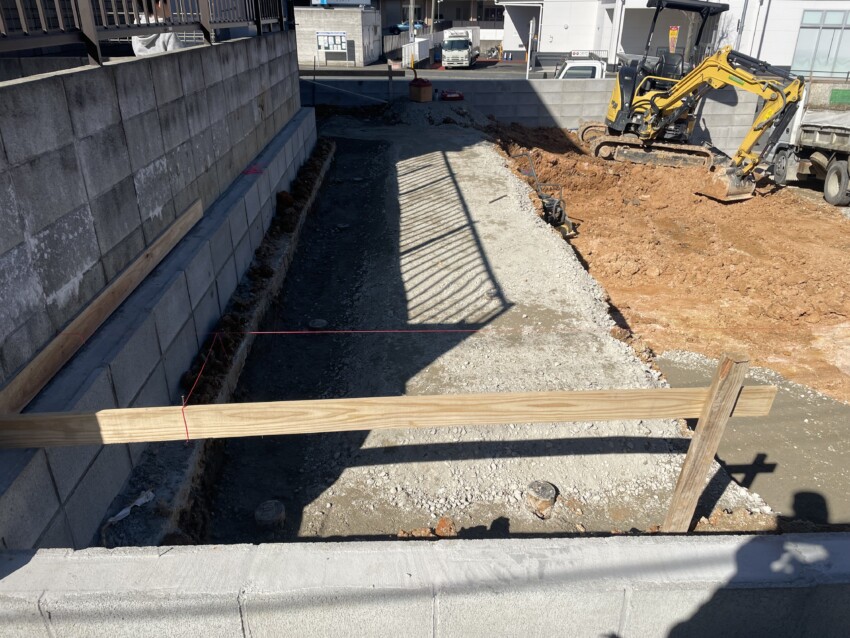

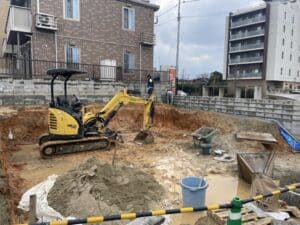

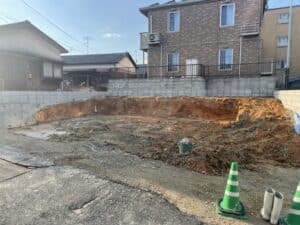

32023/10/11

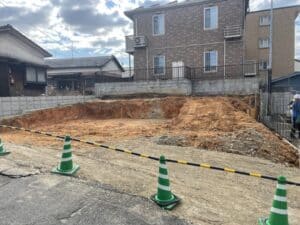

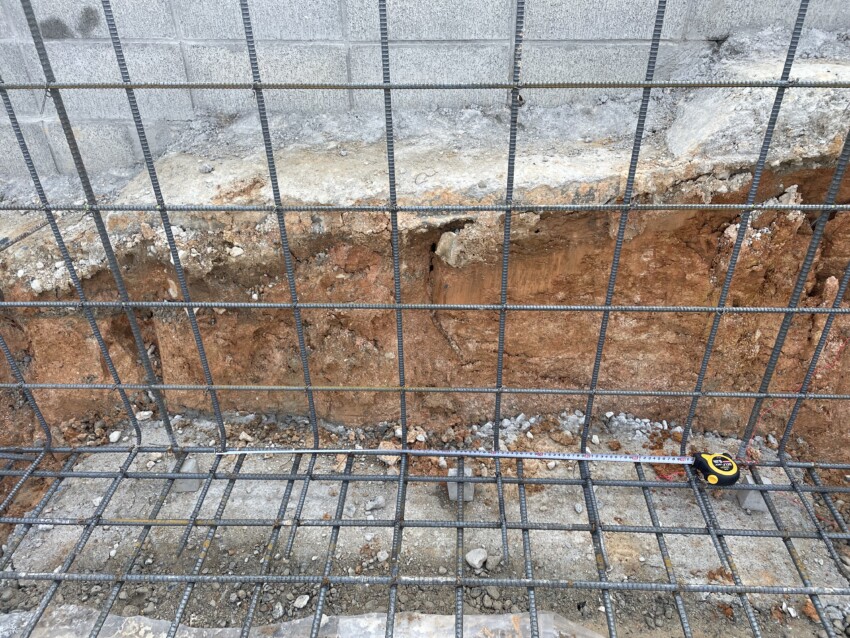

地盤調査を行いました。自沈してたので予想はしてましたが
結果はやはり残念ながら地盤改良工事判定です。

42023/12/12

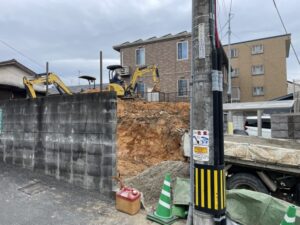

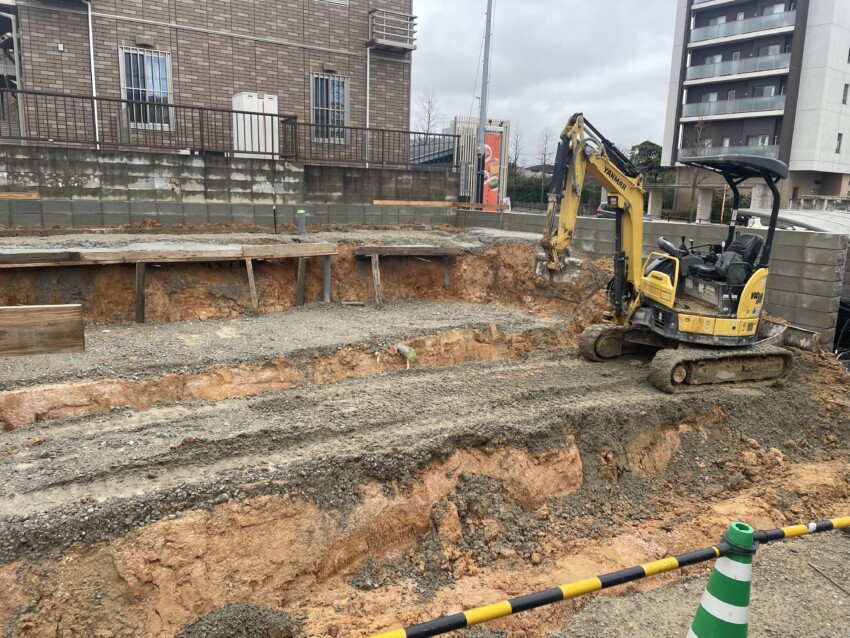

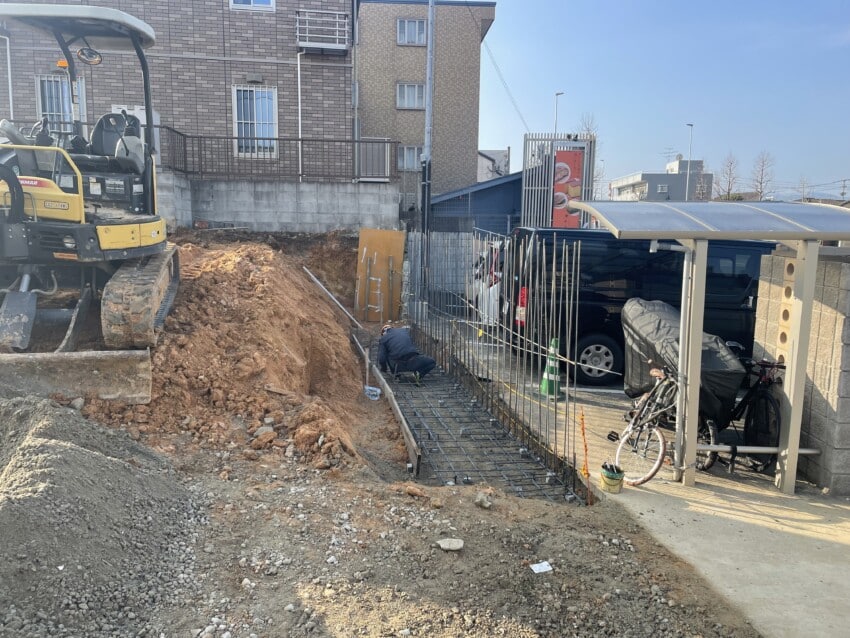

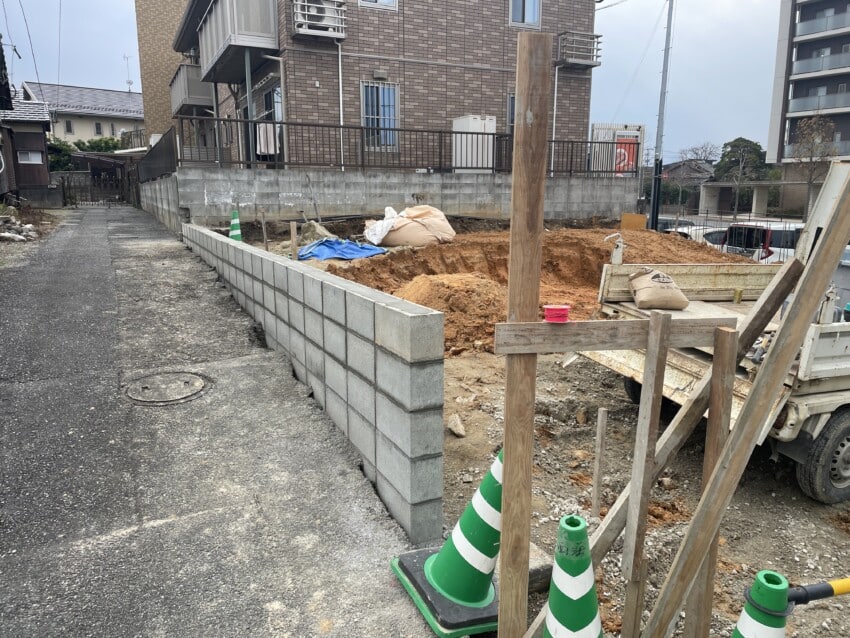

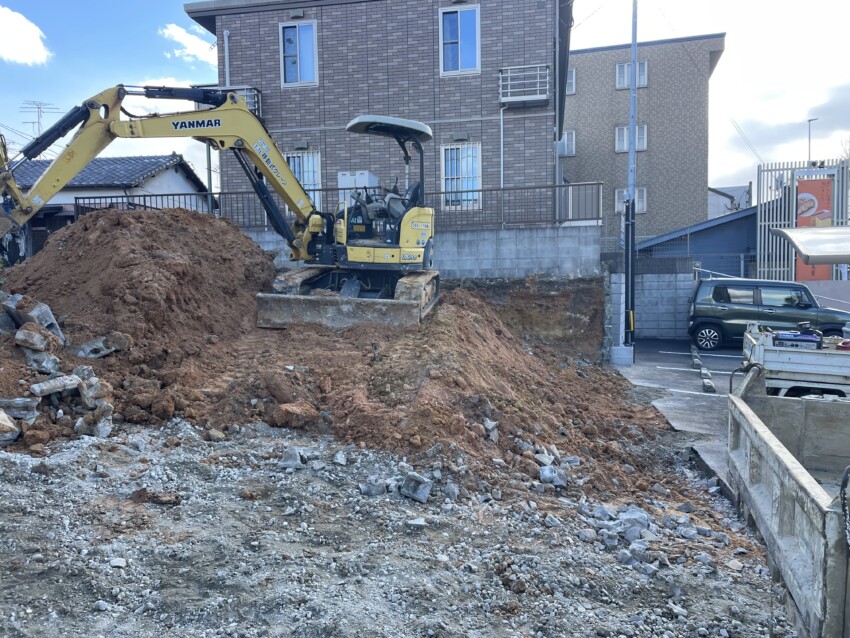

建物のプランも決まり、図面が仕上がったので造成工事に着手しました。
並行して建築確認申請を提出します。

52023/12/14

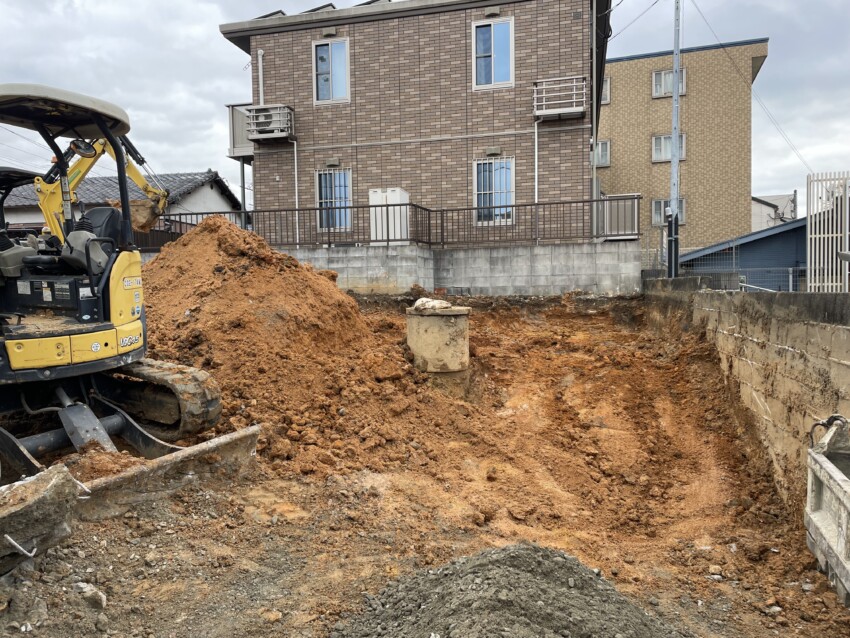

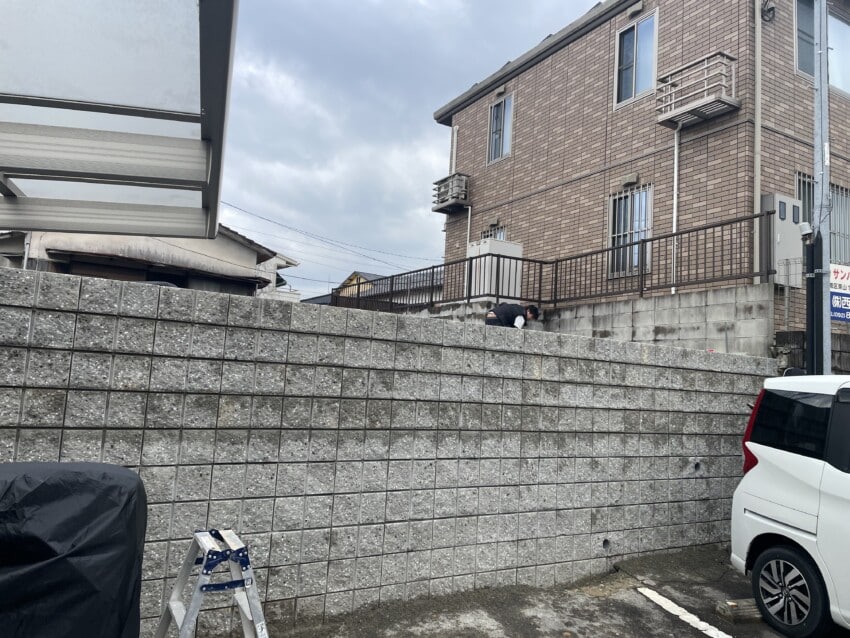

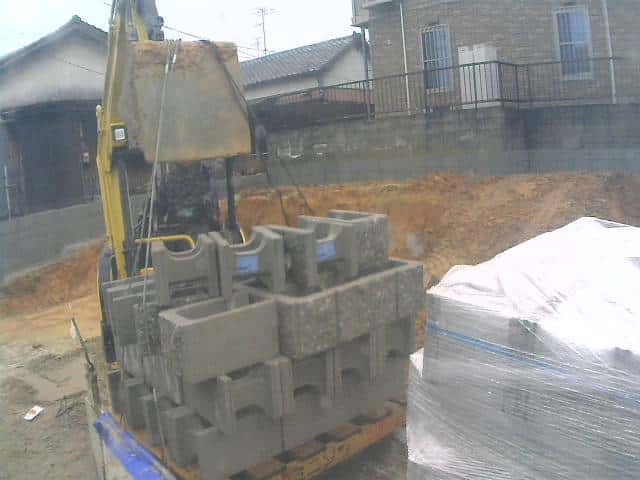

門扉と階段部分を解体撤去。

62023/12/14

ダンプ車が乗り入れできるように砕石を入れます。

72023/12/18

井戸があるのは知ってましたが、こんな大きな井戸が出てきましたよ!

82023/12/19

神主さんを呼んで水神上げのお祓いをしてもらい、井戸を埋めます。

92023/12/22

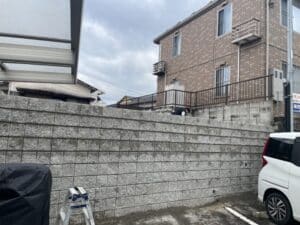

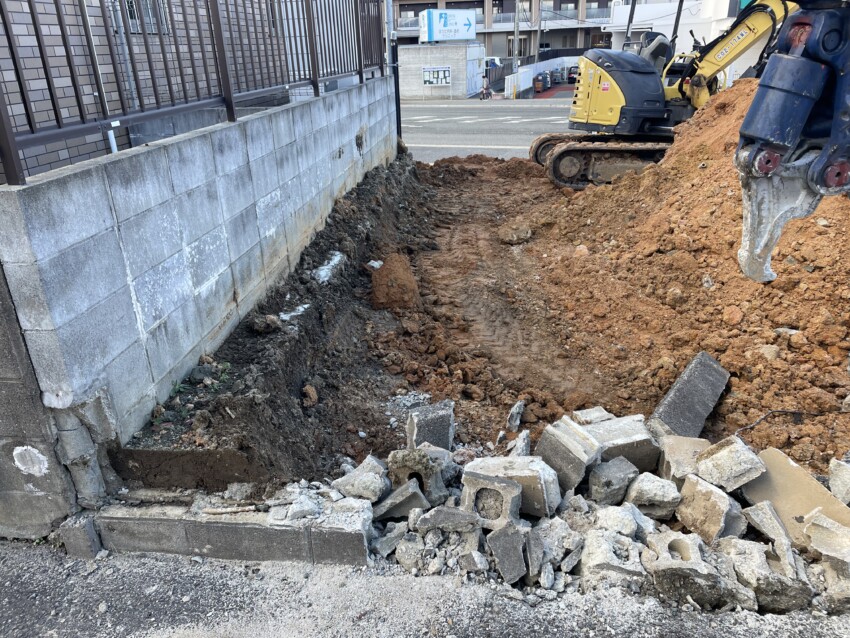

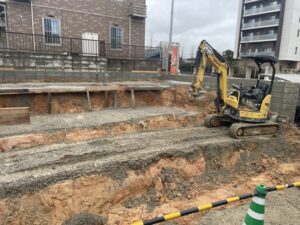

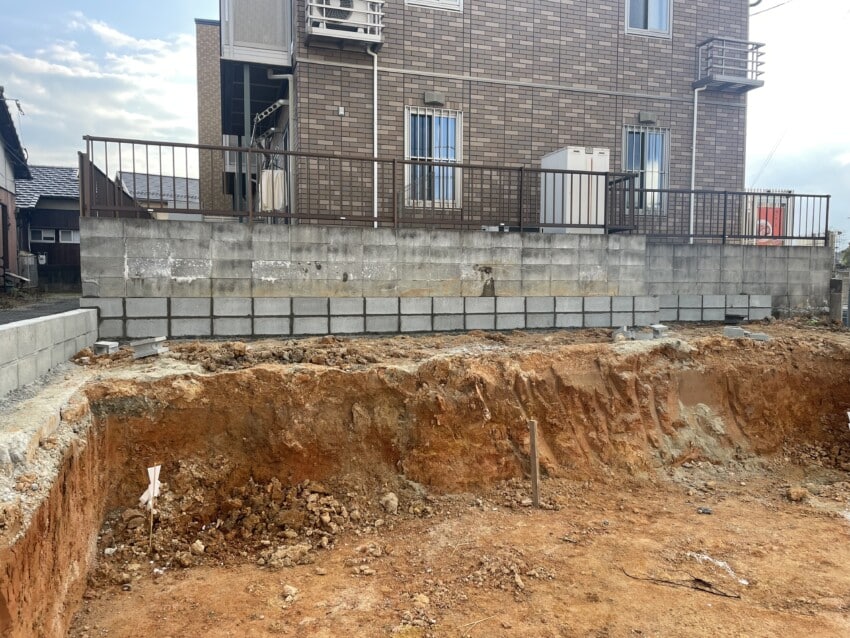

古い土留めブロックを解体しました。

102023/12/22

年内に粗造成を済ませて、年明けたらブロック工事です。
そうこうしていたら建築確認が下りてくると思うので鋼管杭の工事ですね。

112023/12/29

会社は休みに入りましたが現場はまだ動いてます。
型枠CPプロックの基礎を作っています。

122023/12/29

この後、コンクリートを流して年内のお仕事は終了です。

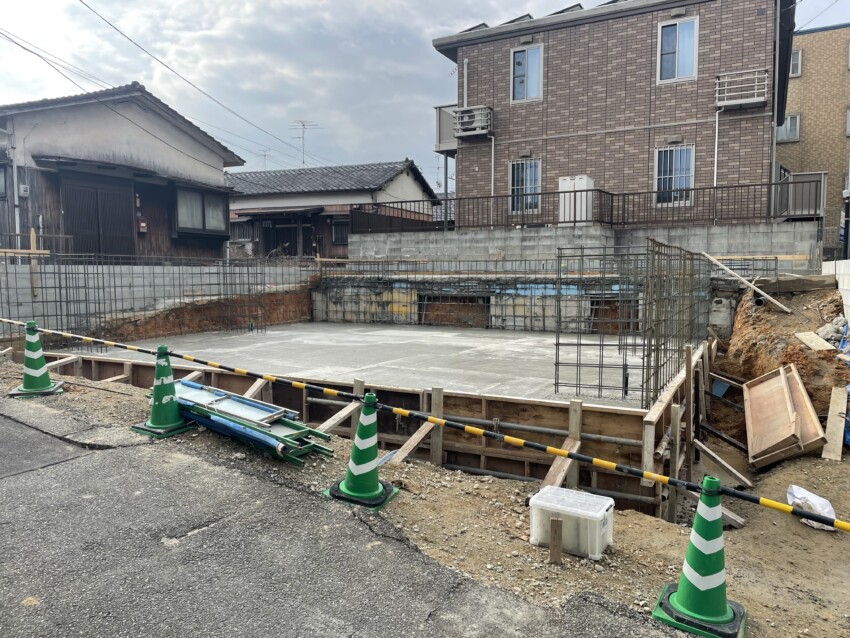

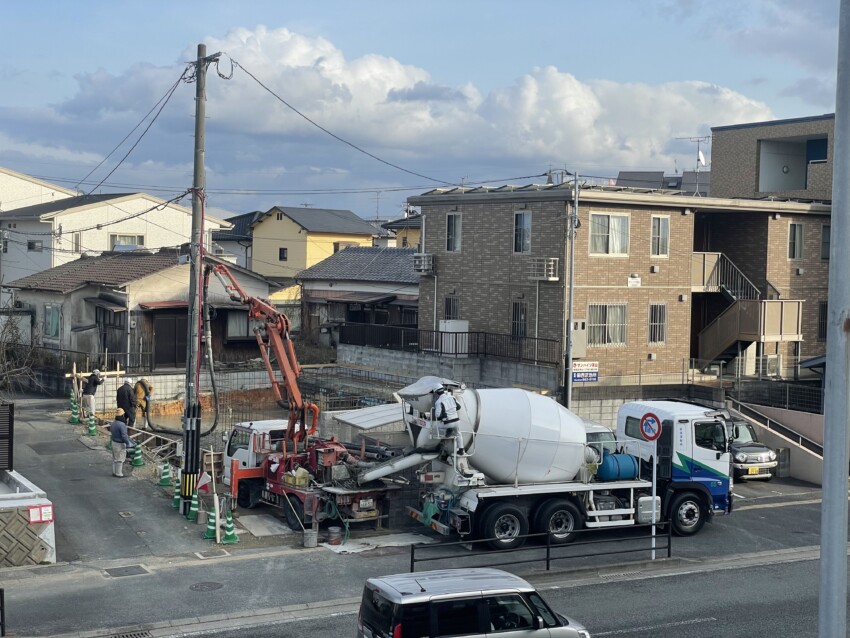

132023/12/30

基礎のコンクリート打設終わってました。

142024/01/09

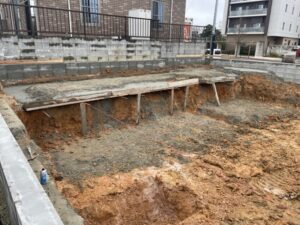

今日から仕事始めですが、業者さんはもうとっくに仕事始めしてて東側のブロックを施工中。

152024/01/12

ブロック施工完了!

162024/01/16

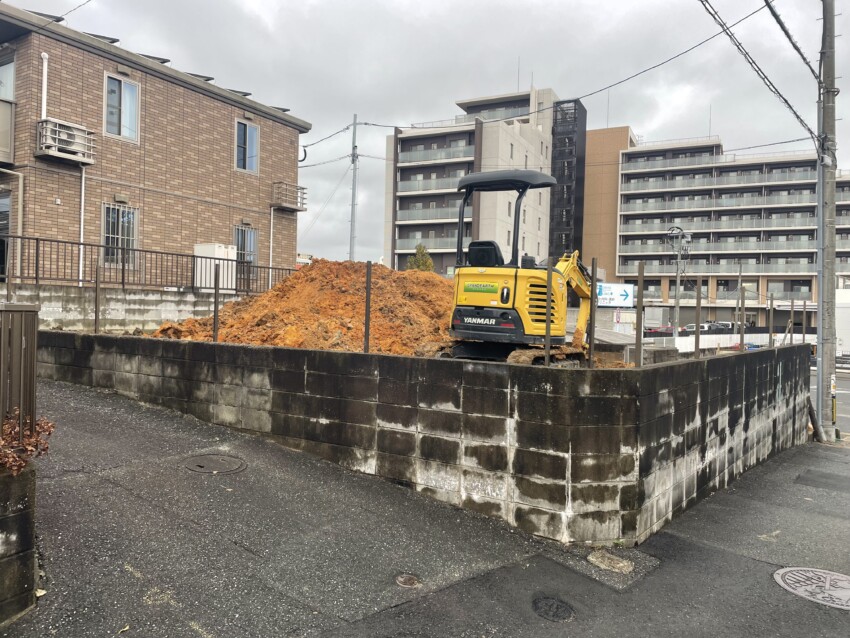

残土もほぼ出し終わり、粗造成まで終わりました。
後は建築確認が下りるのを待ちます。次は鋼管杭の工事ですが、その前に地鎮祭ですね。

172024/01/25

今日は一粒万倍日。

気温は低いですが好天に恵まれ太陽の温かさを感じながらの地鎮祭でした。

182024/01/25

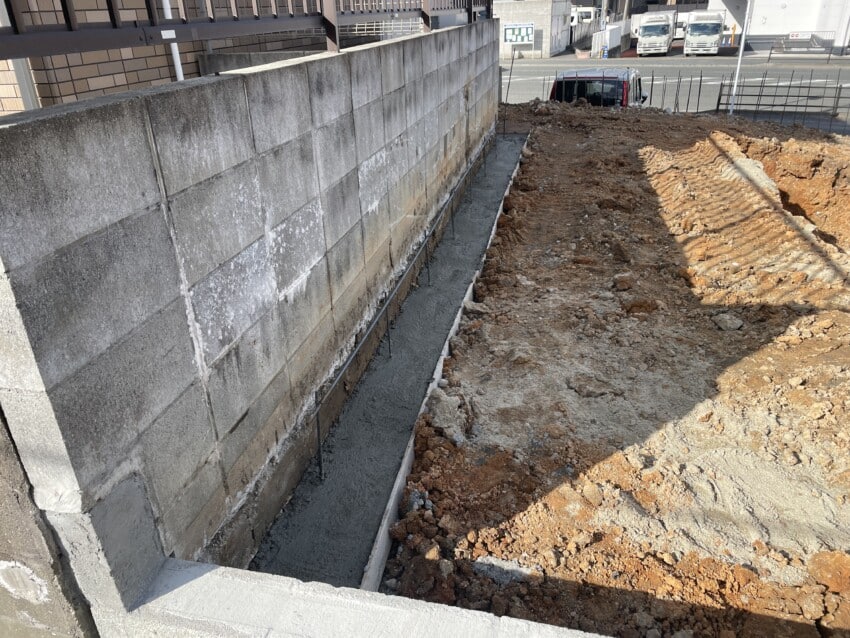

隣地境界のブロックの根入れが浅いのでこちら側からもブロック抱き合わせで根元を押さえることにしました。
ブロック基礎を作っています。

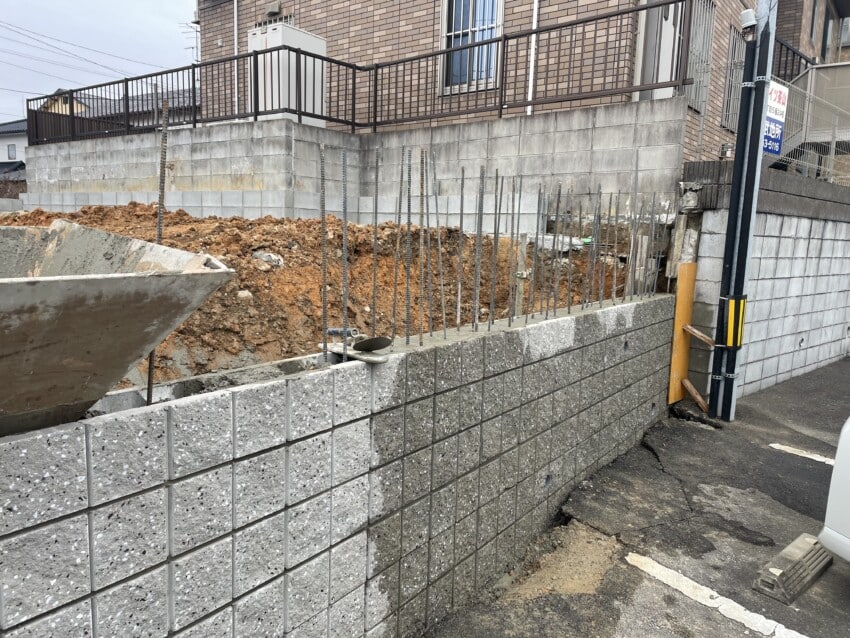

192024/01/27

ブロック2段つきました。

202024/01/31

ようやく建築確認が下りました!
型枠CPブロックが入荷しました。
WEBカメラの画像です。

212024/02/01

型枠CPブロックを施工しています。

222024/02/03

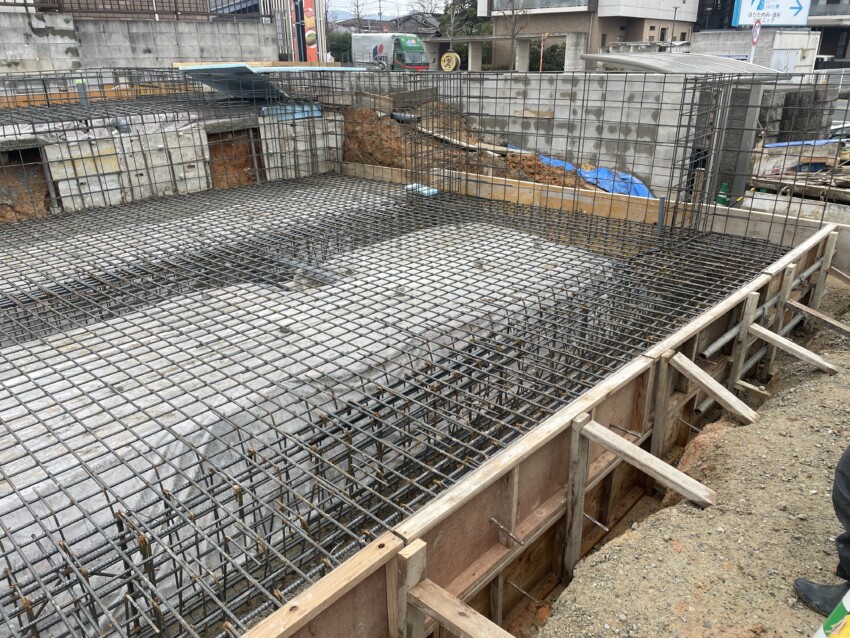

コンクリートを打設します。

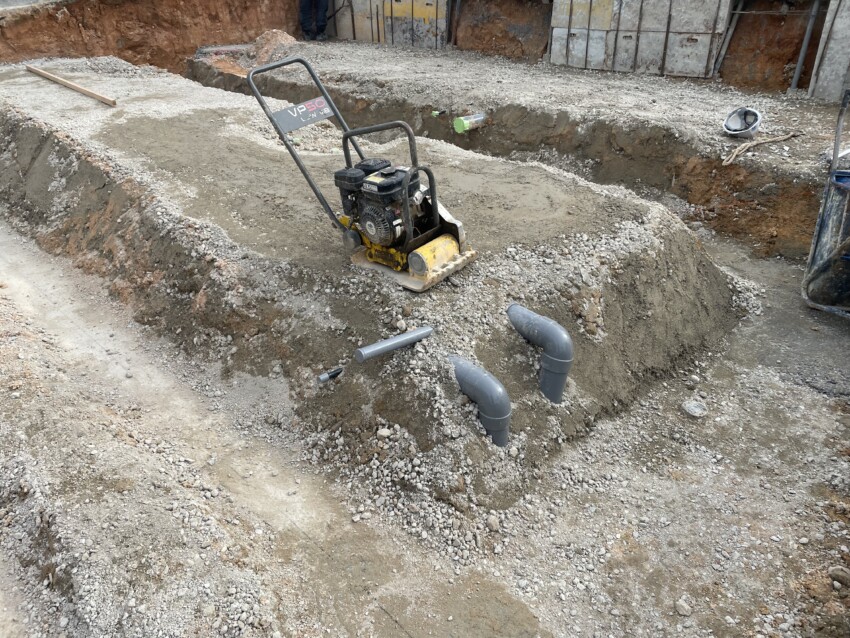

232024/02/07

型枠CP10段積み上がりました。

242024/02/07

裏側です。まだ生コン充填が済んでないので埋め戻しは出来ないですね。

252024/02/10

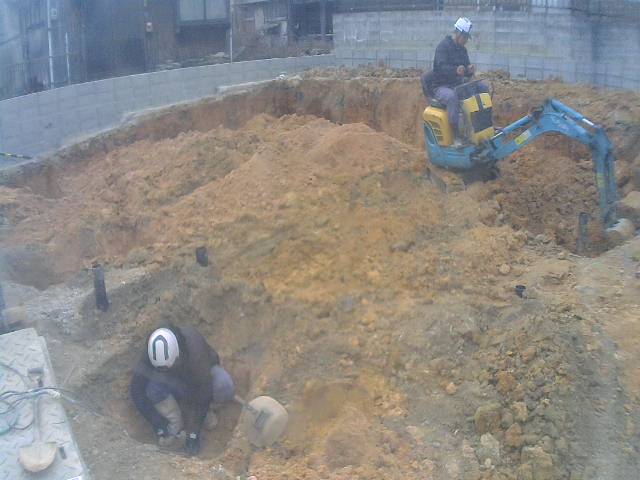

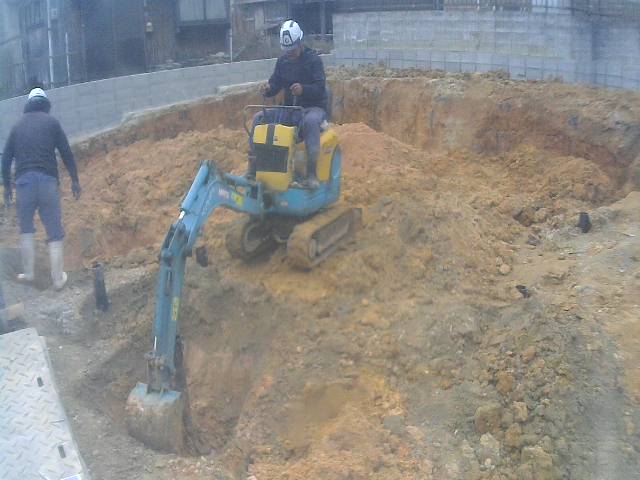

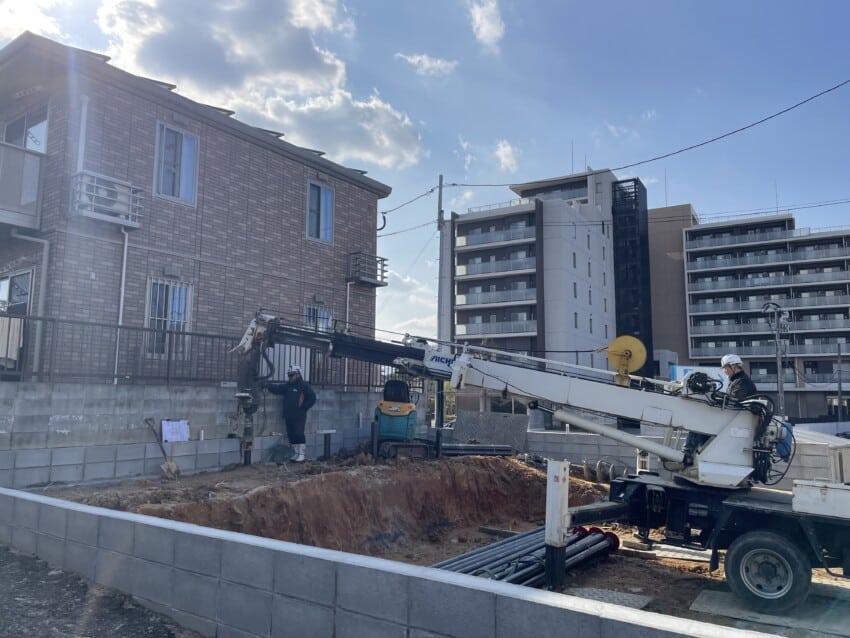

今日は杭工事です。造成工事はほぼ終わっています。

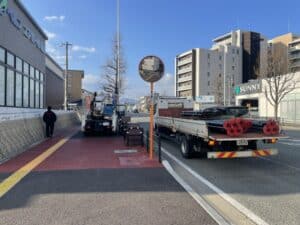

262024/02/10

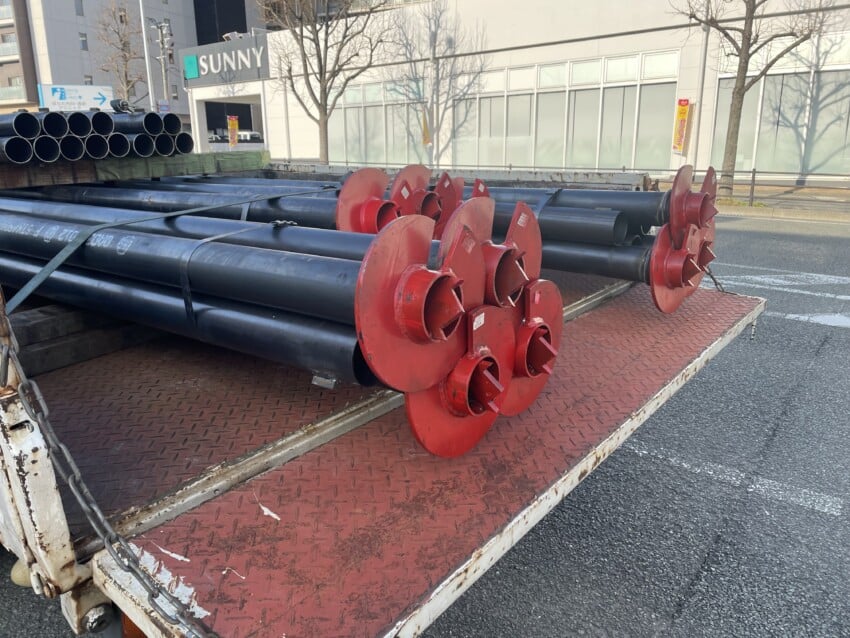

鋼管杭が届きました。
とりあえず道路に停めて待機してます。

272024/02/10

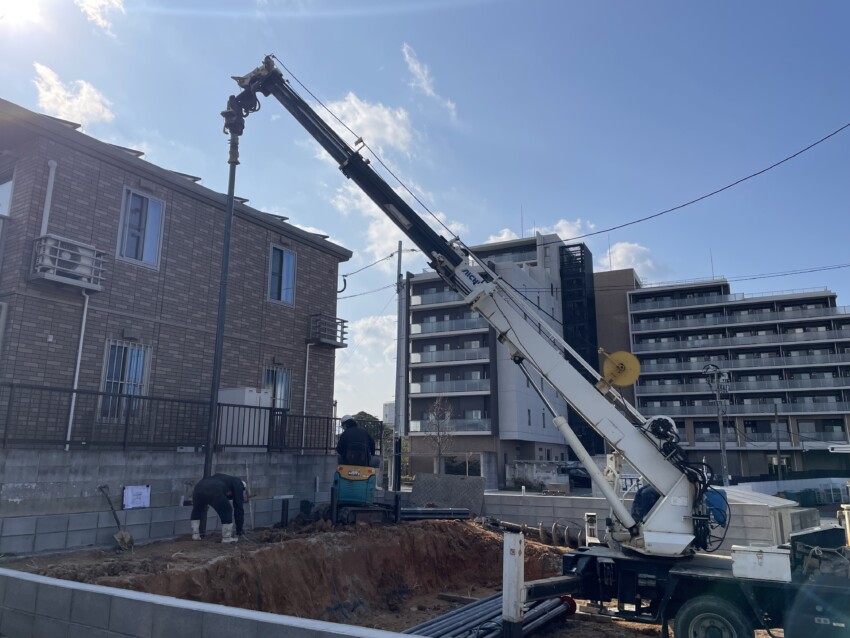

先端の羽部です。これをねじ込んで支持層まで直接打ち込みます。

282024/02/10

敷地内に杭を搬入。

292024/02/10

全部で45本の杭を打ちます。

302024/02/10

隣に建っている2階建ての建物よりも長い杭です。

312024/02/10

杭打ち機でねじ込んでいきます。

322024/02/10

支持層に当たったところで打ち止め。
今日は半分位を目標に作業します。残りは週明けてからの施工となります。

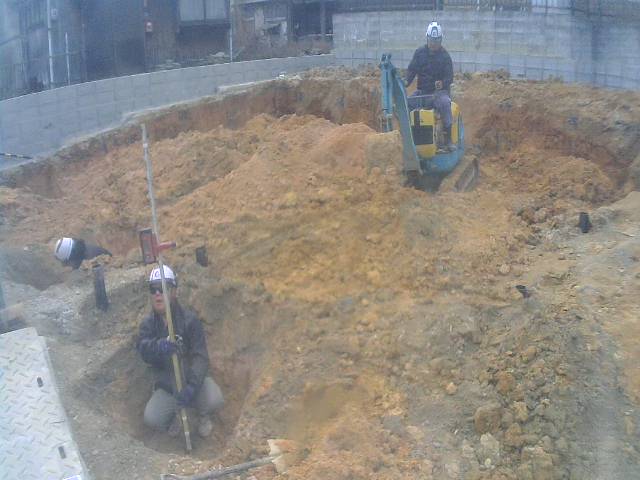

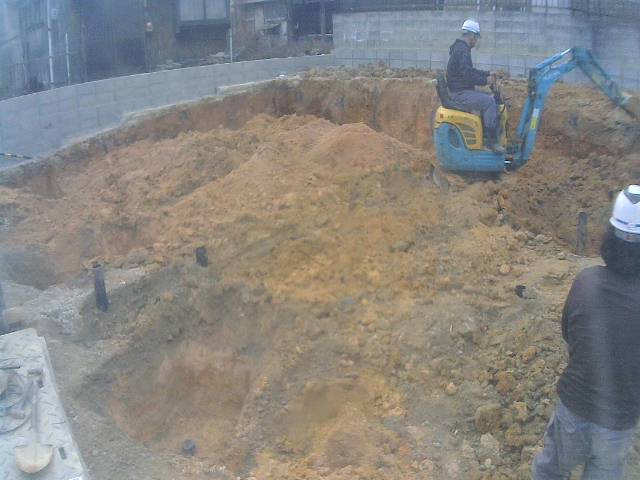

332024/02/14

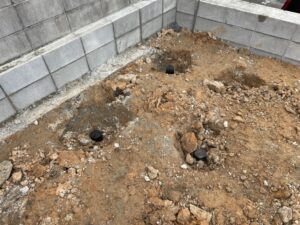

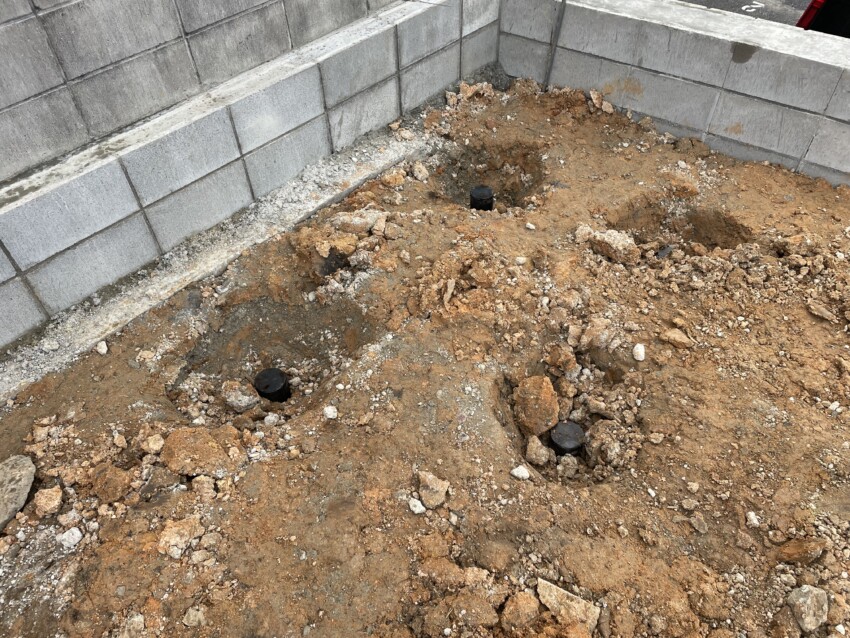

杭は昨日すべて打ち終わったようで、今日は杭頭のレベルを合わせてカットして杭工事完了です。

342024/02/14

地中梁の下に杭頭が来るので800mm程掘り下げてます。

352024/02/14

バーナーで杭の高さを合わせてカット。

362024/02/14

この作業を48本繰り返します。45じゃなくて全部で48本でした。

372024/02/14

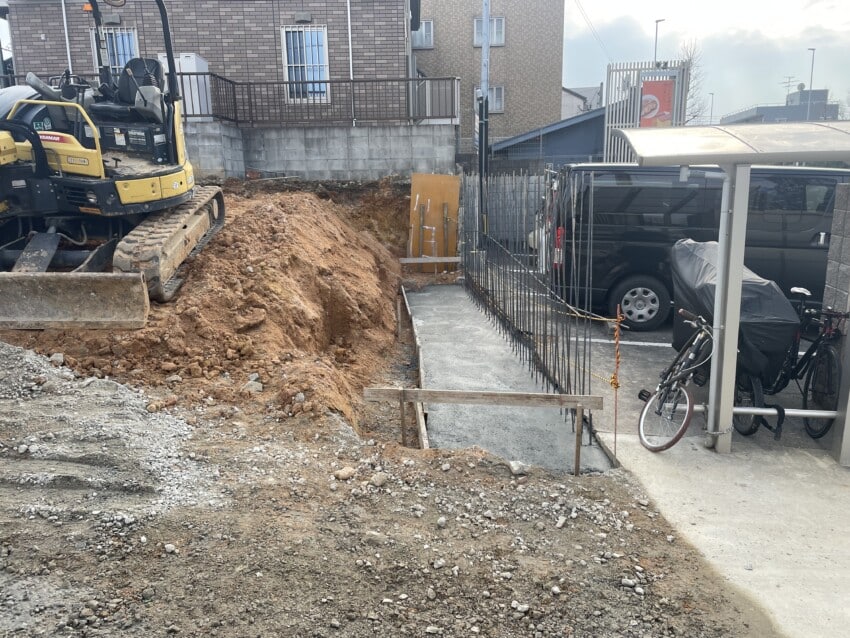

カットした杭の穴を埋めて違う杭の部分を掘ってますね。土を動かさないとバックホウが動けないので。

382024/02/14

午後から現地に行ったら全部完了してました。

392024/02/14

杭の位置が建物の外周の芯になるのでかなり隙間は狭いですね。

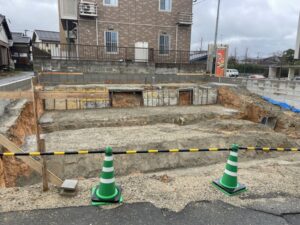

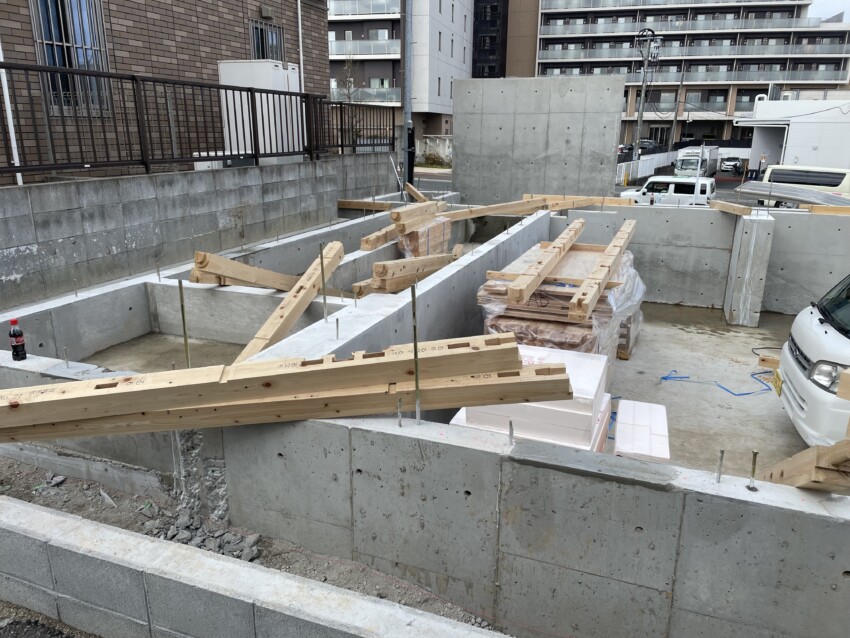

402024/02/17

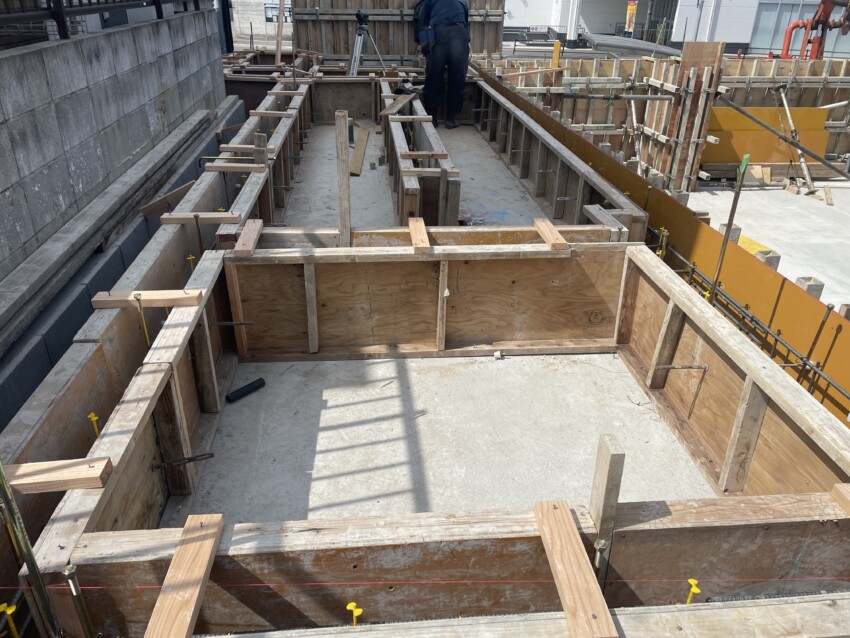

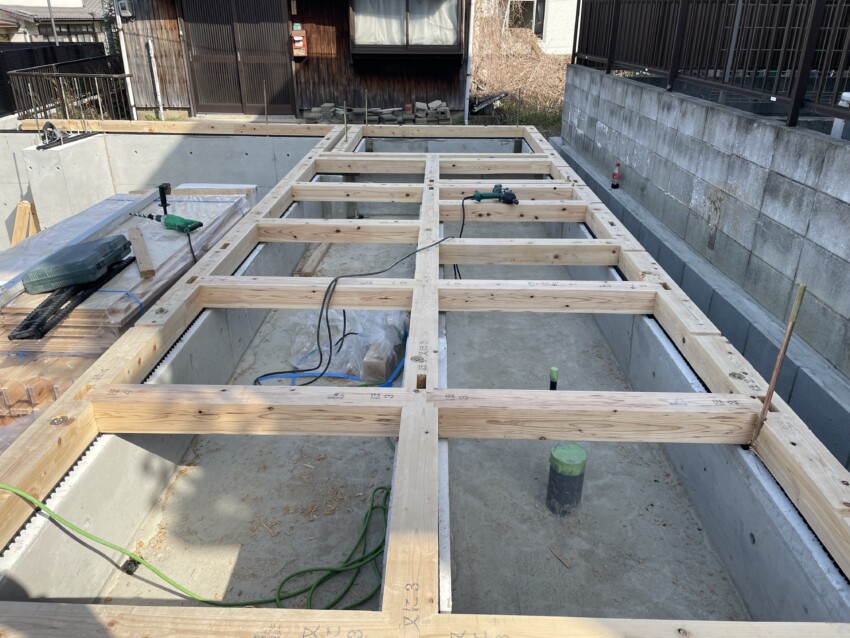

基礎工事が始まりました。

412024/02/17

途中に1メートル程の段差がある基礎なので上の段から砕石を敷いてます。
配管の逃げとか頭を使うので久しぶりに楽しい現場ですね。職人さんと作戦会議しました^^

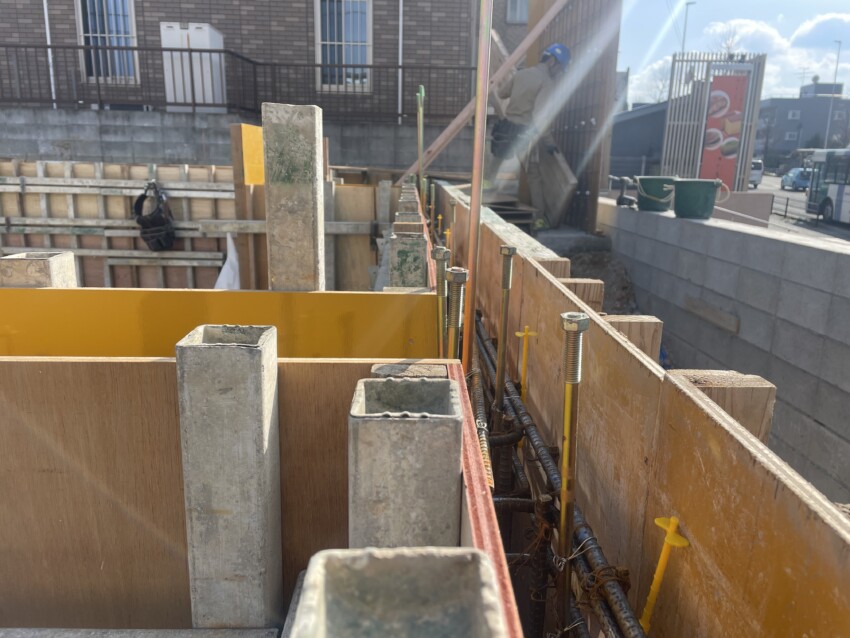

422024/02/20

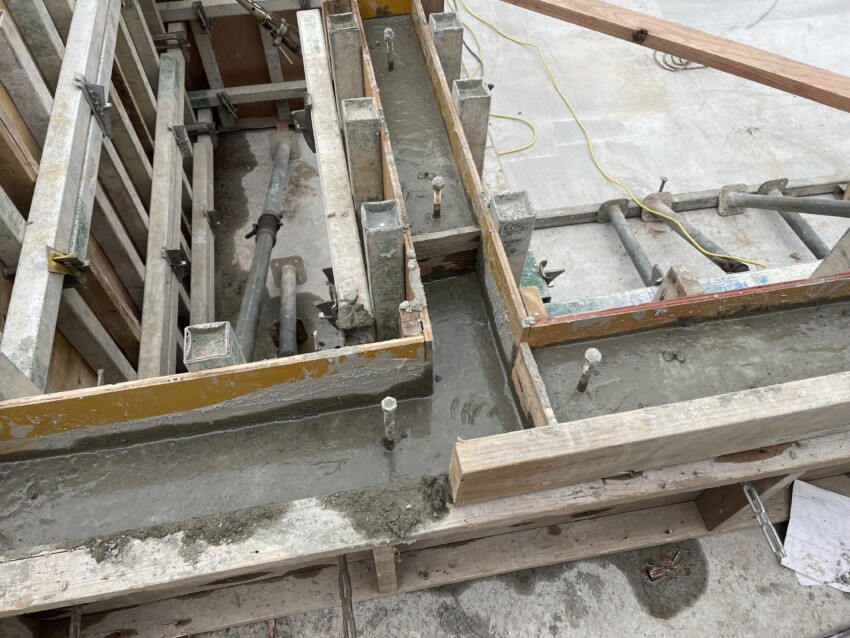

今週はまとまった雨が降ってるので段差の土が壊れて落ちてくるのを防止する意味でコンクリートで傘を作ってます。

432024/02/20

上の段の捨てコンは打ってます。

ここから土が下へこぼれて来ないように頭を使ってますね。

442024/02/22

今週はずっと雨が降るので、雨が止んだ合間をぬって進めています。
地中梁の溝です。H700の地中梁が3本あるんです。

452024/02/26

ずっと天気が悪いので日曜日も出てきて進めています。

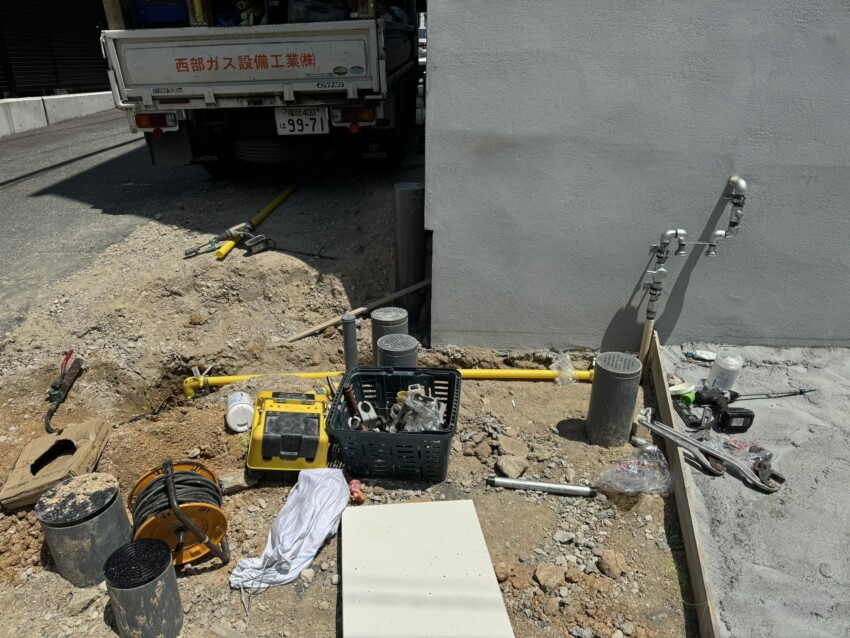

462024/02/28

給排水の配管を逃がしました。

472024/02/28

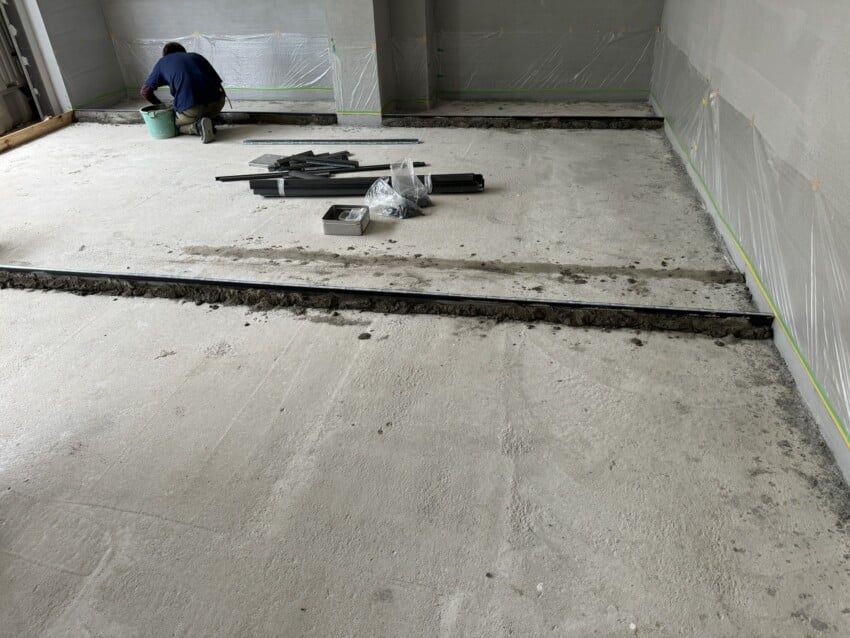

防湿フィルムを敷き詰めます。明日から鉄筋を組みます。

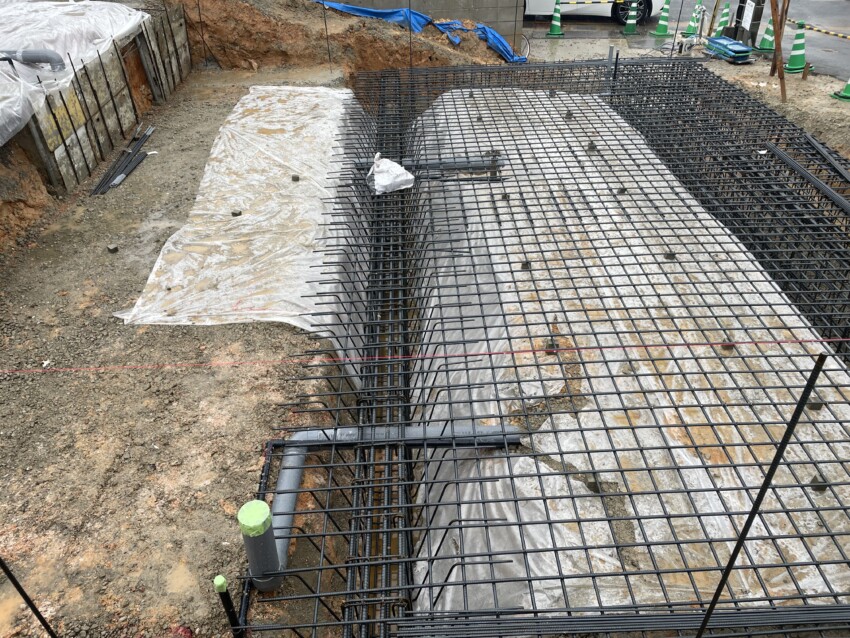

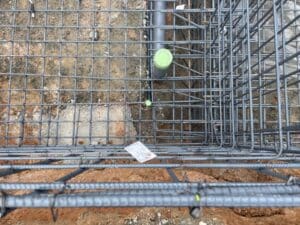

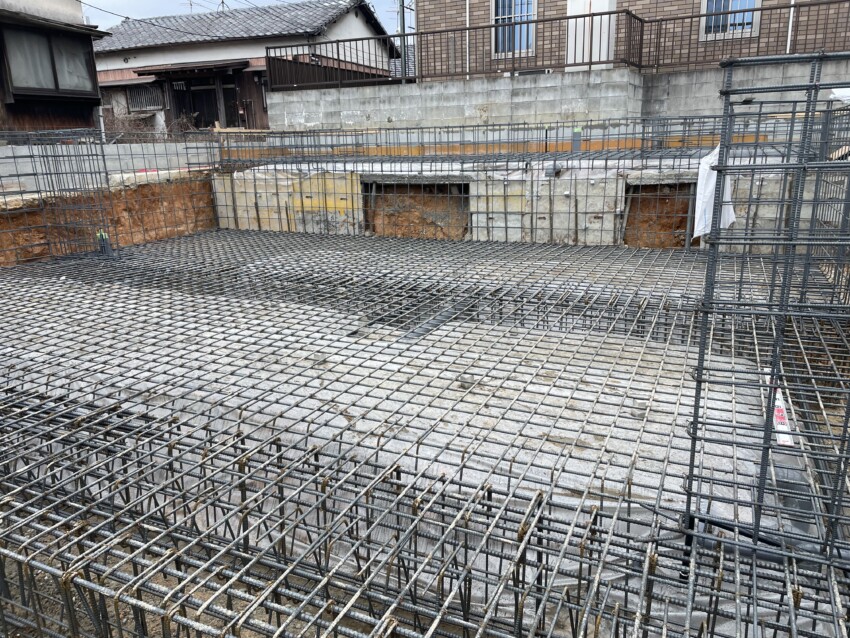

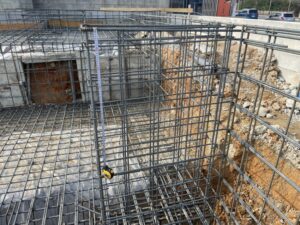

482024/02/29

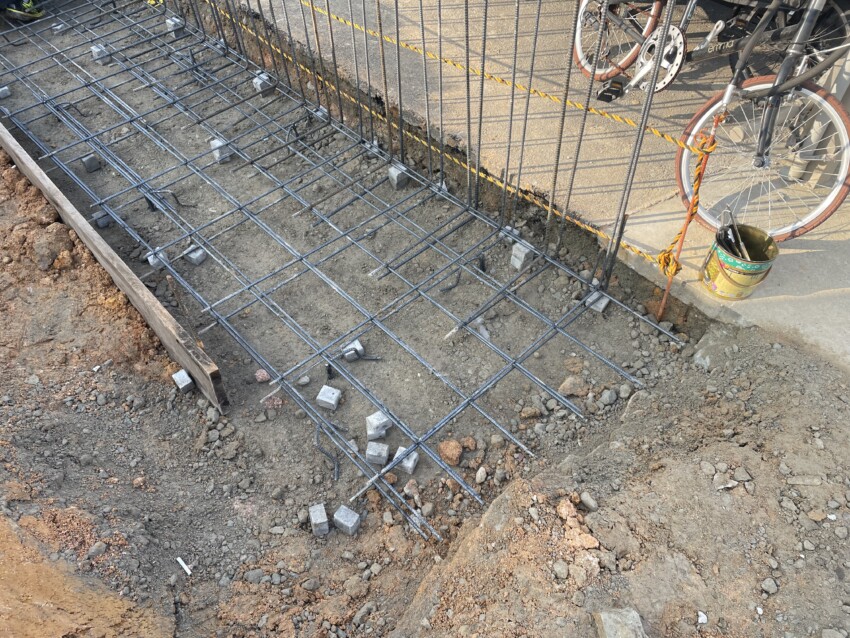

鉄筋が現場に届きました。

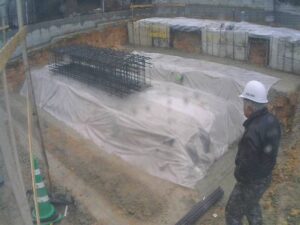

WEBカメラの画像です。

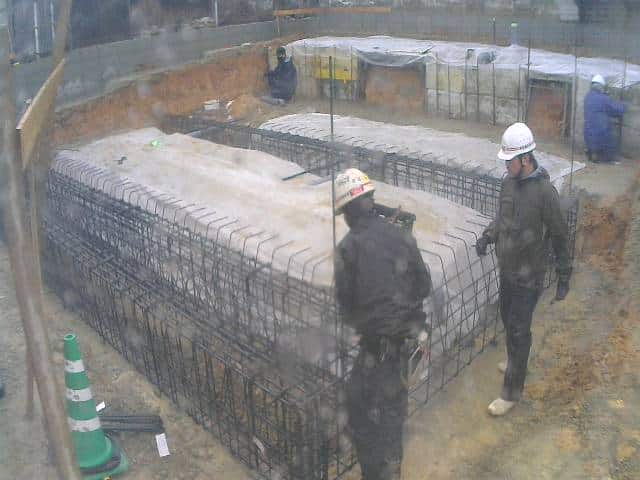

492024/02/29

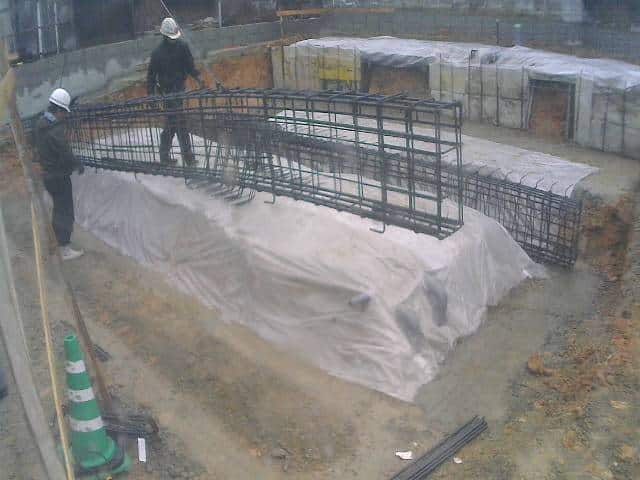

地中梁は工場で作ってます。クレーンで所定の位置へセット。

502024/02/29

H700の大きな梁が3つです。

512024/02/29

梁を並べたら曲げ加工してある鉄筋を組んでいきます。

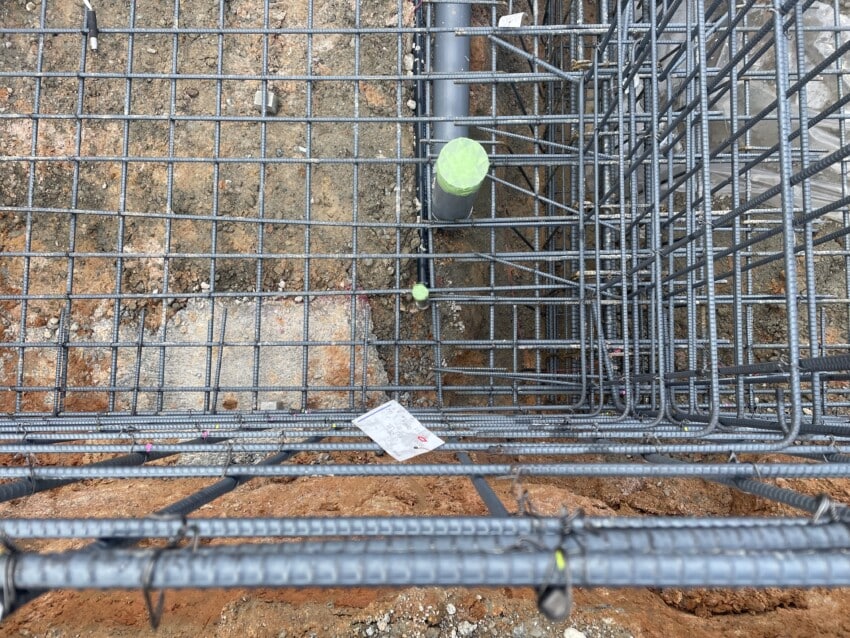

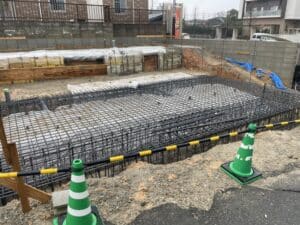

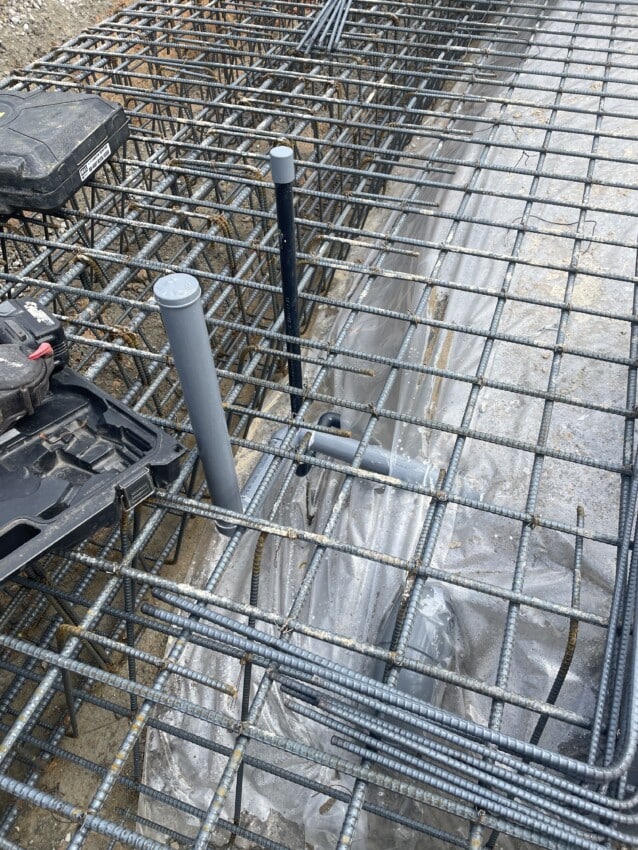

522024/02/29

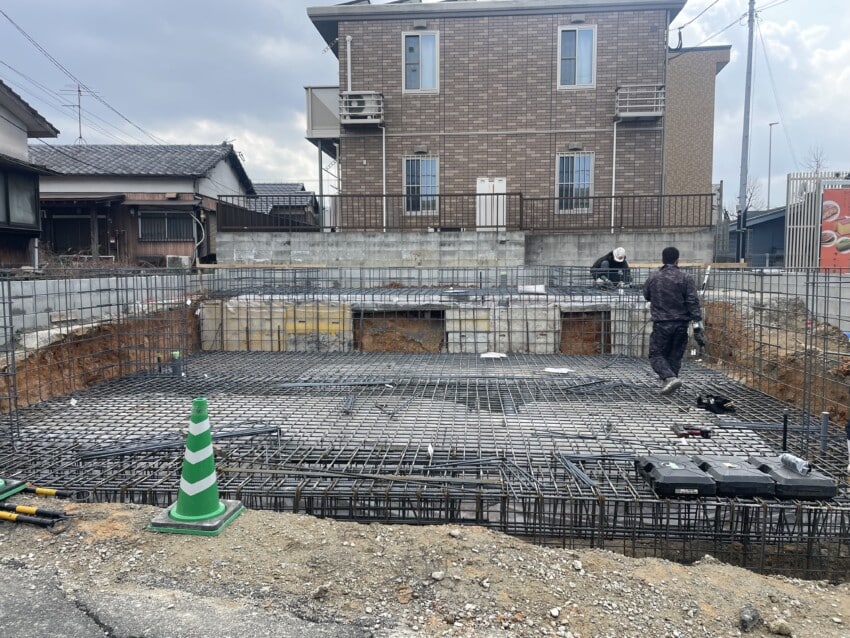

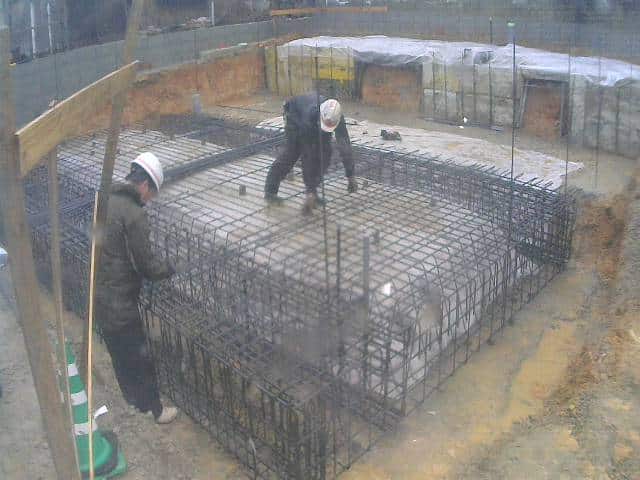

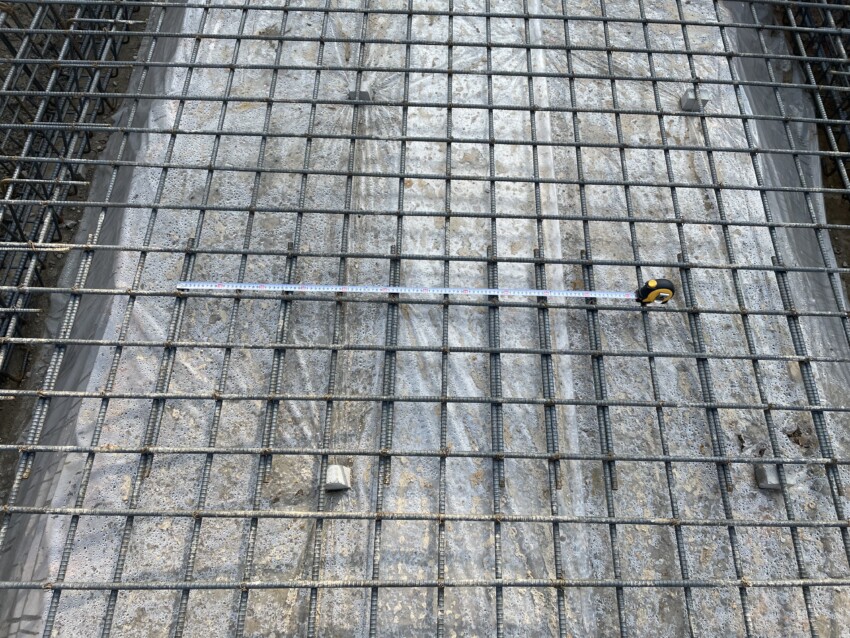

スラブ筋D13@125シングルです。

532024/02/29

私が現場に来たら今日の作業は終わってました。

542024/02/29

設備の配管も接続してありました。

552024/02/29

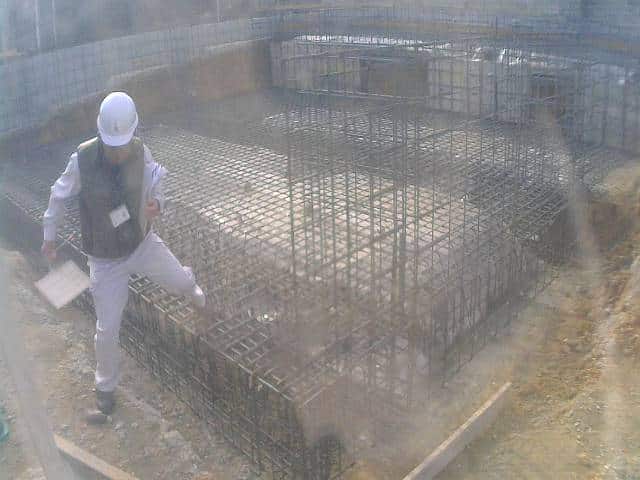

3月4日に配筋検査を受けるのですが、余裕で間に合いそうですね。

562024/03/01

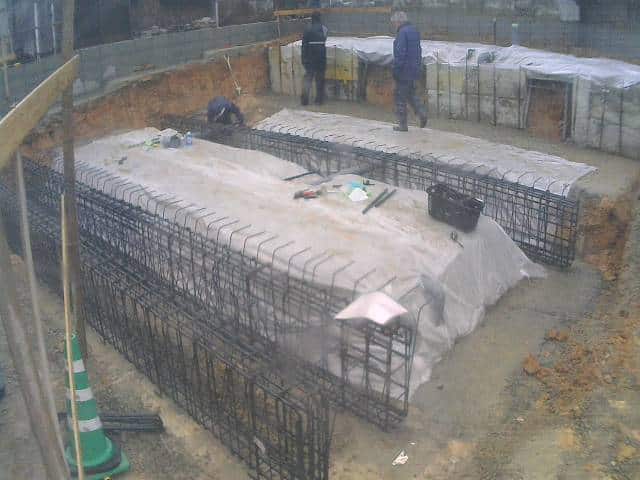

鉄筋はほぼ組み上がりました。

572024/03/01

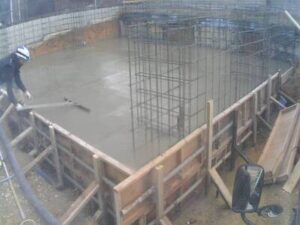

配管の立ち上げ位置をもっと壁に近づけるように指示。明日手直しします。

582024/03/01

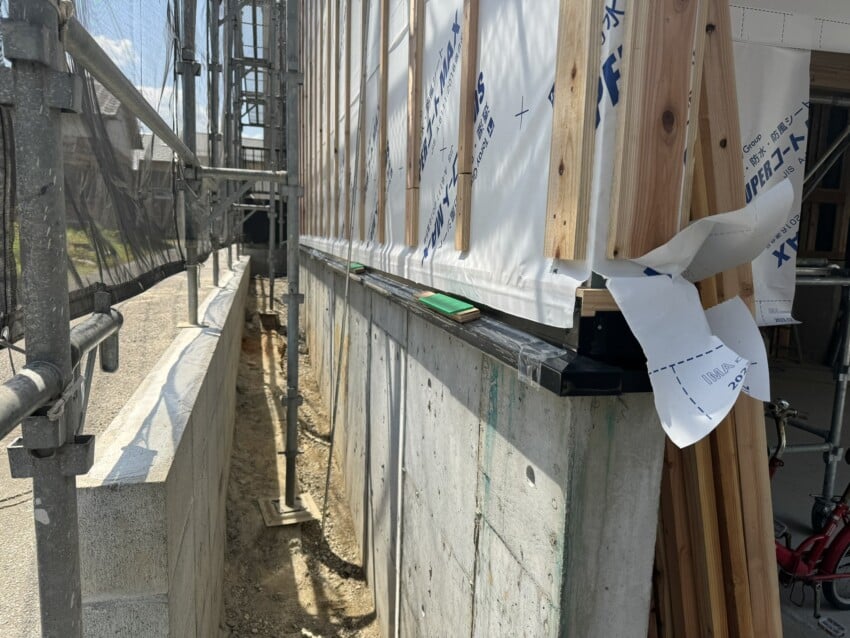

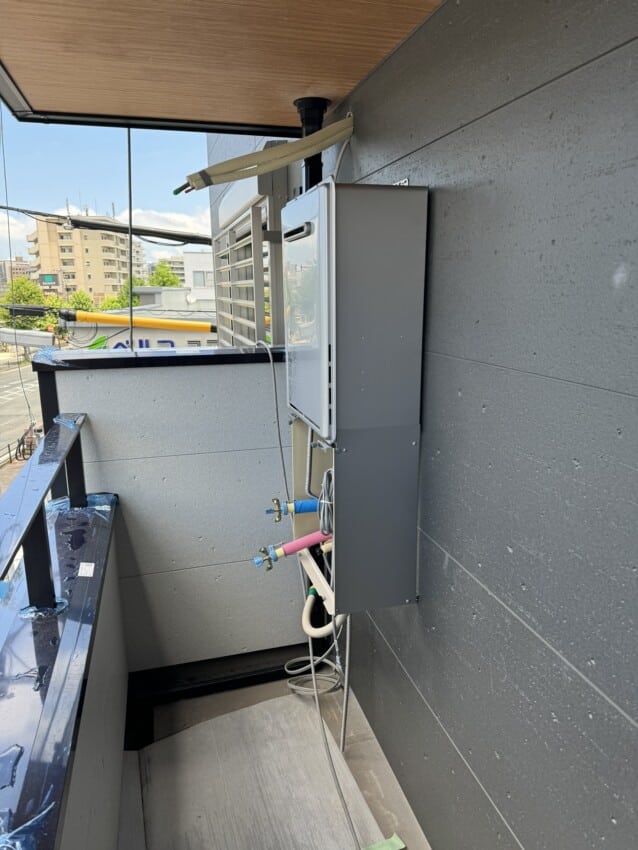

こちらの給排水の配管ももっと壁に近づけた方が良さそうですね。

コンクリートを流したらもう動かせないので位置合わせはシビアです。
